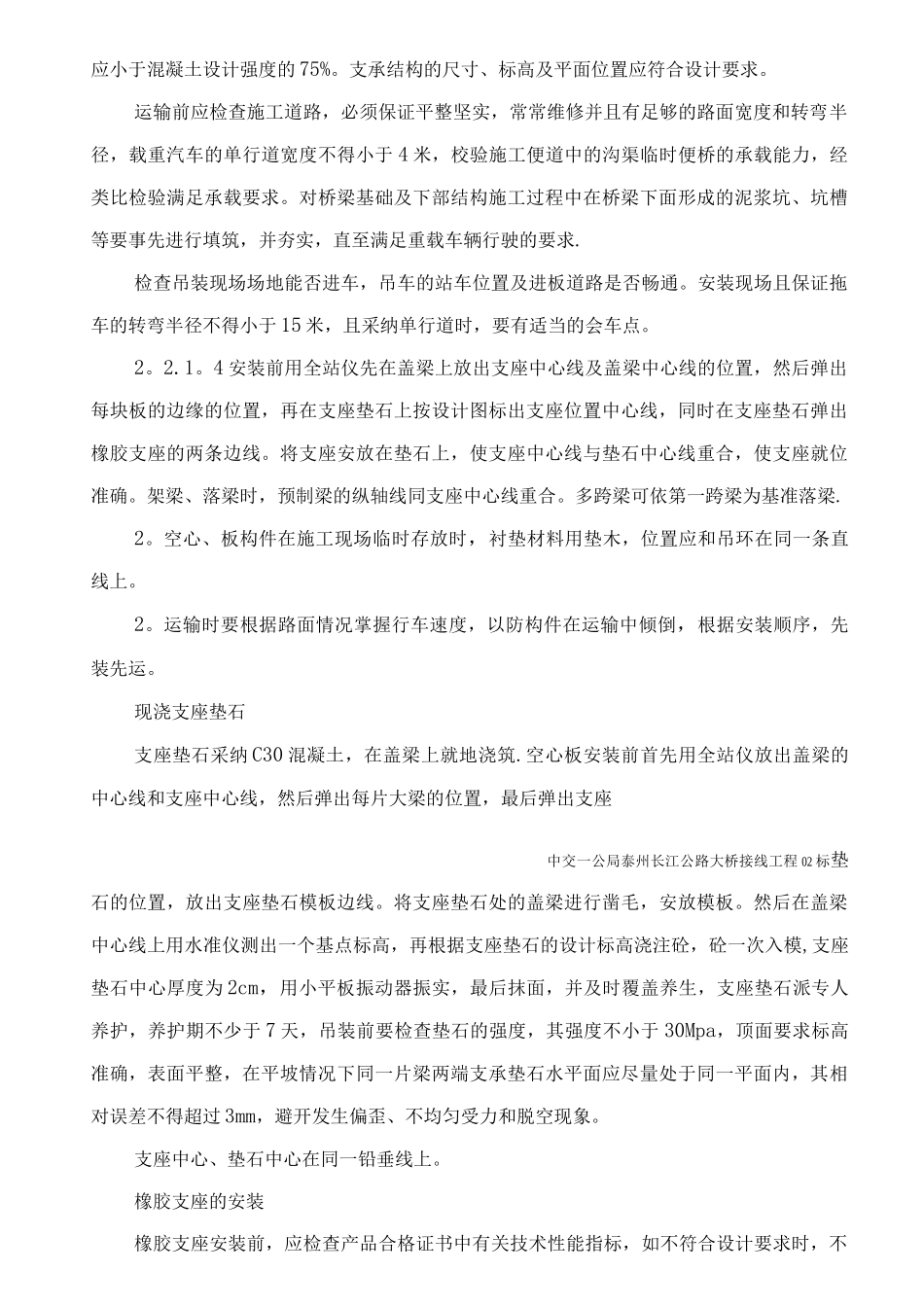

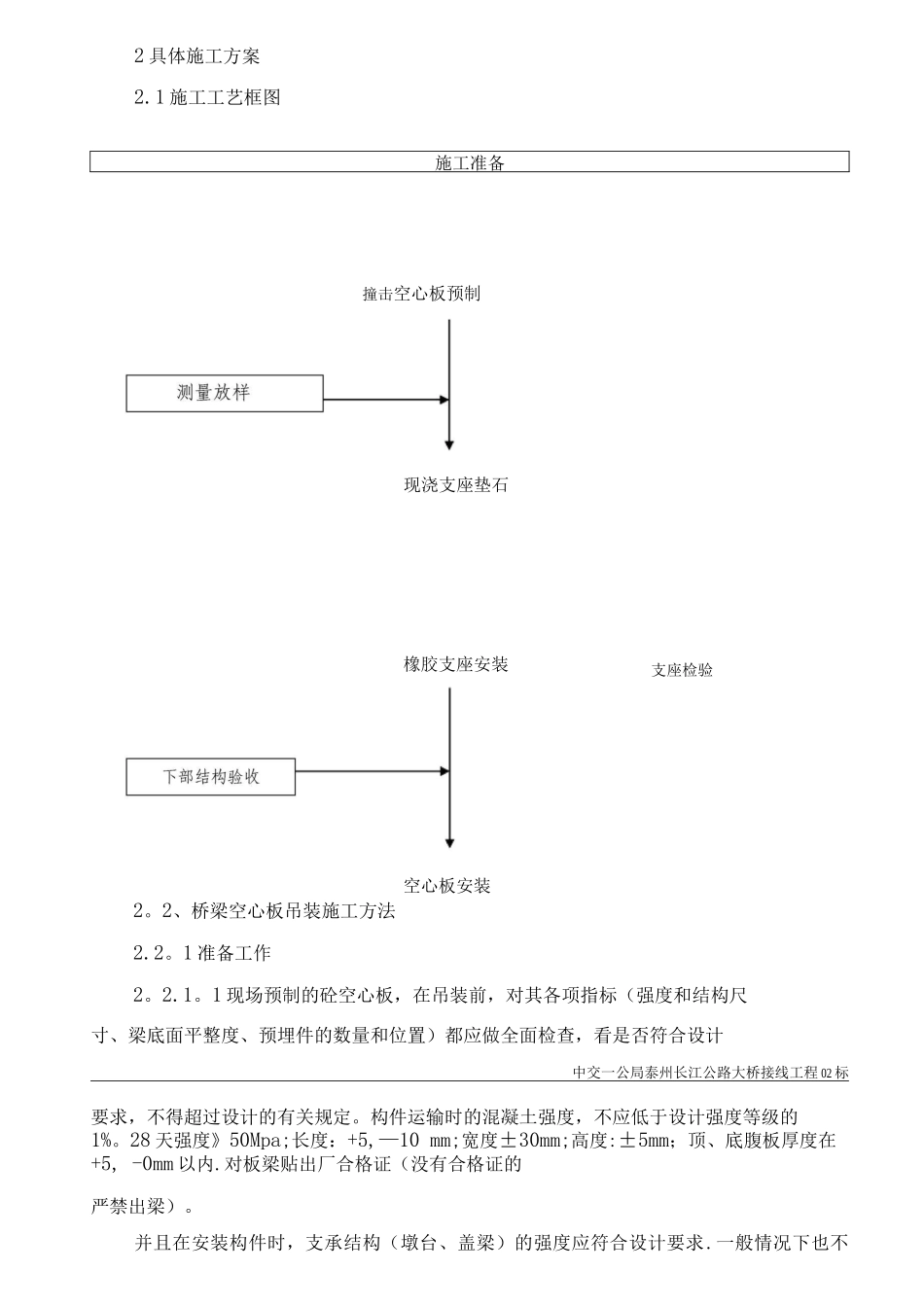

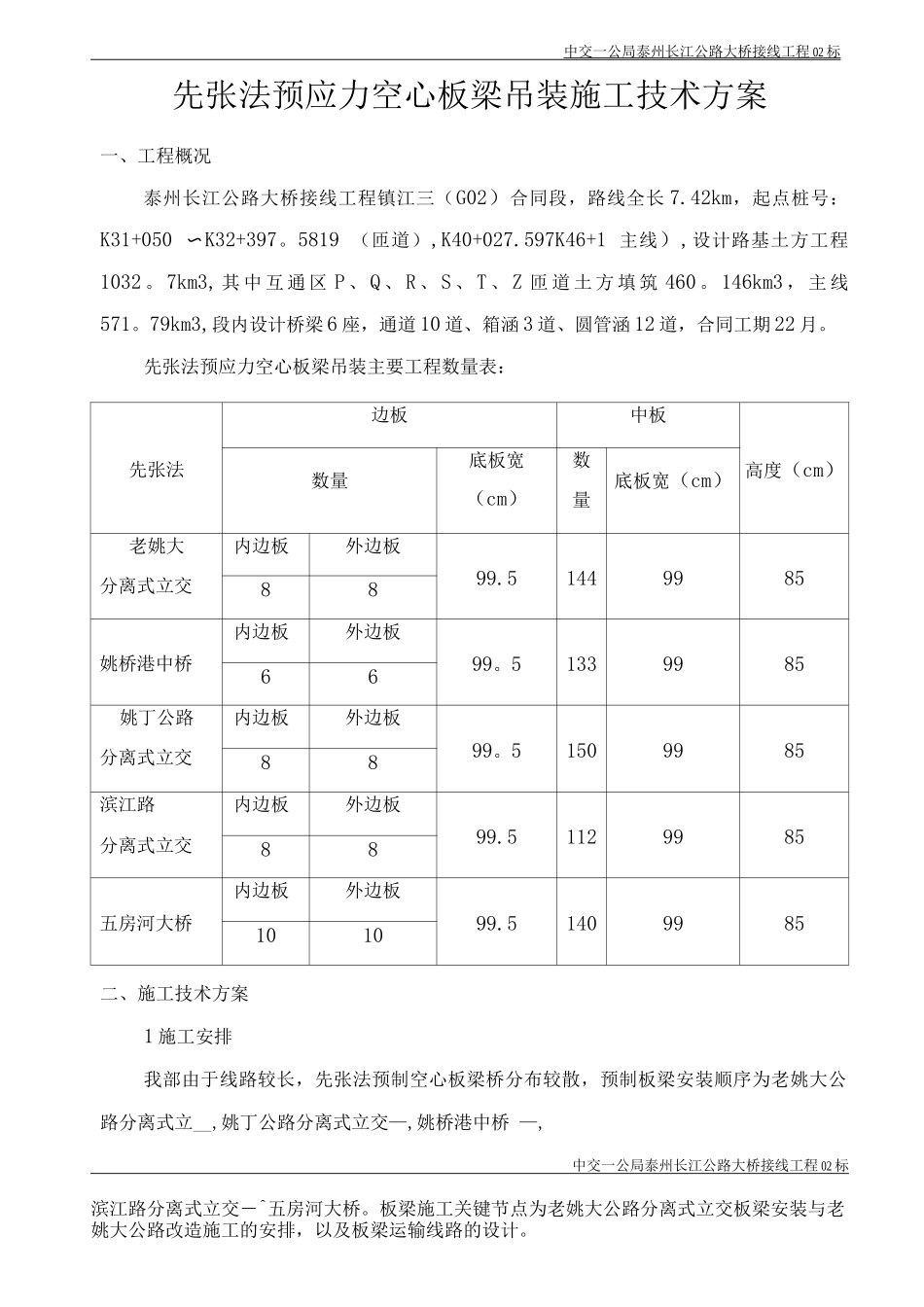

中交一公局泰州长江公路大桥接线工程 02 标 先张法预应力空心板梁吊装施工技术方案一、工程概况泰州长江公路大桥接线工程镇江三(G02)合同段,路线全长 7.42km,起点桩号:K31+050 〜K32+397。5819 (匝道),K40+027.597K46+1 主线),设计路基土方工程1032 。 7km3, 其 中 互 通 区 P 、 Q 、 R 、 S 、 T 、 Z 匝 道 土 方 填 筑 460 。 146km3 , 主 线571。79km3,段内设计桥梁 6 座,通道 10 道、箱涵 3 道、圆管涵 12 道,合同工期 22 月。先张法预应力空心板梁吊装主要工程数量表:先张法边板中板高度(cm)数量底板宽(cm)数量底板宽(cm)老姚大分离式立交内边板外边板99.5144998588姚桥港中桥内边板外边板99。5133998566姚丁公路分离式立交内边板外边板99。5150998588滨江路分离式立交内边板外边板99.5112998588五房河大桥内边板外边板99.514099851010二、施工技术方案1 施工安排我部由于线路较长,先张法预制空心板梁桥分布较散,预制板梁安装顺序为老姚大公路分离式立__,姚丁公路分离式立交—,姚桥港中桥 —,中交一公局泰州长江公路大桥接线工程 02 标滨江路分离式立交―^五房河大桥。板梁施工关键节点为老姚大公路分离式立交板梁安装与老姚大公路改造施工的安排,以及板梁运输线路的设计。2 具体施工方案2.1 施工工艺框图施工准备2。2、桥梁空心板吊装施工方法2.2。1 准备工作2。2.1。1 现场预制的砼空心板,在吊装前,对其各项指标(强度和结构尺寸、梁底面平整度、预埋件的数量和位置)都应做全面检查,看是否符合设计中交一公局泰州长江公路大桥接线工程 02 标要求,不得超过设计的有关规定。构件运输时的混凝土强度,不应低于设计强度等级的1%。28 天强度》50Mpa;长度:+5,—10 mm;宽度±30mm;高度:±5mm;顶、底腹板厚度在+5, -0mm 以内.对板梁贴出厂合格证(没有合格证的严禁出梁)。并且在安装构件时,支承结构(墩台、盖梁)的强度应符合设计要求.一般情况下也不现浇支座垫石橡胶支座安装支座检验撞击空心板预制空心板安装应小于混凝土设计强度的 75%。支承结构的尺寸、标高及平面位置应符合设计要求。运输前应检查施工道路,必须保证平整坚实,常常维修并且有足够的路面宽度和转弯半径,载重汽车的单行道宽度不得小于 4 米,校验施工便道中的沟渠临时便桥的承载能力,经类比检验满足承载要求。对桥梁基础及下部结构施工过程中在桥梁下面形成的泥浆坑、坑槽...
