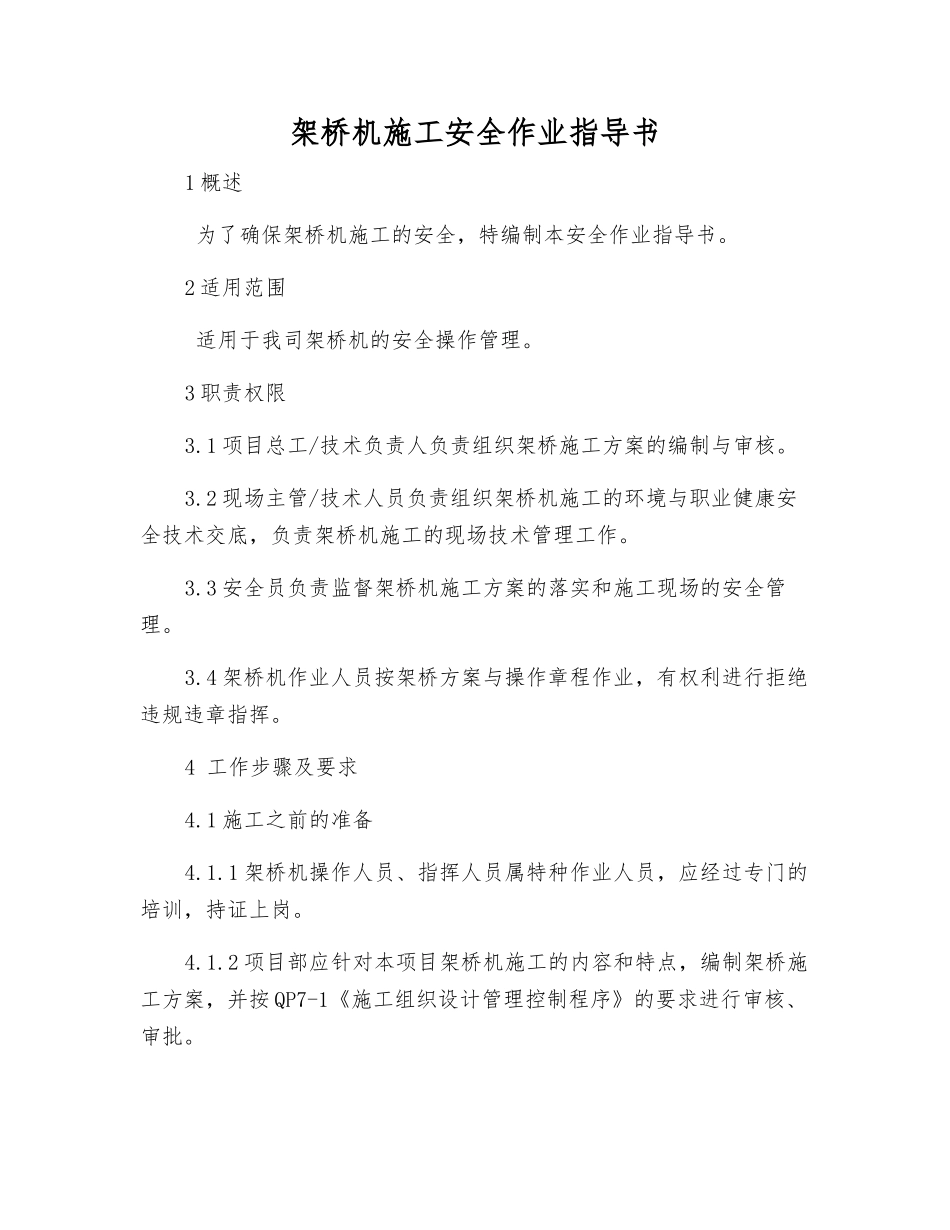

架桥机施工安全作业指导书1 概述 为了确保架桥机施工的安全,特编制本安全作业指导书。2 适用范围 适用于我司架桥机的安全操作管理。3 职责权限3.1 项目总工/技术负责人负责组织架桥施工方案的编制与审核。3.2 现场主管/技术人员负责组织架桥机施工的环境与职业健康安全技术交底,负责架桥机施工的现场技术管理工作。3.3 安全员负责监督架桥机施工方案的落实和施工现场的安全管理。3.4 架桥机作业人员按架桥方案与操作章程作业,有权利进行拒绝违规违章指挥。4 工作步骤及要求4.1 施工之前的准备4.1.1 架桥机操作人员、指挥人员属特种作业人员,应经过专门的培训,持证上岗。4.1.2 项目部应针对本项目架桥机施工的内容和特点,编制架桥施工方案,并按 QP7-1《施工组织设计管理控制程序》的要求进行审核、审批。4.1.3 项目部应结合架桥施工方案的要求,编制架桥施工计划,指定架桥施工现场管理人员、作业人员及职责,明确现场指挥和人员分工。4.1.4 架桥施工之前,项目部应对参加作业的人员进行环境与职业健康安全技术交底。4.1.5 架桥施工之前,项目部应安排对架桥机的安装进行检查并保留记录。对检查不合格的内容,应当立即安排维修和整改。4.1.6 架桥施工之前,项目部应安排对架桥施工环境进行检查并保留记录。对检查不合格的内容,应当立即安排整改。4.2 架桥机的安装4.2.1 项目部设备管理人员应编制架桥机的安装方案并报批。4.2.2 架桥机安装时,应设警戒区和安全防护设施,以防止坠物伤人。4.2.3 起重作业执行《起重机械起重安装作业指导书》。4.2.4 雷雨天气、风力大于六级时,不得进行架桥机安装作业。4.2.5 高处作业时,应设作业平台和安全防护设施,作业人员应系好安全带,禁穿拖鞋、高跟鞋、带钉易滑硬底皮鞋作业。4.2.6 架桥机定位后,不允许随意拆除稳固架桥机的各受力支撑钢管、葫芦、卡子、缆风等保险设施。4.2.7 整机安装完毕后应进行安装检查和验收。包括:主梁的连接螺栓是否牢固、可靠,连接销是否锁死;卷扬机、天车行程限位装置、电机等的安装是否符合产品标准;起重量限位装置及起升高度限位齐全与否有效;前后支腿的安装是否符合要求等。4.2.8 整机安装完毕后应进行空载试验,应检查卷扬机的制动性能是否良好;电机、减速机、轴承部位是否过热;天车、油缸、滑轮组是否运转顺畅;各紧固件是否松动等。4.2.9 应检查轨道铺设是否牢固、平整和符合架桥机的技术要求。4.3 架桥机架梁4.3.1 架桥机...
