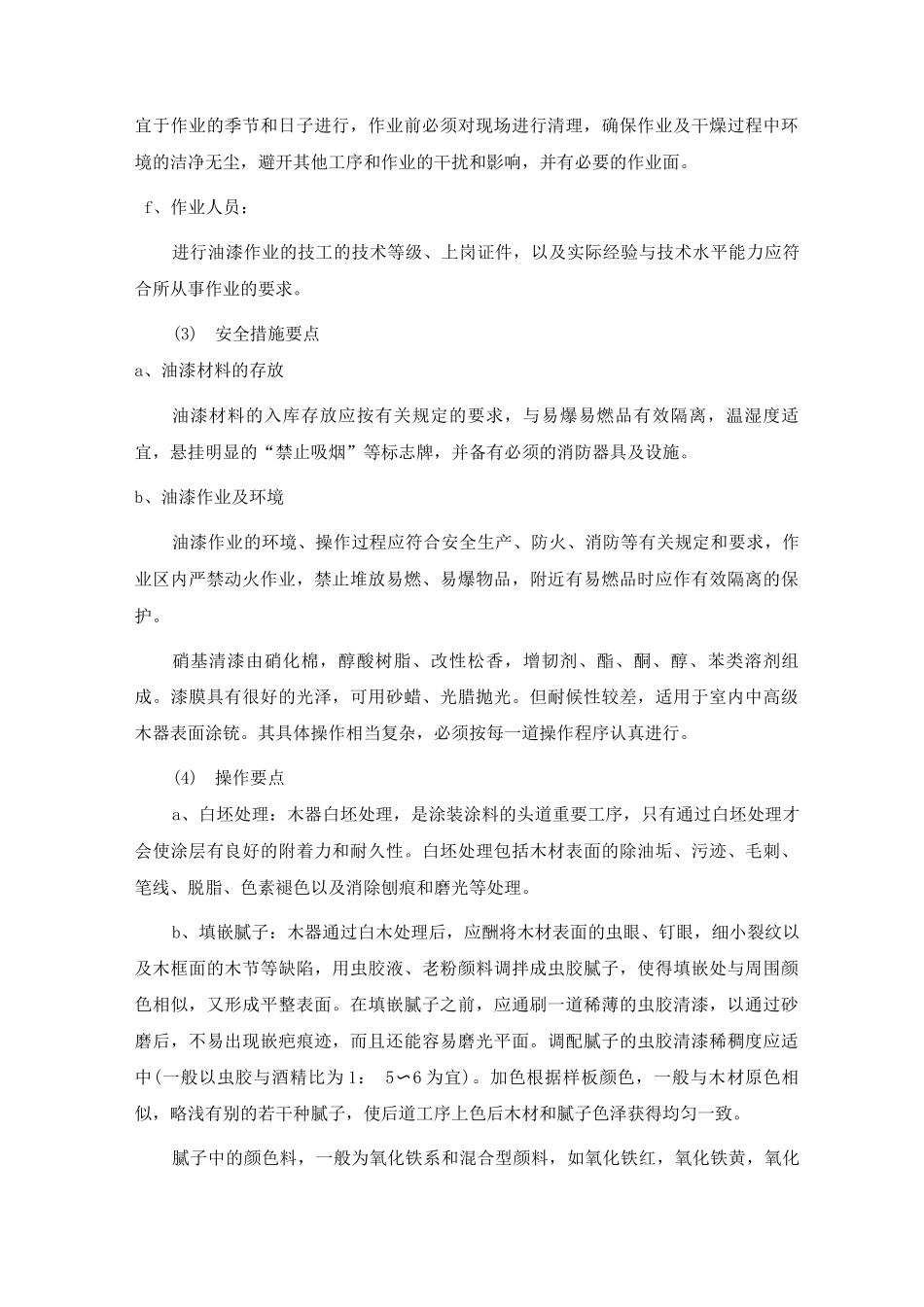

某商场工程墙面木作基层、细木作面层油漆施工工艺7.4.8.1 操作要点1、出翻样图:翻样图要根据设计饰面布置,结合实际施工面形式,面积大小,确定基层构造,饰面板排列,饰面板安装方法等等内容。2、基层处理:用托线板检查墙面的垂直度和平整度。如墙面平整主差在 10mm 以内,实行垫补砂浆修整的办法,如误差大于 10mm,可在墙面与木龙骨之间加垫木来解决,以保证木龙骨的平整度和垂直度。3、弹线:按翻样图的尺寸,将木龙骨的安装中心线弹到基层上,确定龙骨的安装位置。4、钻孔、扎榫:用 12-16mm 的冲击钻头,在基层面上按弹线位置钻孔,孔深不小于 40mm,一般孔距小等于 5mm。在孔眼中打入直径略大于孔径的木榫。如在潮湿地区或墙面易潮湿的部位,木榫可用柏油浸泡,待干后打入孔眼,并将木榫表面与墙面削平。5、固定木龙骨:木龙骨的截面尺寸一般为 30mm*50mm。木龙骨的间距一般为5mm,假如基层板厚 12mm 时,木龙骨的间距一般为 6mm,假如基层板 13mm 时,木龙骨间距为 8mm。木龙骨与基层连接用钉子的长度一般为木龙骨厚度的 2-2.5 倍,竖向龙骨要垂直。水平、竖向龙骨要在一个平面上。6、防潮、防火处理:在潮湿的区域,基层上需作防潮处理,一般可用水性高分子防水涂料涂 2 遍。木龙骨都要作防火处理,方法是在木龙骨上涂防火漆。7、基层板固定:隐蔽工程验收后,可固定基层板,基层板一般采纳细木工板。厚度 10mm 左右固定基层板钉子的长度为板厚的 2-2.5 倍。10mm 以上的木板常用 30-35mm铁钉固定。铁钉的钉帽要砸扁,送入板内。钉子的数量和间距要适中,间距一般为 2mm为好,防止木板表面翘曲。8、面层:饰面板细致选择,施工合理,符合设计图纸要求。质量要求:制作尺度正确,线条清楚,平直光滑,安装无错边,割角整齐,角度一致。面板表面平整光滑,棱角方正,线条顺直,不露钉帽,无刨痕,毛刺锤卯,交缝严密,平整通顺。要避开垂直度偏差过大、阴阳角不正、固定不牢、面层花纹错乱,颜色不均,棱角不直,表面不平,接缝处有黑纹,接缝不严,压条粗细不一,色差较大,高低不平,表面毛糙,接头不平或开裂,线条与面板接缝错边等质量通病。7.4.8.2、木饰面硝基清漆施工工艺(1)油漆施工工艺通则制订工艺方法油漆工艺,根据不同材料,不同底层,不同的环境条件等因素而有着变化,随着涂料工业的进展,新材料、新工具的不断出现,不断影响着油漆的工艺,所以,需要结合实际情况,做具体分析,制订切合实际而...
