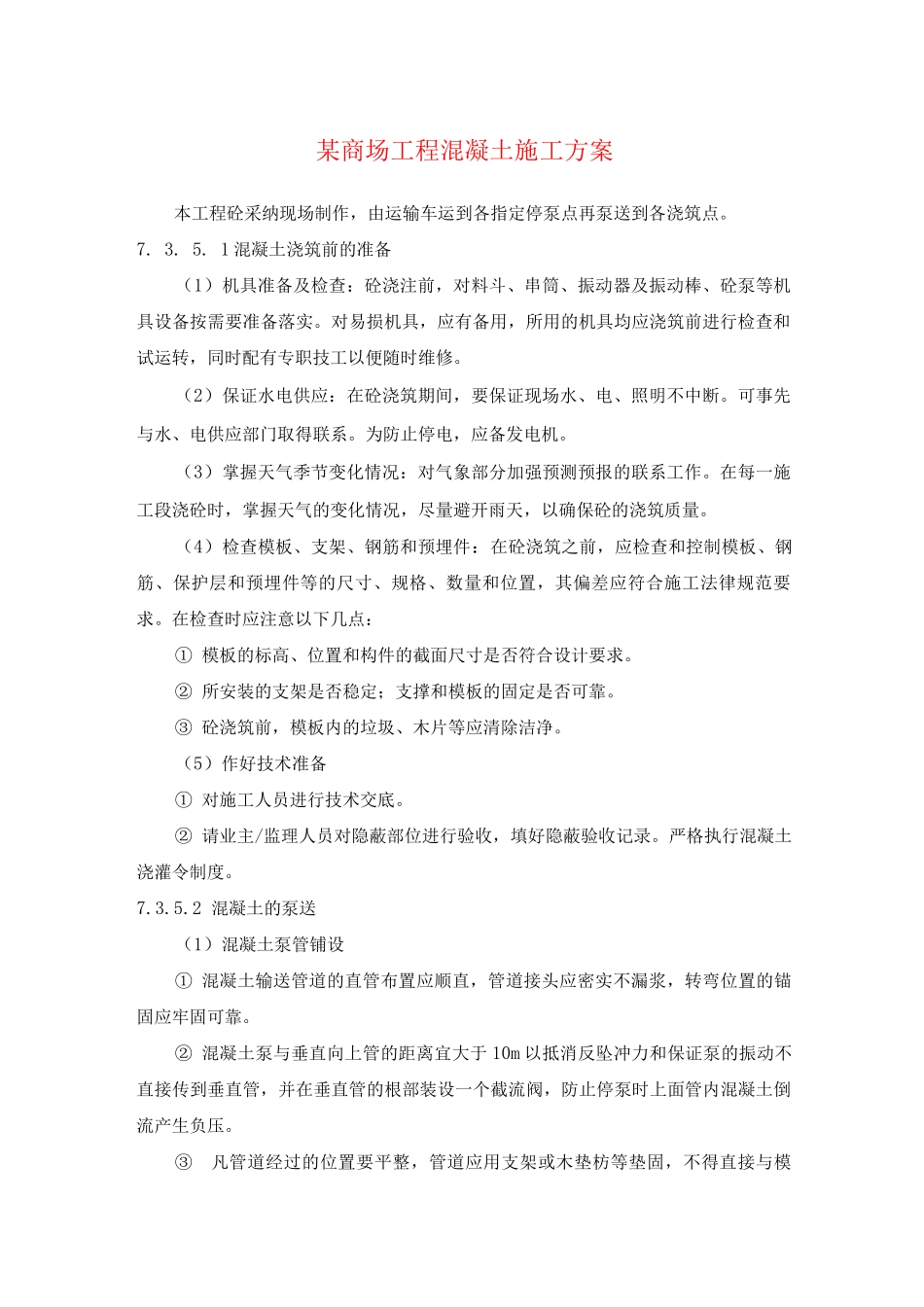

某商场工程混凝土施工方案本工程砼采纳现场制作,由运输车运到各指定停泵点再泵送到各浇筑点
1 混凝土浇筑前的准备(1)机具准备及检查:砼浇注前,对料斗、串筒、振动器及振动棒、砼泵等机具设备按需要准备落实
对易损机具,应有备用,所用的机具均应浇筑前进行检查和试运转,同时配有专职技工以便随时维修
(2)保证水电供应:在砼浇筑期间,要保证现场水、电、照明不中断
可事先与水、电供应部门取得联系
为防止停电,应备发电机
(3)掌握天气季节变化情况:对气象部分加强预测预报的联系工作
在每一施工段浇砼时,掌握天气的变化情况,尽量避开雨天,以确保砼的浇筑质量
(4)检查模板、支架、钢筋和预埋件:在砼浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工法律规范要求
在检查时应注意以下几点:① 模板的标高、位置和构件的截面尺寸是否符合设计要求
② 所安装的支架是否稳定;支撑和模板的固定是否可靠
③ 砼浇筑前,模板内的垃圾、木片等应清除洁净
(5)作好技术准备① 对施工人员进行技术交底
② 请业主/监理人员对隐蔽部位进行验收,填好隐蔽验收记录
严格执行混凝土浇灌令制度

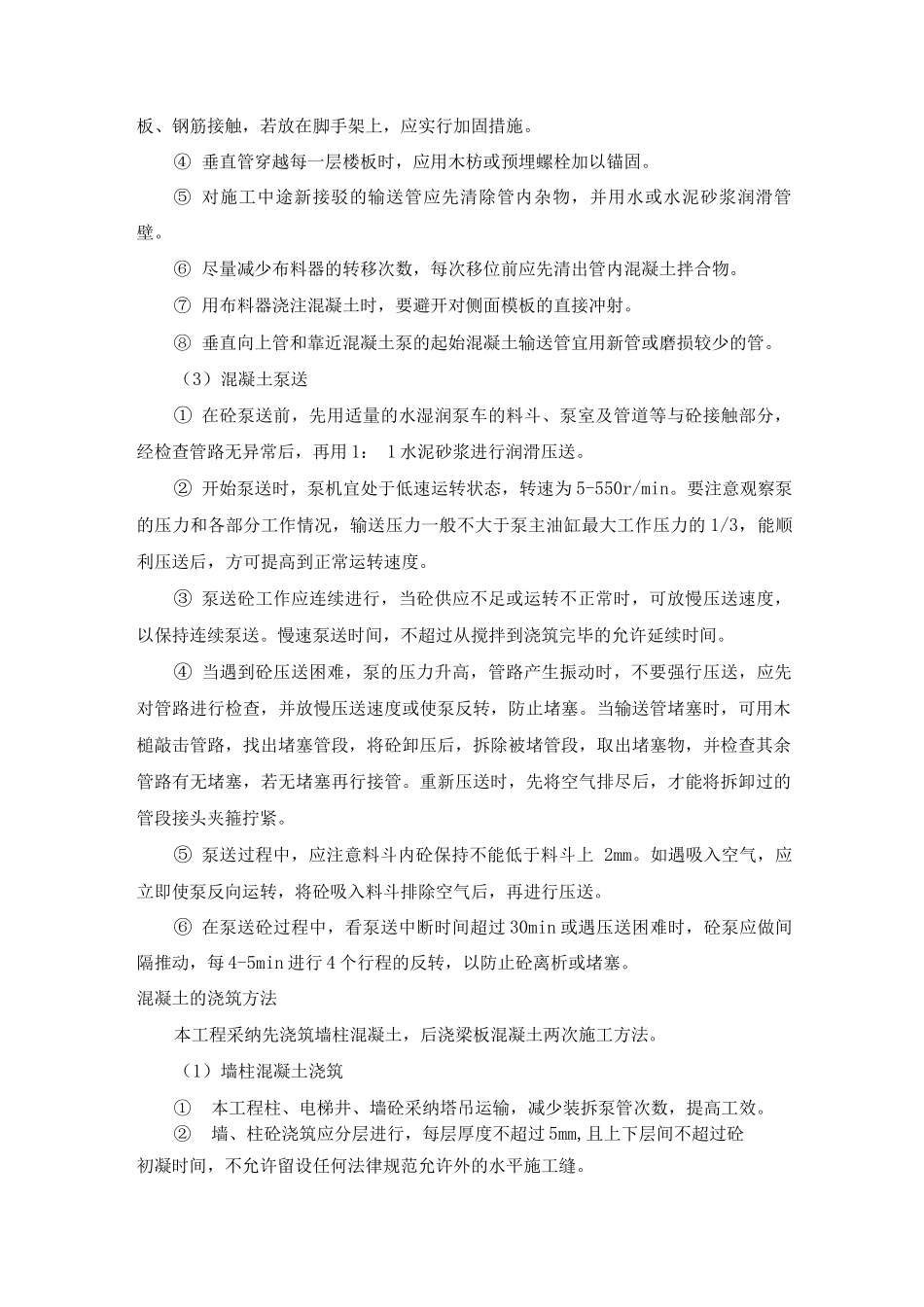

2 混凝土的泵送(1)混凝土泵管铺设① 混凝土输送管道的直管布置应顺直,管道接头应密实不漏浆,转弯位置的锚固应牢固可靠
② 混凝土泵与垂直向上管的距离宜大于 10m 以抵消反坠冲力和保证泵的振动不直接传到垂直管,并在垂直管的根部装设一个截流阀,防止停泵时上面管内混凝土倒流产生负压
③凡管道经过的位置要平整,管道应用支架或木垫枋等垫固,不得直接与模板、钢筋接触,若放在脚手架上,应实行加固措施
④ 垂直管穿越每一层楼板时,应用木枋或预埋螺栓加以锚固
⑤ 对施工中途新接驳的输送管应先清除管内杂物,并用水或水泥砂浆润滑管壁
⑥ 尽量减少布料器的转移次数,每次移位前应先清出
