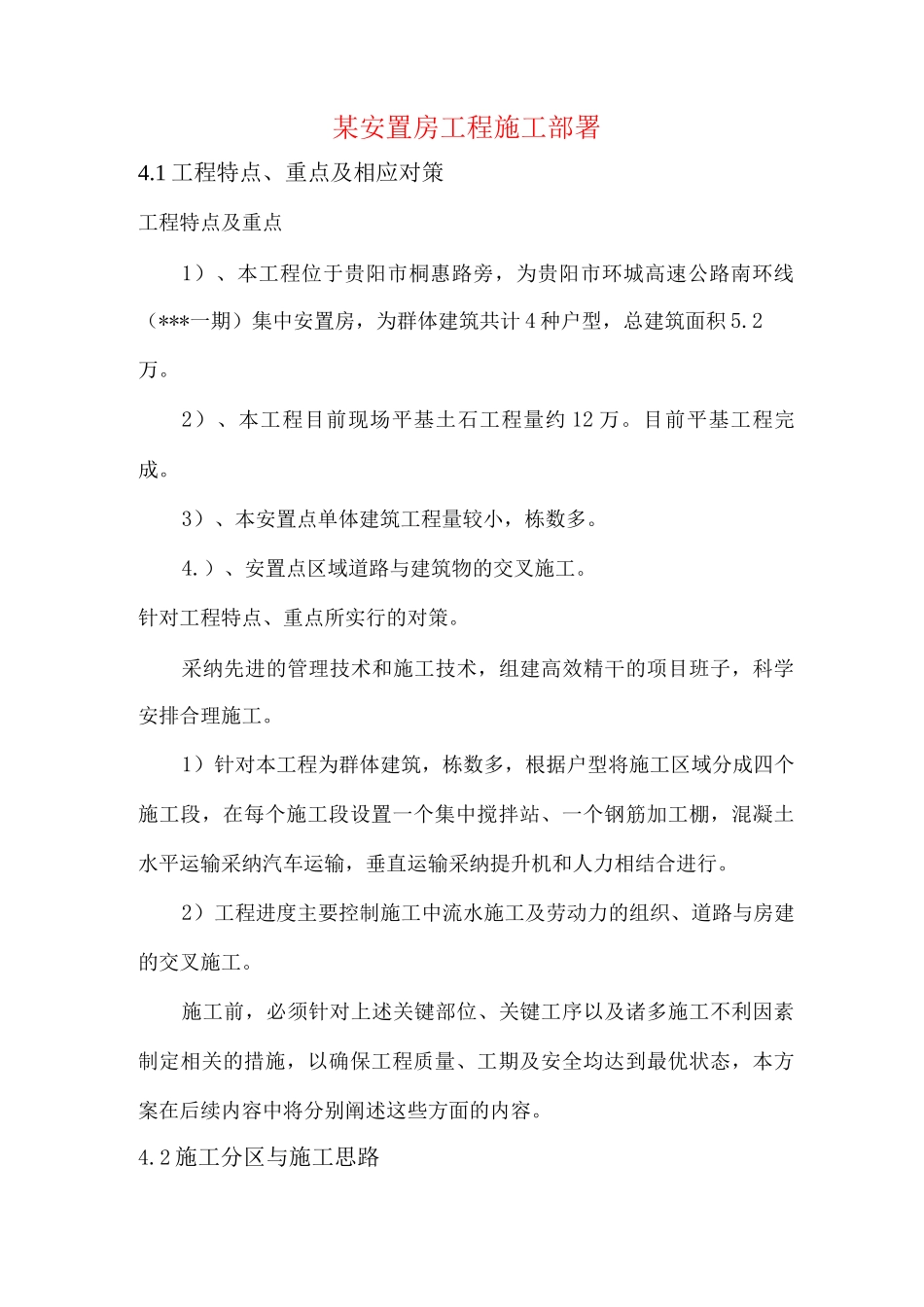

某安置房工程施工部署4
1 工程特点、重点及相应对策工程特点及重点1)、本工程位于贵阳市桐惠路旁,为贵阳市环城高速公路南环线(***一期)集中安置房,为群体建筑共计 4 种户型,总建筑面积 5
2)、本工程目前现场平基土石工程量约 12 万
目前平基工程完成
3)、本安置点单体建筑工程量较小,栋数多
)、安置点区域道路与建筑物的交叉施工
针对工程特点、重点所实行的对策
采纳先进的管理技术和施工技术,组建高效精干的项目班子,科学安排合理施工
1)针对本工程为群体建筑,栋数多,根据户型将施工区域分成四个施工段,在每个施工段设置一个集中搅拌站、一个钢筋加工棚,混凝土水平运输采纳汽车运输,垂直运输采纳提升机和人力相结合进行
2)工程进度主要控制施工中流水施工及劳动力的组织、道路与房建的交叉施工
施工前,必须针对上述关键部位、关键工序以及诸多施工不利因素制定相关的措施,以确保工程质量、工期及安全均达到最优状态,本方案在后续内容中将分别阐述这些方面的内容
2 施工分区与施工思路施工分区本工程平面分布面积较大,采纳平行流水立体交叉作业,遵守“先地下、后地上,先结构、后装修,先土建、后设备”和装修施工“先外檐、后内檐”以及“外装修由上向下、内装修由下向上、收尾由上向下”的原则
施工基本要求是:上道工序的完成要为下道工序制造施工条件,下道工序的施工要能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,确保工程质量
本工程施工流水段的划分主要要处理好以下几个问题:1、根据集中安置点(***一期)工程入、B、C、D 区域,施工区域已按 A、B、C、D (区域)划分为四个施工段,分别在每个施工段,设置一个混凝土搅拌站、一个钢筋加工棚
2、各段的主要工种工程量大致相等:这样可使各施工段的主要工种劳动量大体上相近,便于组织连续作业,进行均衡施工

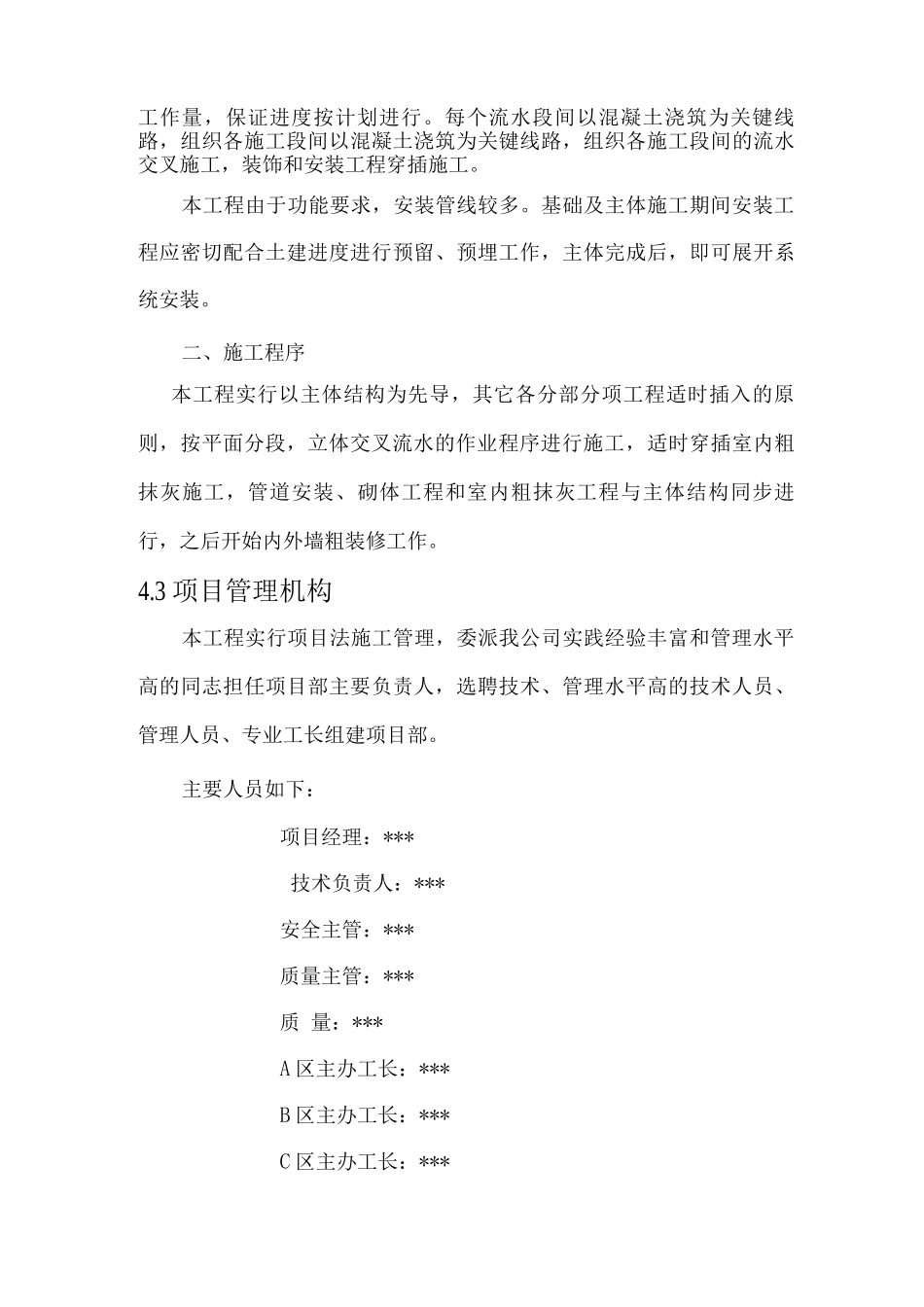

3、应保证主要工种有足够的工作面和
