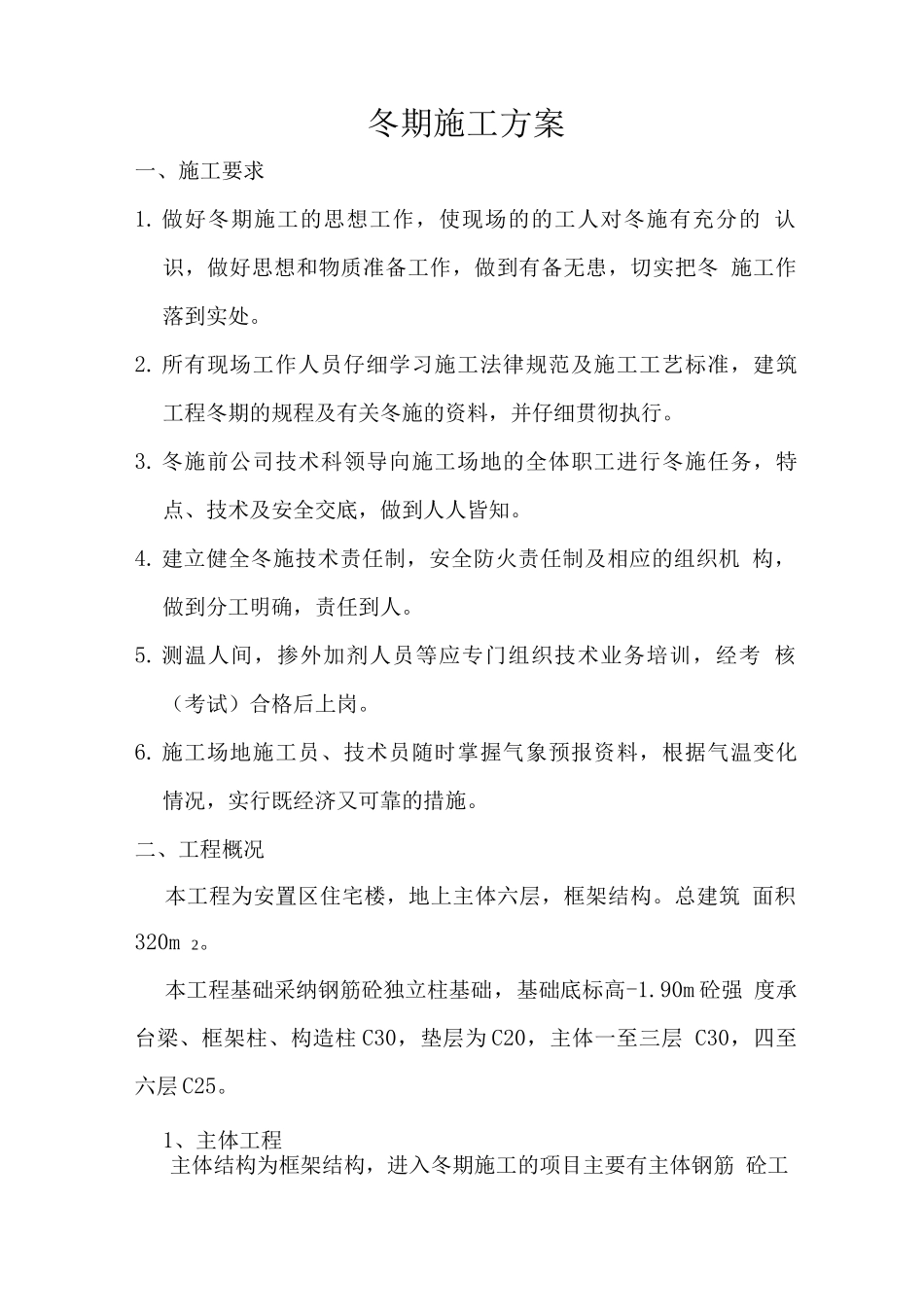

冬期施工方案一、施工要求1
做好冬期施工的思想工作,使现场的的工人对冬施有充分的 认识,做好思想和物质准备工作,做到有备无患,切实把冬 施工作落到实处
所有现场工作人员仔细学习施工法律规范及施工工艺标准,建筑 工程冬期的规程及有关冬施的资料,并仔细贯彻执行
冬施前公司技术科领导向施工场地的全体职工进行冬施任务,特 点、技术及安全交底,做到人人皆知
建立健全冬施技术责任制,安全防火责任制及相应的组织机 构,做到分工明确,责任到人
测温人间,掺外加剂人员等应专门组织技术业务培训,经考 核(考试)合格后上岗
施工场地施工员、技术员随时掌握气象预报资料,根据气温变化 情况,实行既经济又可靠的措施
二、工程概况本工程为安置区住宅楼,地上主体六层,框架结构
总建筑 面积 320m 2
本工程基础采纳钢筋砼独立柱基础,基础底标高-1
90m 砼强 度承台梁、框架柱、构造柱 C30,垫层为 C20,主体一至三层 C30,四至六层 C25
1、主体工程主体结构为框架结构,进入冬期施工的项目主要有主体钢筋 砼工程

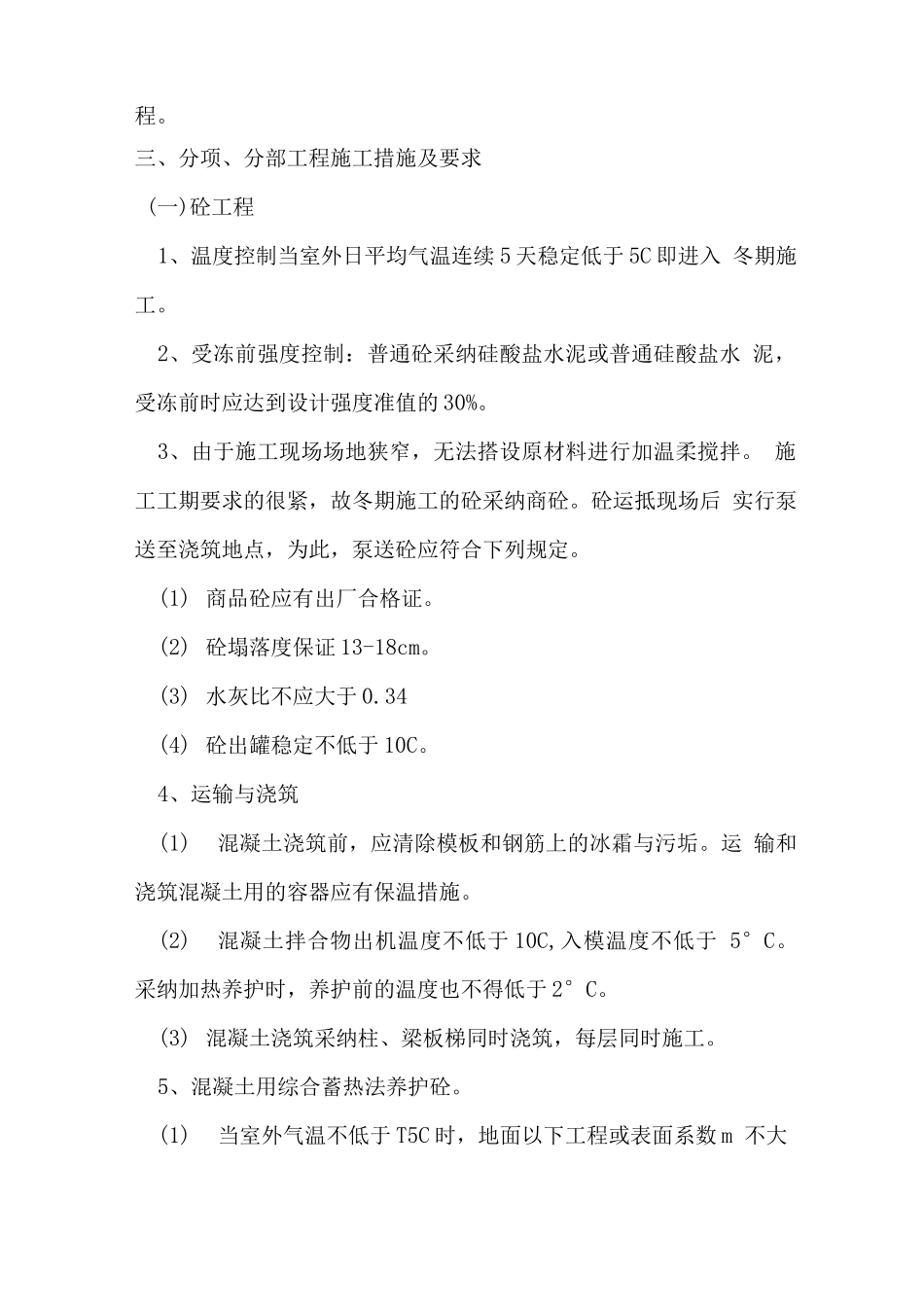

三、分项、分部工程施工措施及要求(一)砼工程1、温度控制当室外日平均气温连续 5 天稳定低于 5C 即进入 冬期施工
2、受冻前强度控制:普通砼采纳硅酸盐水泥或普通硅酸盐水 泥,受冻前时应达到设计强度准值的 30%
3、由于施工现场场地狭窄,无法搭设原材料进行加温柔搅拌
施工工期要求的很紧,故冬期施工的砼采纳商砼
砼运抵现场后 实行泵送至浇筑地点,为此,泵送砼应符合下列规定
(1) 商品砼应有出厂合格证
(2) 砼塌落度保证 13-18cm
(3) 水灰比不应大于 0
34(4) 砼出罐稳定不低于 10C
4、运输与浇筑(1)混凝土浇筑前,应清除模板和钢筋上的冰霜与污垢
运 输和浇筑混凝土用的容器应有保温措施

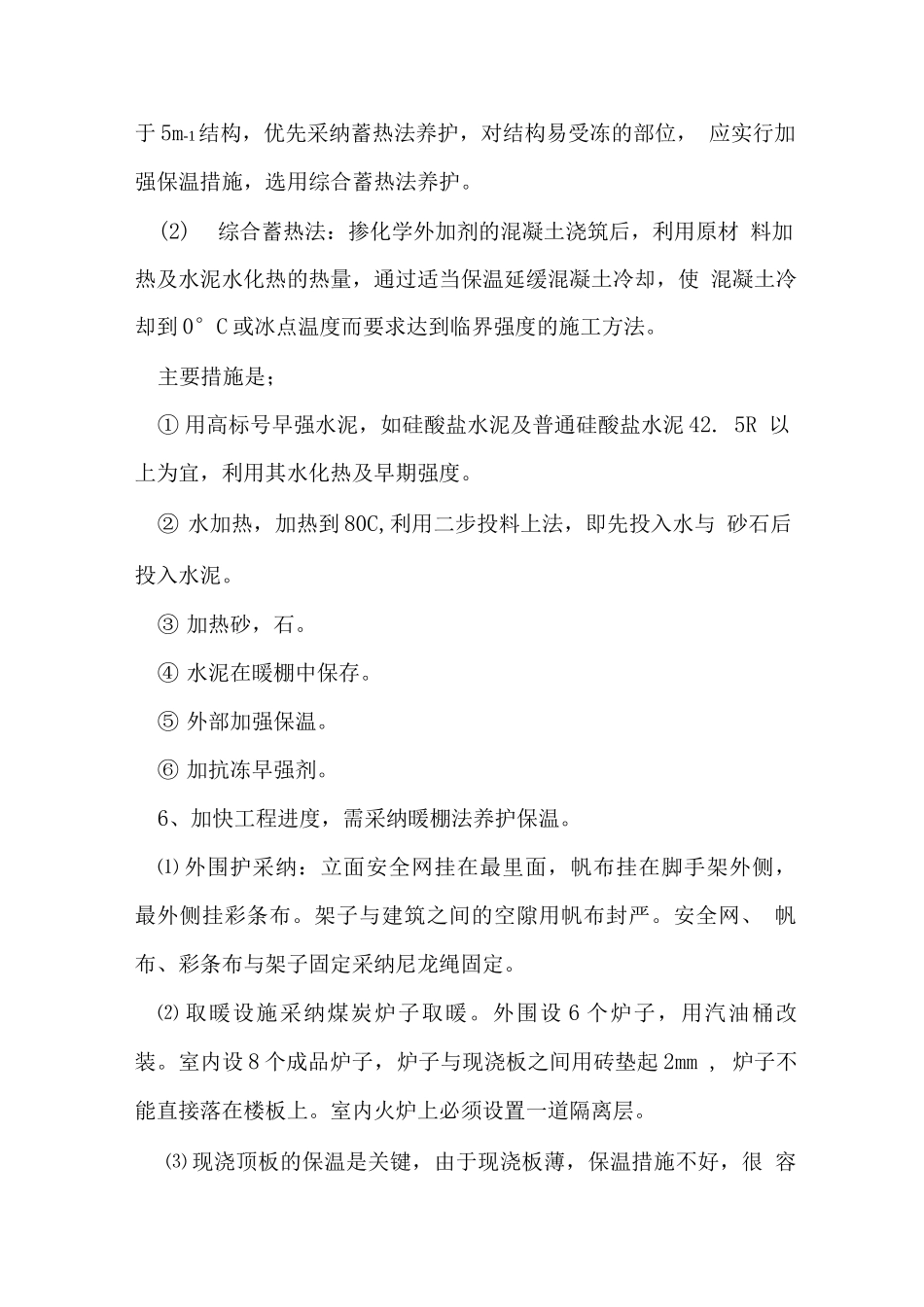

(2)混凝土拌合物出机温度不低于 10C
