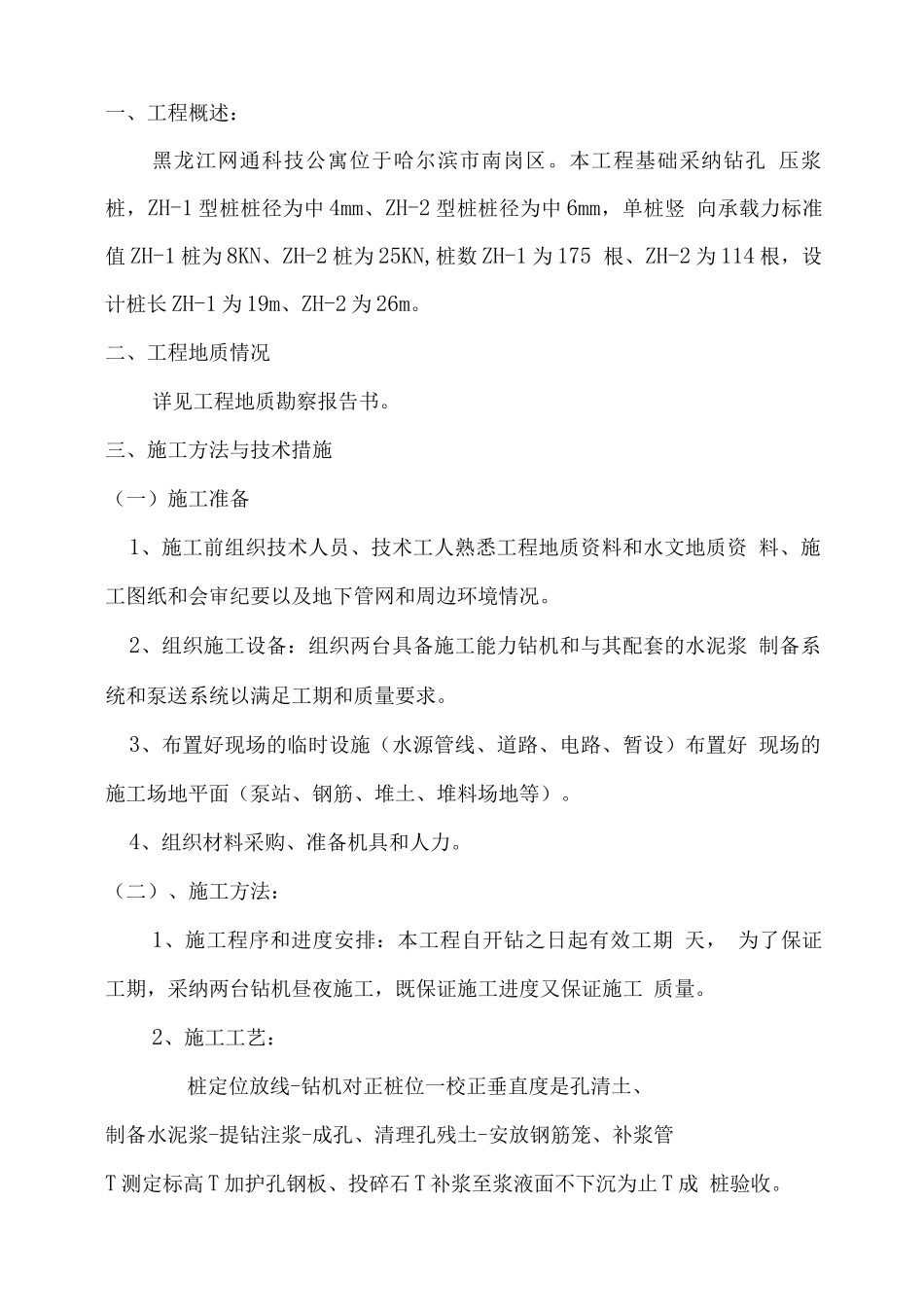

一、工程概述:黑龙江网通科技公寓位于哈尔滨市南岗区
本工程基础采纳钻孔 压浆桩,ZH-1 型桩桩径为中 4mm、ZH-2 型桩桩径为中 6mm,单桩竖 向承载力标准值 ZH-1 桩为 8KN、ZH-2 桩为 25KN,桩数 ZH-1 为 175 根、ZH-2 为 114 根,设计桩长 ZH-1 为 19m、ZH-2 为 26m
二、工程地质情况详见工程地质勘察报告书
三、施工方法与技术措施(一)施工准备1、施工前组织技术人员、技术工人熟悉工程地质资料和水文地质资 料、施工图纸和会审纪要以及地下管网和周边环境情况
2、组织施工设备:组织两台具备施工能力钻机和与其配套的水泥浆 制备系统和泵送系统以满足工期和质量要求
3、布置好现场的临时设施(水源管线、道路、电路、暂设)布置好 现场的施工场地平面(泵站、钢筋、堆土、堆料场地等)
4、组织材料采购、准备机具和人力
(二)、施工方法:1、施工程序和进度安排:本工程自开钻之日起有效工期 天, 为了保证工期,采纳两台钻机昼夜施工,既保证施工进度又保证施工 质量
2、施工工艺:桩定位放线-钻机对正桩位一校正垂直度是孔清土、制备水泥浆-提钻注浆-成孔、清理孔残土-安放钢筋笼、补浆管T 测定标高 T 加护孔钢板、投碎石 T 补浆至浆液面不下沉为止 T 成 桩验收

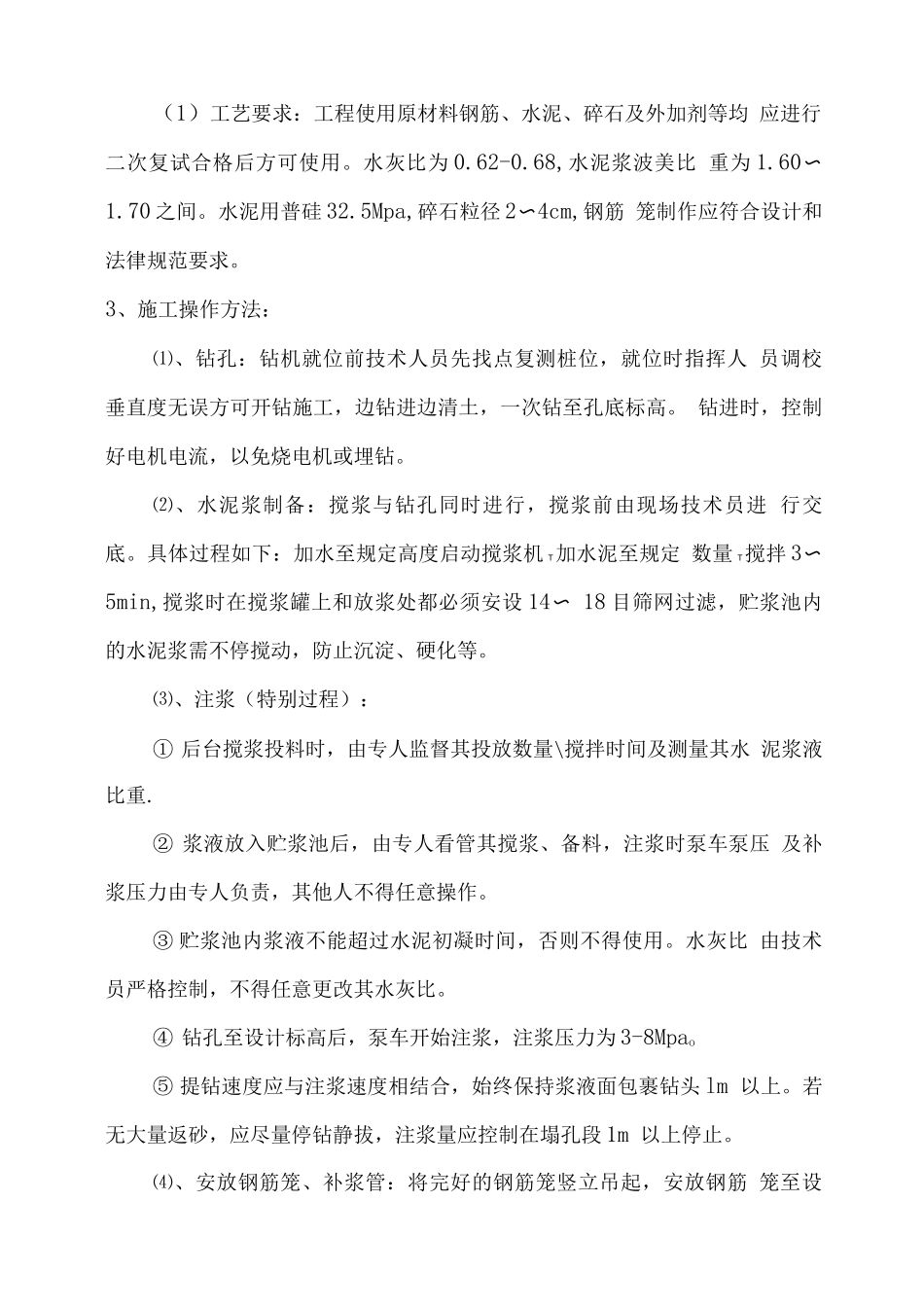

(1)工艺要求:工程使用原材料钢筋、水泥、碎石及外加剂等均 应进行二次复试合格后方可使用
水灰比为 0
68,水泥浆波美比 重为 1
水泥用普硅 32
5Mpa,碎石粒径 2〜4cm,钢筋 笼制作应符合设计和法律规范要求
3、施工操作方法:⑴、钻孔:钻机就位前技术人员先找点复测桩位,就位时指挥人 员调校垂直度无误方可开钻施工,边钻进边清土,一次钻至孔底标高

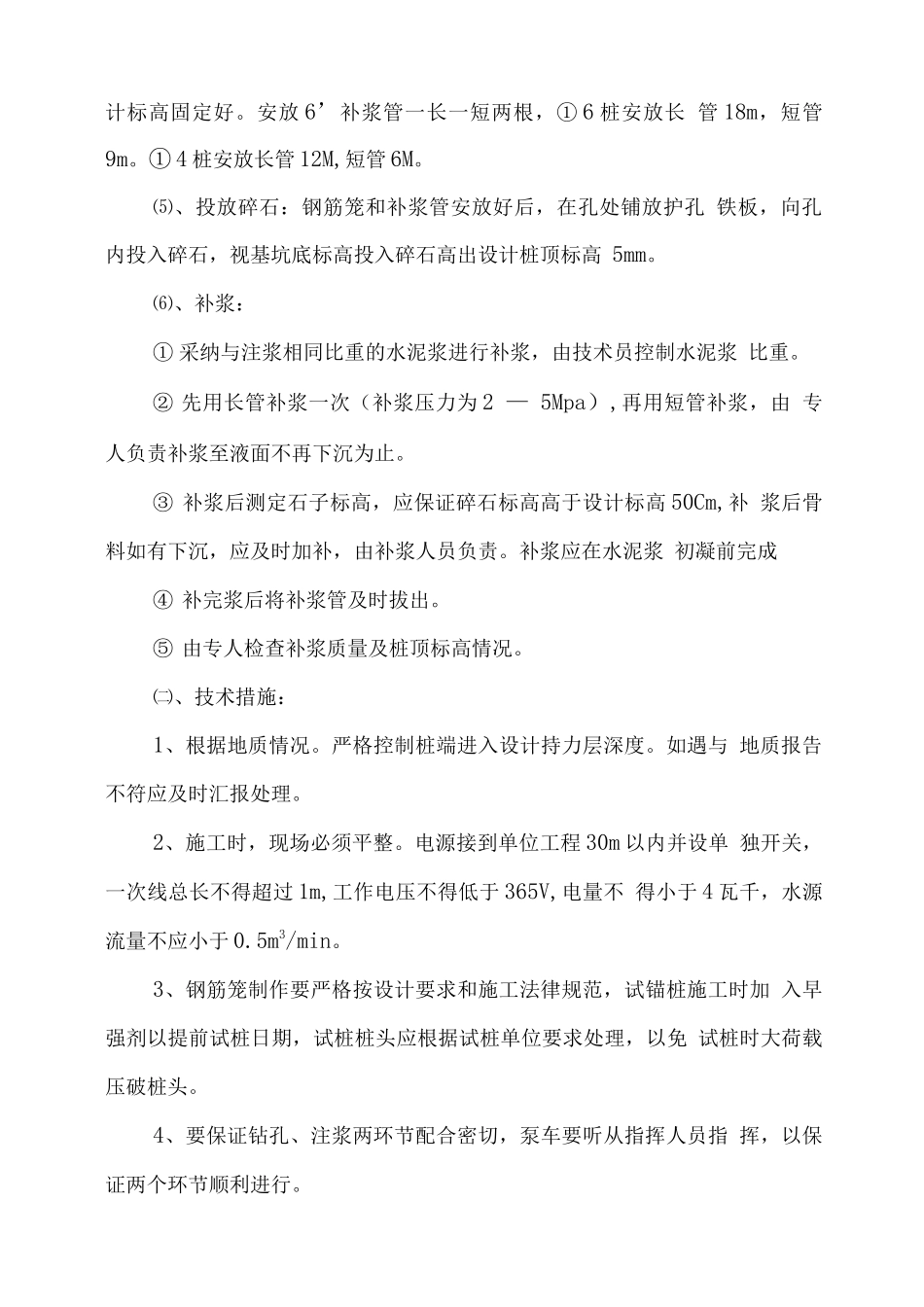

钻进时,控制好电机电流,以免烧电机或埋钻
⑵、水泥浆制备:搅浆与钻孔同时进行,搅浆前由现场技术
