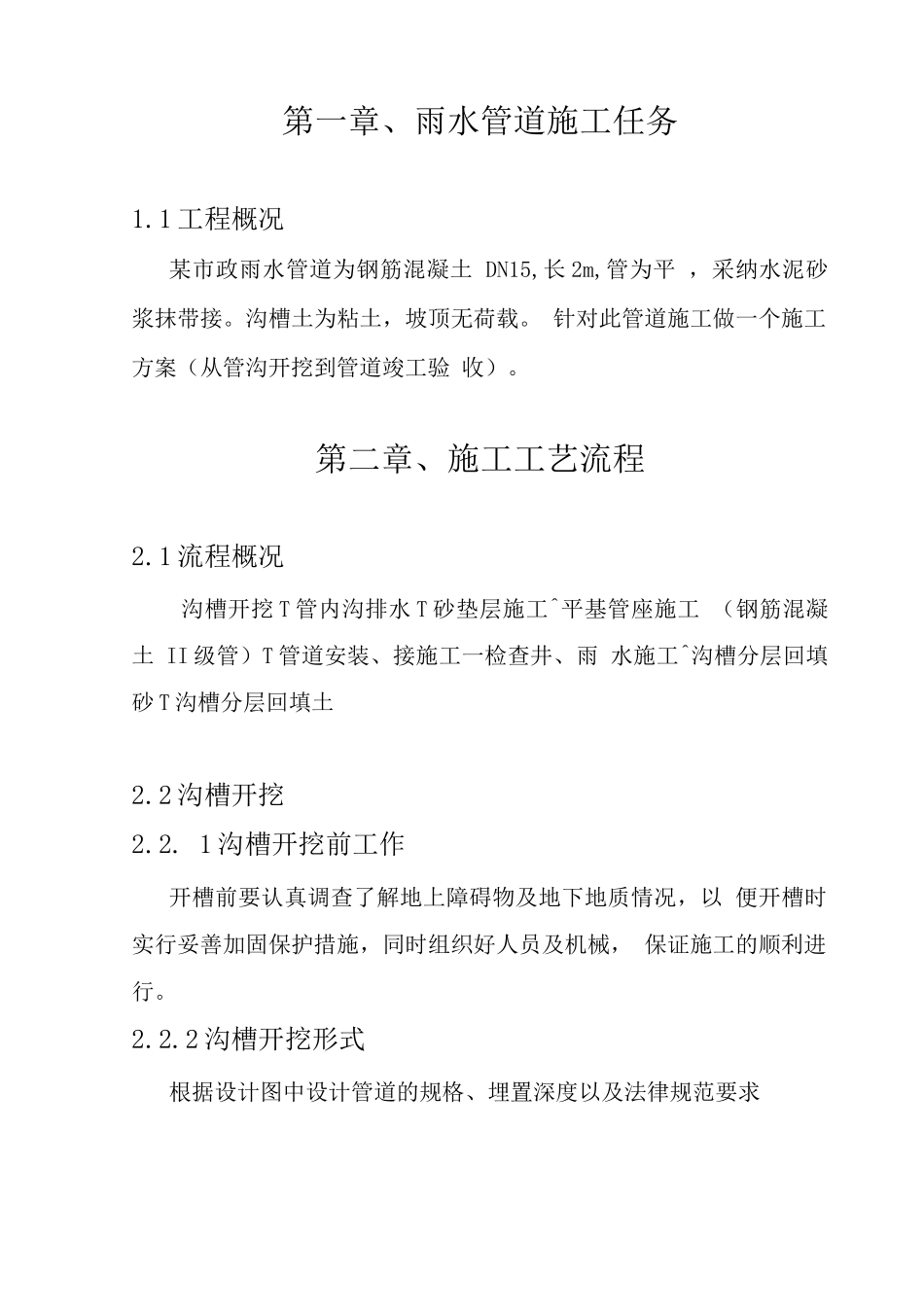

第一章、雨水管道施工任务1
1 工程概况某市政雨水管道为钢筋混凝土 DN15,长 2m,管为平 ,采纳水泥砂浆抹带接
沟槽土为粘土,坡顶无荷载
针对此管道施工做一个施工方案(从管沟开挖到管道竣工验 收)
第二章、施工工艺流程2
1 流程概况沟槽开挖 T 管内沟排水 T 砂垫层施工^平基管座施工 (钢筋混凝土 II 级管)T 管道安装、接施工一检查井、雨 水施工^沟槽分层回填砂 T 沟槽分层回填土2
2 沟槽开挖2
1 沟槽开挖前工作开槽前要认真调查了解地上障碍物及地下地质情况,以 便开槽时实行妥善加固保护措施,同时组织好人员及机械, 保证施工的顺利进行

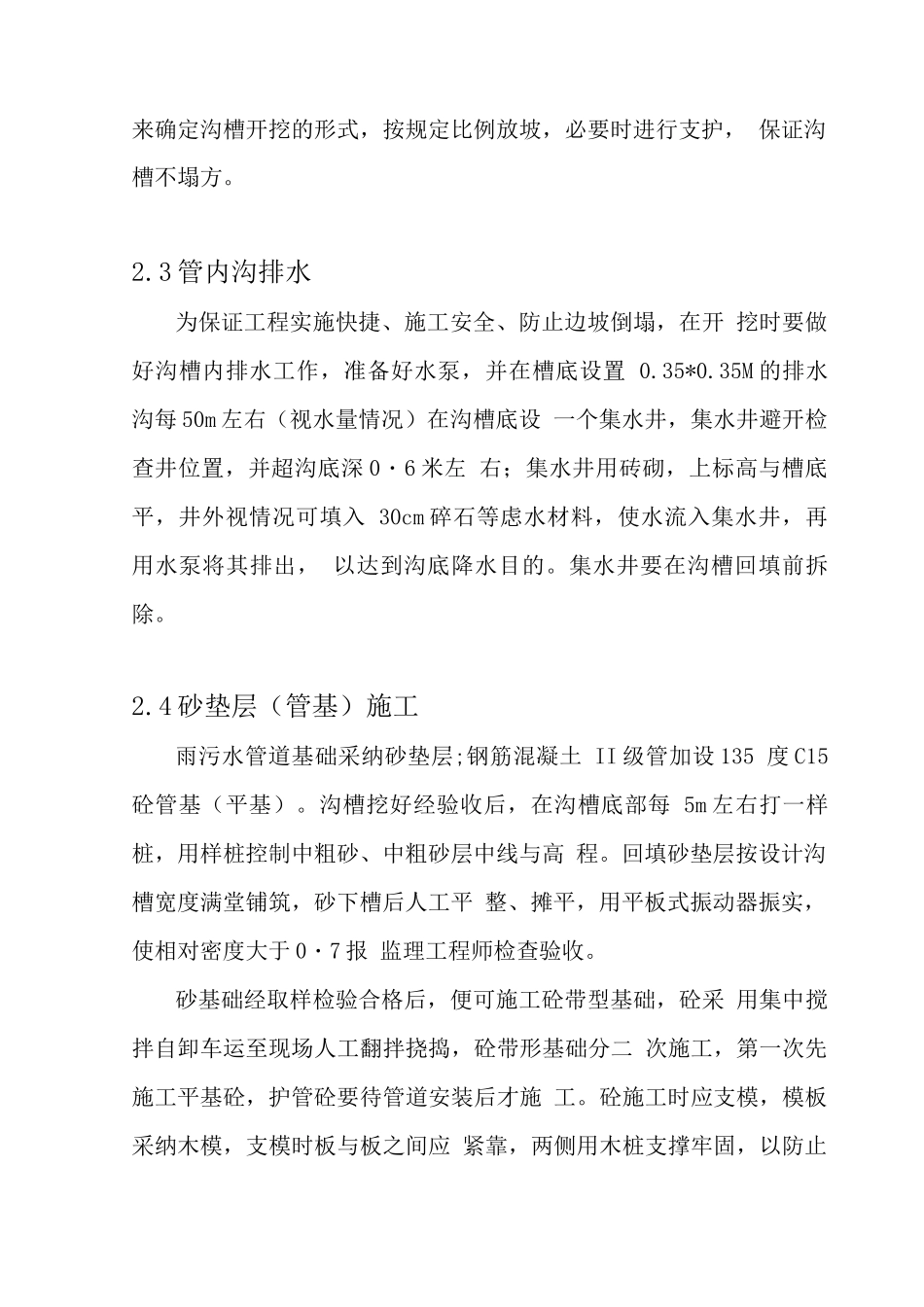

2 沟槽开挖形式根据设计图中设计管道的规格、埋置深度以及法律规范要求来确定沟槽开挖的形式,按规定比例放坡,必要时进行支护, 保证沟槽不塌方
3 管内沟排水为保证工程实施快捷、施工安全、防止边坡倒塌,在开 挖时要做好沟槽内排水工作,准备好水泵,并在槽底设置 0
35M 的排水沟每 50m 左右(视水量情况)在沟槽底设 一个集水井,集水井避开检查井位置,并超沟底深 0・6 米左 右;集水井用砖砌,上标高与槽底平,井外视情况可填入 30cm 碎石等虑水材料,使水流入集水井,再用水泵将其排出, 以达到沟底降水目的
集水井要在沟槽回填前拆除

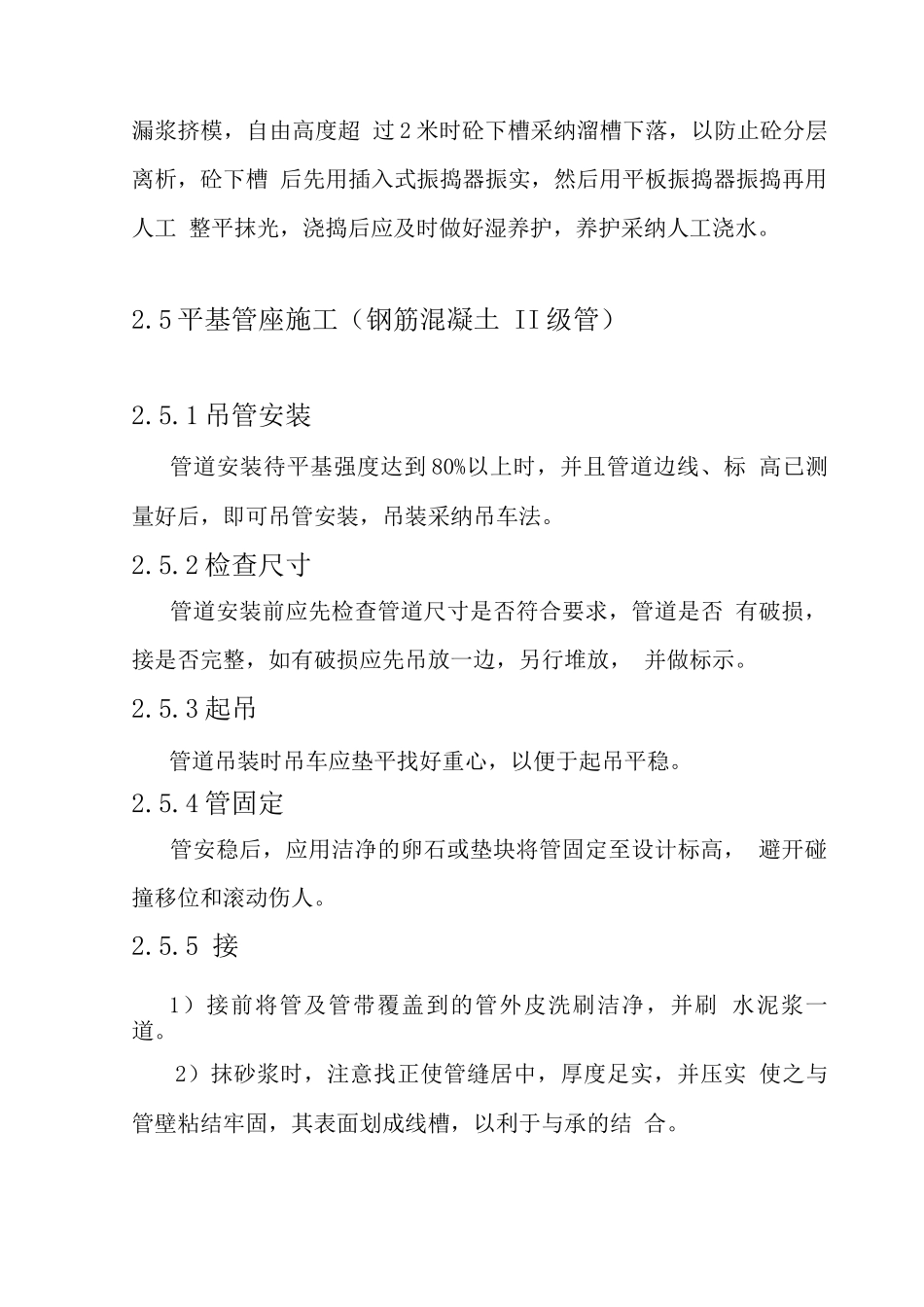

4 砂垫层(管基)施工雨污水管道基础采纳砂垫层;钢筋混凝土 II 级管加设 135 度 C15砼管基(平基)
沟槽挖好经验收后,在沟槽底部每 5m 左右打一样桩,用样桩控制中粗砂、中粗砂层中线与高 程
回填砂垫层按设计沟槽宽度满堂铺筑,砂下槽后人工平 整、摊平,用平板式振动器振实,使相对密度大于 0・7 报 监理工程师检查验收
砂基础经取样检验合格后,便可施工砼带型基础,砼采 用集中搅拌自卸车运至现场人工翻拌挠捣,砼带形基础分二 次施工,第一次先施工平基砼,护管砼
