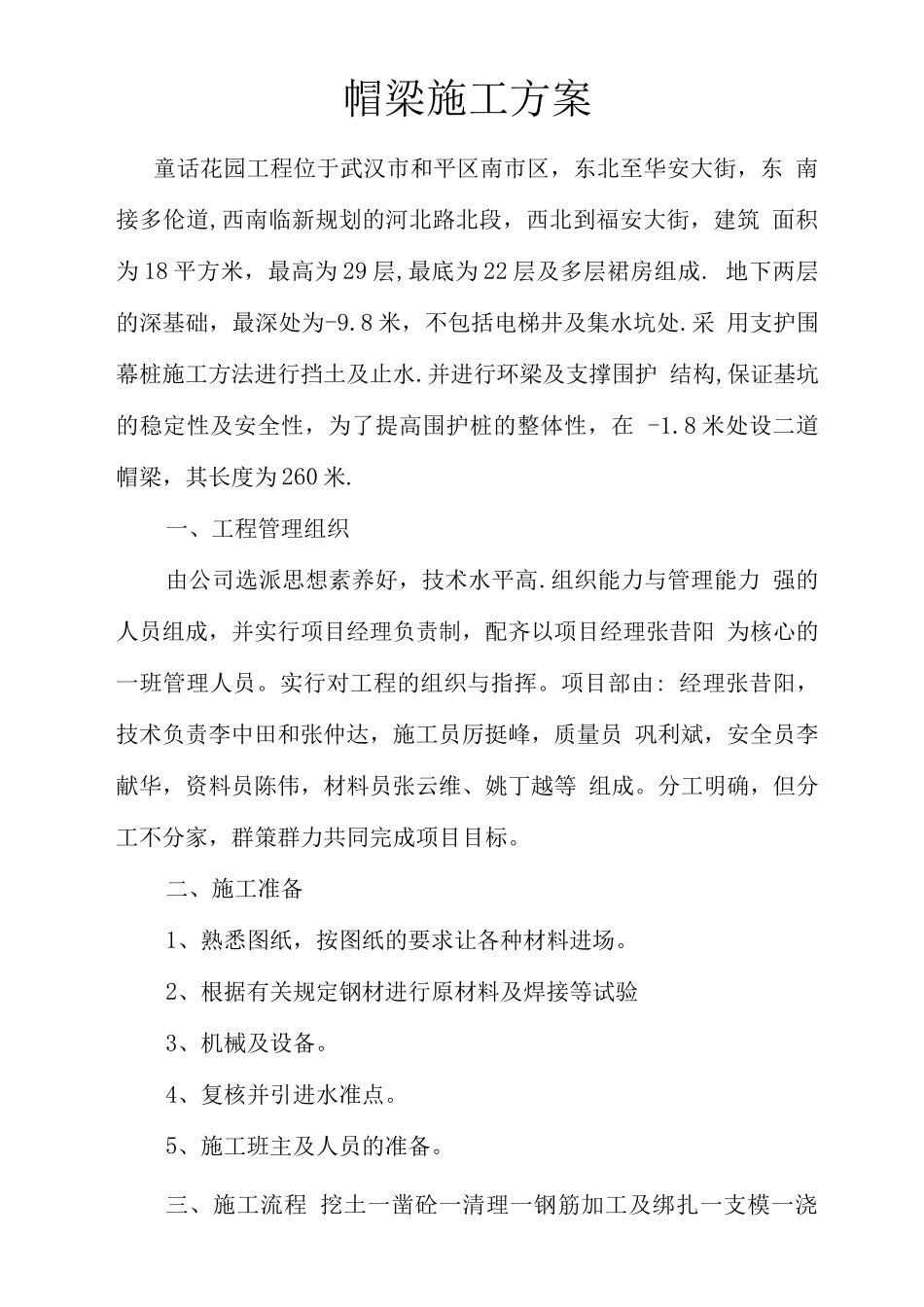

某某花园工程帽梁施工方案一、工程管理组织 3二、施工准备 3三、施工流程 3四、钢筋工程 4五、模板工程 5六、安全文明 6帽梁施工方案童话花园工程位于武汉市和平区南市区,东北至华安大街,东 南接多伦道,西南临新规划的河北路北段,西北到福安大街,建筑 面积为 18 平方米,最高为 29 层,最底为 22 层及多层裙房组成. 地下两层的深基础,最深处为-9.8 米,不包括电梯井及集水坑处.采 用支护围幕桩施工方法进行挡土及止水.并进行环梁及支撑围护 结构,保证基坑的稳定性及安全性,为了提高围护桩的整体性,在 -1.8 米处设二道帽梁,其长度为 260 米.一、工程管理组织由公司选派思想素养好,技术水平高.组织能力与管理能力 强的人员组成,并实行项目经理负责制,配齐以项目经理张昔阳 为核心的一班管理人员。实行对工程的组织与指挥。项目部由: 经理张昔阳,技术负责李中田和张仲达,施工员厉挺峰,质量员 巩利斌,安全员李献华,资料员陈伟,材料员张云维、姚丁越等 组成。分工明确,但分工不分家,群策群力共同完成项目目标。二、施工准备1、熟悉图纸,按图纸的要求让各种材料进场。2、根据有关规定钢材进行原材料及焊接等试验3、机械及设备。4、复核并引进水准点。5、施工班主及人员的准备。三、施工流程 挖土一凿砼一清理一钢筋加工及绑扎一支模一浇砼一养护。 根据现场的实际情况,1#A 区与 3#交界处一侧先施工开始, 进一台反铲挖土机,把支护围幕上面及基坑内侧土,距支护 围幕内边 2.5 米至 3 米宽。挖土斜坡,先挖到-1.8 米左右, 挖出的土临时堆放在距施工面 6 — 8 米外,其做到车辆运输 方便,有足够的施工操作面,不影响纵深施工的进展。进 1—2 台镐头机,凿地连墙上面及超高砼。凿砼时严禁凿猛凿,派 专人在现场指挥,发现问题及时处理及整改。;距-1.6 米处 用 4 台空压机泵进行修理平整,至图纸要求的标高为止,进 行清洗,刷除钢筋面上的污积。在基坑内侧采纳明沟排水处 理,设置沉淀池,经过沉淀后排入导墙外的窖井及化粪池内, 流入污水管道的流水畅通。四、钢筋工程预先做好保护层垫块,垫块必须有扎丝。钢筋进场首先 进行原材料的试验,杜绝不合格的材料进入施工场地,做到 规格,各种资料齐备不缺。熟悉及了解图纸的要求。钢筋要 提前按施工图纸进行下料加工,必须按法律规范进行加工下料施 工,钢筋搭接采纳电弧焊,单面电焊不少于 10d,焊接必须 由专职操作人...
