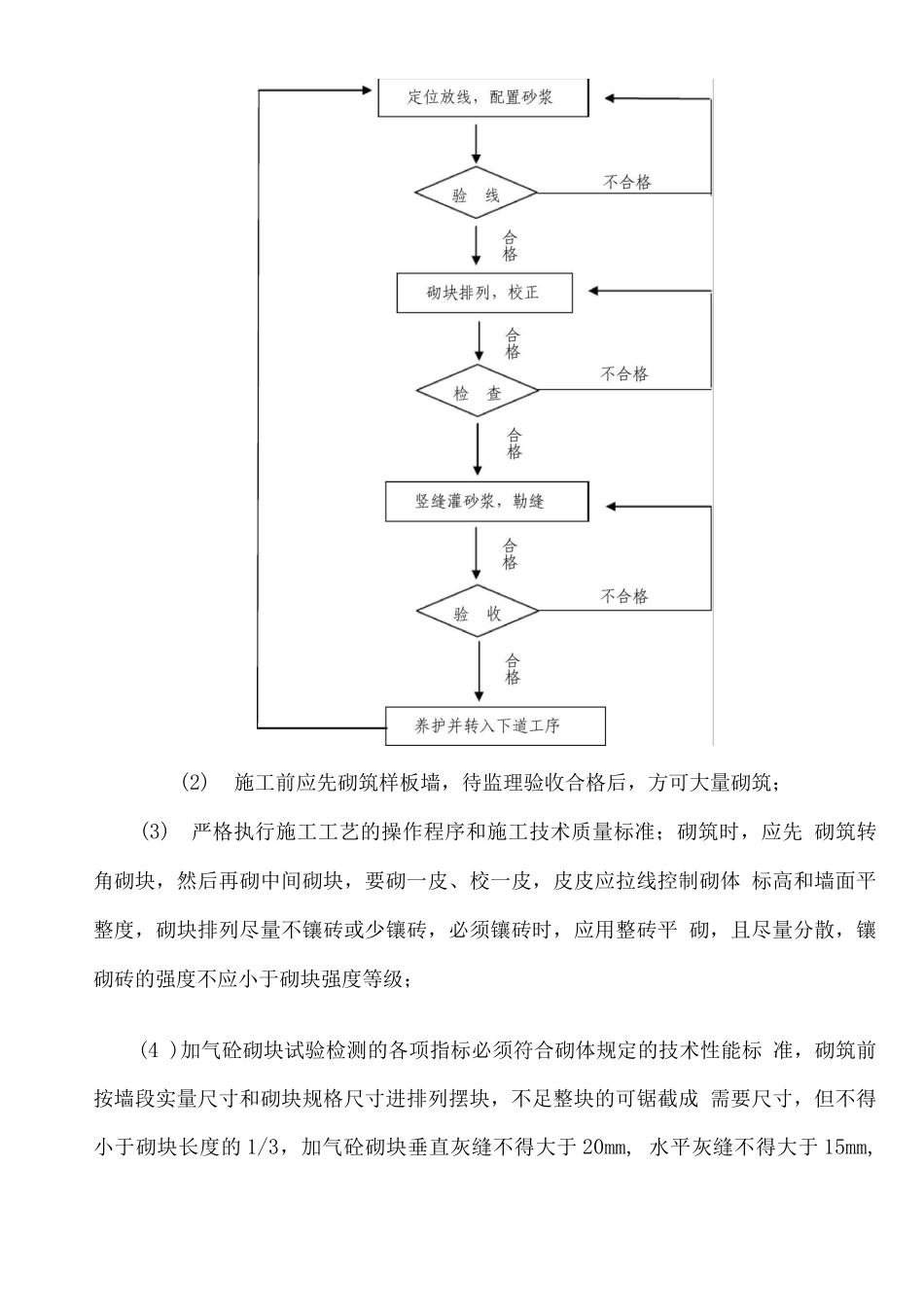

一、工程概况:本工程位于天津市南开区长江道与治金路交叉处西南角,主体为现浇框 架-剪力墙结构,地下一层,科技大楼地上二十层,综合楼地上十七层,主要 柱网尺寸 8. x 8.m,科技大楼总高度为 79.5m,主体部分长度为 40.m, 宽度为 25.60m 剪力墙抗震等级为二级,框架抗震等级为二级;综合楼总高度 为 79.5m,主体部分长度为 40.m,宽度为 25.60m 剪力墙抗震等级为二级, 框架抗震等级为二级;砌体工程已在 2025 年 4 月 1 日开始进场施工准备前期 工作。二、施工材料、技术准备:(1)主要材料及机具:烧结页岩多孔砖:规格为 190mm x190mmx90mm,强度等级 MU10 ;蒸压加气混凝土砌块:规格为 6mmx 240mmx 2mm,强度等级不低于 A3.5,产品龄期应超过 28 天;各项指标均须符合设计要求,并应规格一致; 有出厂证明、试验单,材料进场时规格尺寸超差明显,应予更换材料。水泥:选用 32.5 级矿渣硅酸盐水泥,不使用过期或受潮结块水泥。水泥 进场使用前,应分批对其强度、安定性进行复验,检验批应以同一生产厂家, 同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应 复查试验,并按其结果使用。不同品种的水泥,不得混合使用;砂:中砂,应过 5mm 孔径的筛,配制 M5 及其以上的砂浆,砂的含泥量不 超过5% ,并不得含有草根等杂物;砂浆王:代替石灰膏,掺量按该产品的使用说明书使用,机械搅拌时间不少 于 3 分钟;其它材料:砼预制块、预埋件等。主要机具:搅拌机、小推车、线坠、钢卷尺、灰槽、水桶、砖夹子、小线、 扫帚、铁抹子、铁锹等。(2)技术准备:1、合理提出劳动及材料、机具的使用计划。2、砌筑前应先将楼地面清扫洁净、洒水湿润,并在基层上弹好墙线和其 他尺寸线,应立好皮数杆,同时办理验线签字手续。3、砌筑施工前应结合砌体和砌块的特点、设计图纸要求及现场具体条件, 准备好施工机具,做好施工平面布置并配备专业工长负责砌体工程的施工任 务、人员的安排、现场安全文明管理、工序交叉衔接施工,按设计要求和质量 安全标准编制专项书面技术交底。4、砌块排列时,必须根据设计图纸和砌块尺寸、垂直灰缝的宽度、水平 灰缝的厚度等计算砌块的皮数以保证墙体的尺寸,开始砌筑时先要进行摆砖排 出灰缝宽度,摆砖时应注意门窗位置,同时要考虑窗间墙的组砌方法,以及七 分头、半砖砌块等砌在何处为好,使各皮砖的竖缝相互错开。5、专职质量检查人员应在施工过...
