某水电站围堰回填碾压专项施工方案

某水电站围堰回填碾压专项施工方案_第1页
1/19
某水电站围堰回填碾压专项施工方案_第2页
2/19
某水电站围堰回填碾压专项施工方案_第3页
3/19

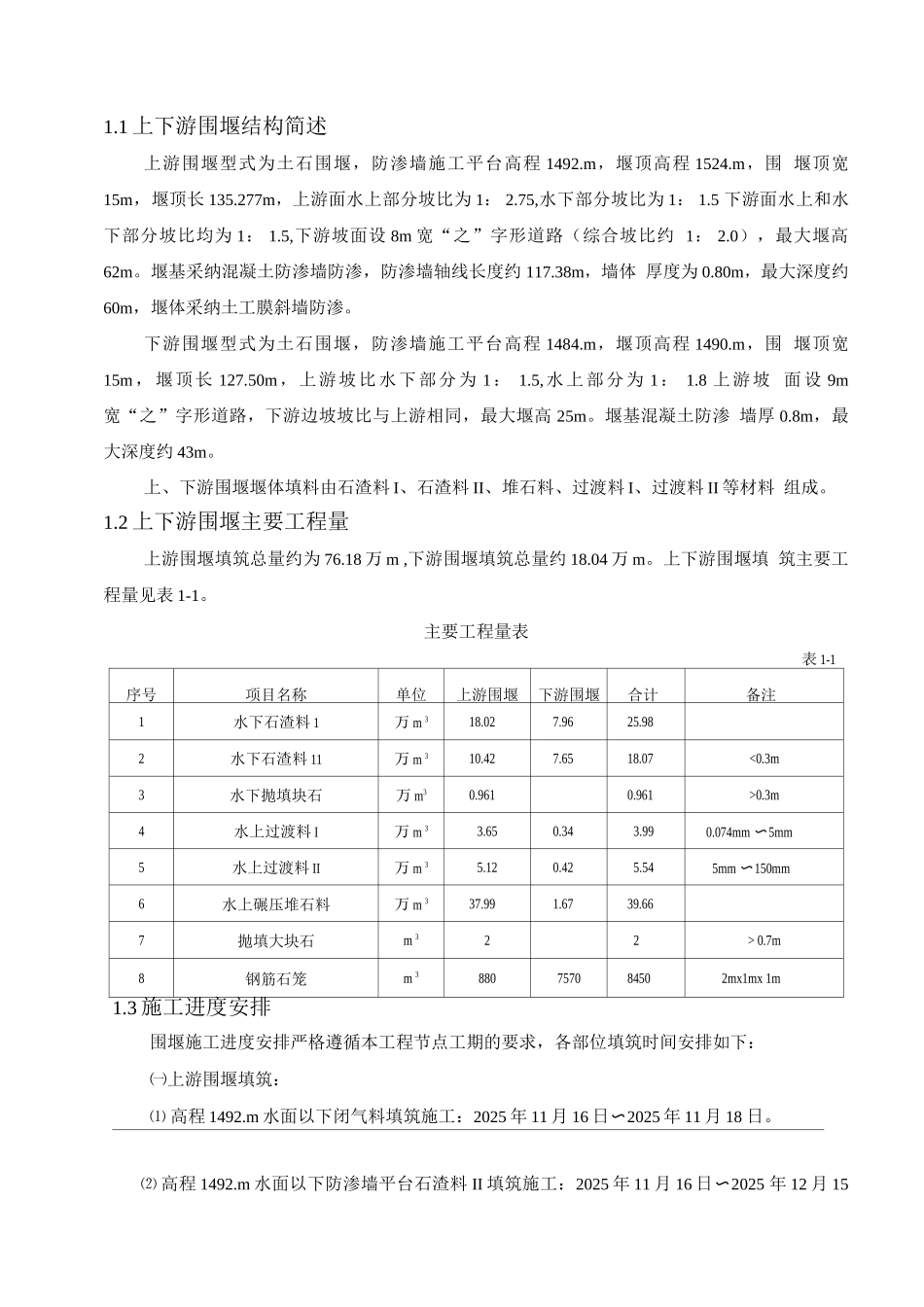

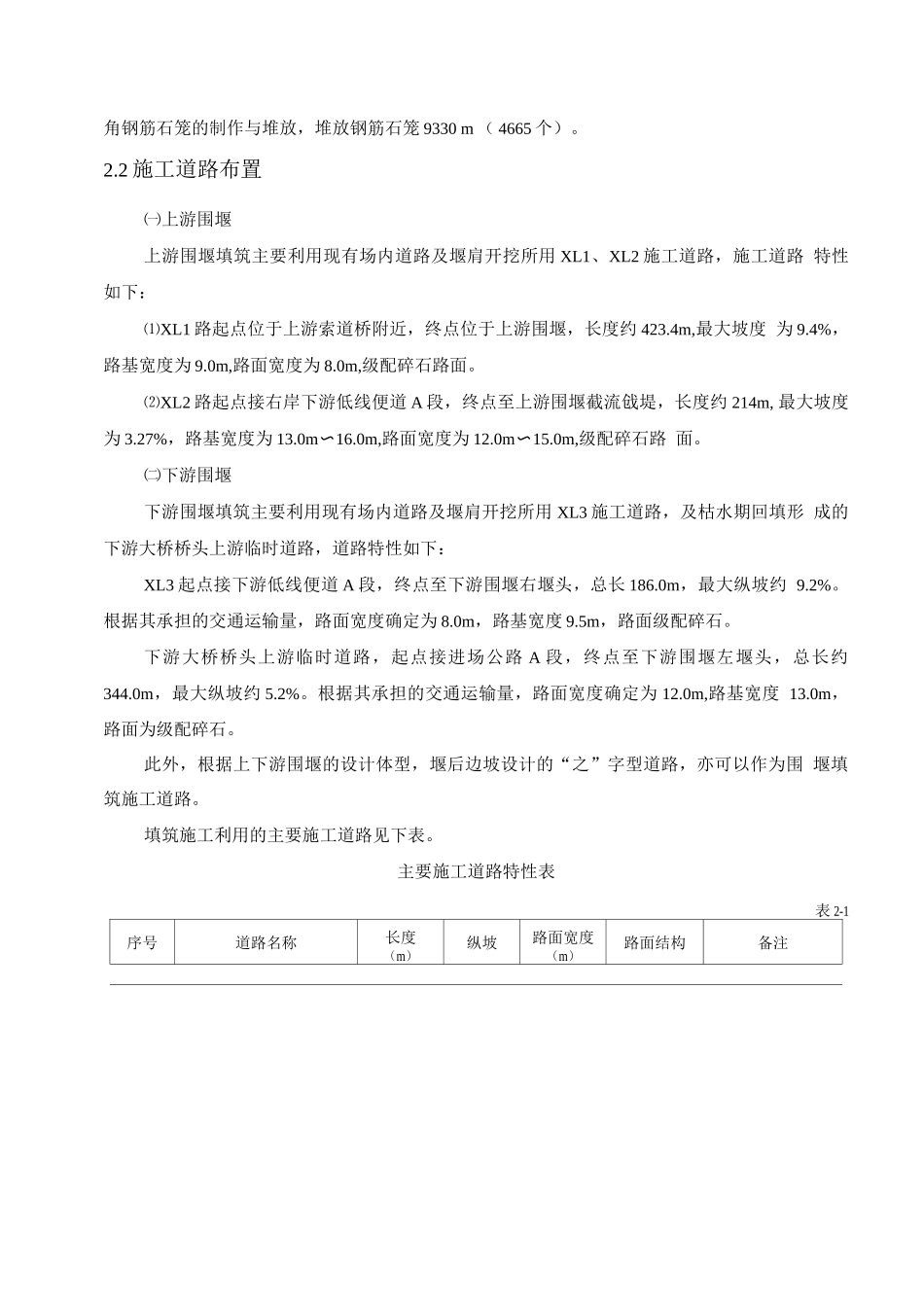

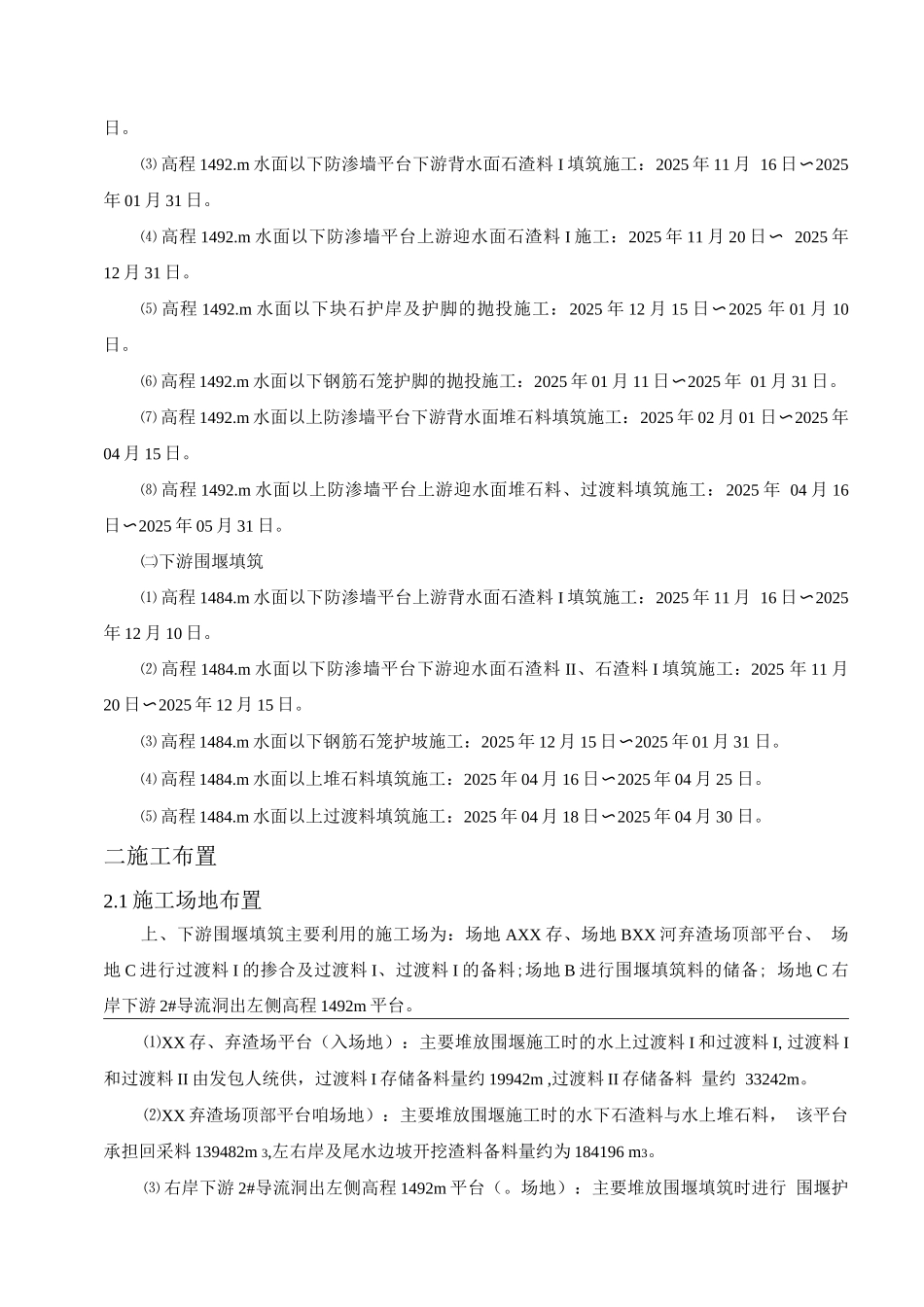

1.1 上下游围堰结构简述上游围堰型式为土石围堰,防渗墙施工平台高程 1492.m,堰顶高程 1524.m,围 堰顶宽15m,堰顶长 135.277m,上游面水上部分坡比为 1: 2.75,水下部分坡比为 1: 1.5 下游面水上和水下部分坡比均为 1: 1.5,下游坡面设 8m 宽“之”字形道路(综合坡比约 1: 2.0),最大堰高62m。堰基采纳混凝土防渗墙防渗,防渗墙轴线长度约 117.38m,墙体 厚度为 0.80m,最大深度约60m,堰体采纳土工膜斜墙防渗。下游围堰型式为土石围堰,防渗墙施工平台高程 1484.m,堰顶高程 1490.m,围 堰顶宽15m,堰顶长 127.50m,上游坡比水下部分为 1: 1.5,水上部分为 1: 1.8 上游坡 面设 9m宽“之”字形道路,下游边坡坡比与上游相同,最大堰高 25m。堰基混凝土防渗 墙厚 0.8m,最大深度约 43m。上、下游围堰堰体填料由石渣料 I、石渣料 II、堆石料、过渡料 I、过渡料 II 等材料 组成。1.2 上下游围堰主要工程量上游围堰填筑总量约为 76.18 万 m ,下游围堰填筑总量约 18.04 万 m。上下游围堰填 筑主要工程量见表 1-1。主要工程量表⑵ 高程 1492.m 水面以下防渗墙平台石渣料 II 填筑施工:2025 年 11 月 16 日〜2025 年 12 月 15序号项目名称单位上游围堰下游围堰合计备注1水下石渣料 1万 m 318.027.9625.982水下石渣料 11万 m 310.427.6518.07<0.3m3水下抛填块石万 m30.9610.961>0.3m4水上过渡料 I万 m 33.650.343.990.074mm 〜5mm5水上过渡料 II万 m 35.120.425.545mm 〜150mm6水上碾压堆石料万 m 337.991.6739.667抛填大块石m 322> 0.7m8钢筋石笼m 3880757084502mx1mx 1m1.3 施工进度安排围堰施工进度安排严格遵循本工程节点工期的要求,各部位填筑时间安排如下:㈠上游围堰填筑:⑴ 高程 1492.m 水面以下闭气料填筑施工:2025 年 11 月 16 日〜2025 年 11 月 18 日。表 1-1日。⑶ 高程 1492.m 水面以下防渗墙平台下游背水面石渣料 I 填筑施工:2025 年 11 月 16 日〜2025年 01 月 31 日。⑷ 高程 1492.m 水面以下防渗墙平台上游迎水面石渣料 I 施工:2025 年 11 月 20 日 〜 2025 年12 月 31 日。⑸ 高程 1492.m 水面以下块石护岸及护脚的抛投施工:2025 年 12 月 15 日〜2025 年 01 月 10日。⑹ 高程 1492.m 水面以下钢筋石笼护脚的抛投施工:2025 年 01 月 11 日〜2025 年 01 月 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某水电站围堰回填碾压专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
