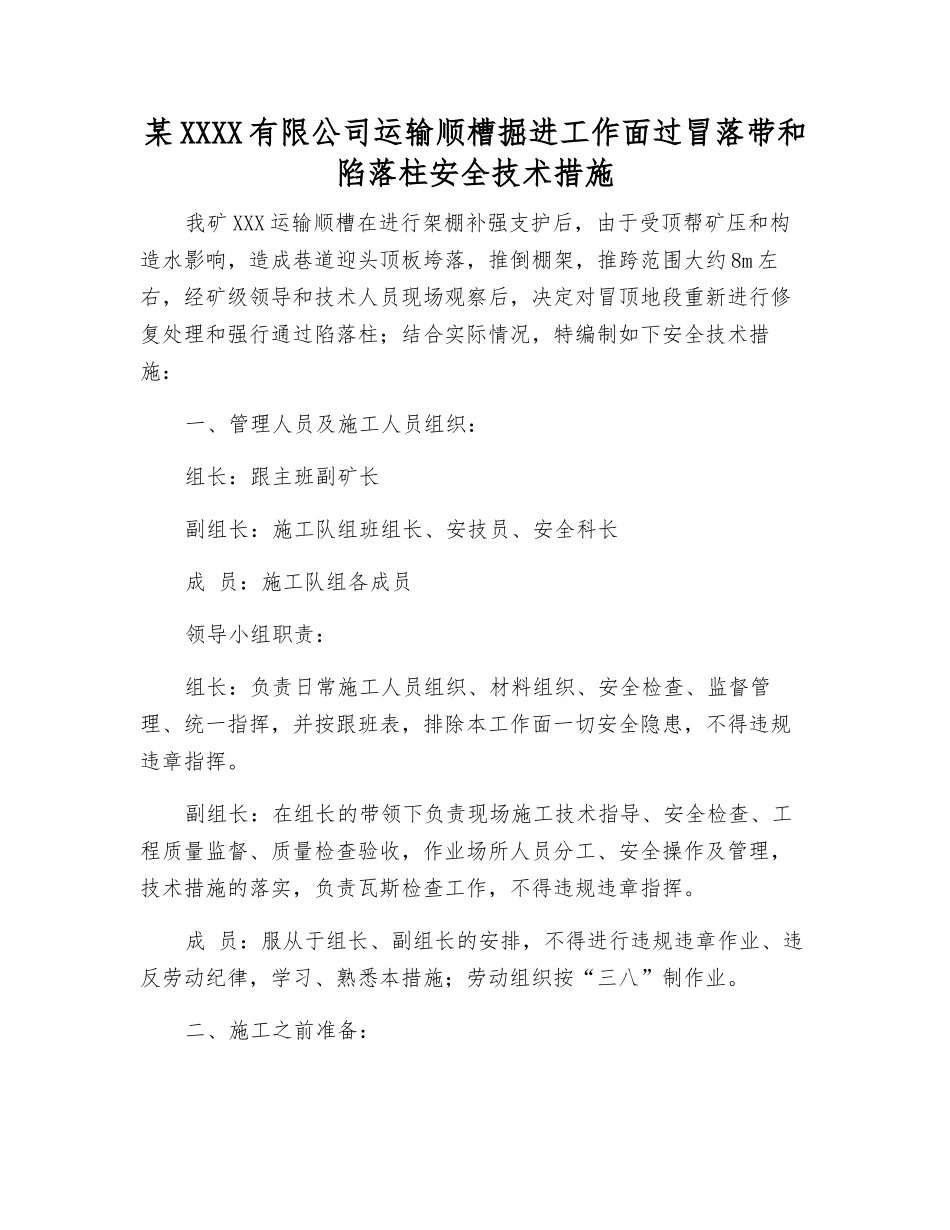

某 XXXX 有限公司运输顺槽掘进工作面过冒落带和陷落柱安全技术措施我矿 XXX 运输顺槽在进行架棚补强支护后,由于受顶帮矿压和构造水影响,造成巷道迎头顶板垮落,推倒棚架,推跨范围大约 8m 左右,经矿级领导和技术人员现场观察后,决定对冒顶地段重新进行修复处理和强行通过陷落柱;结合实际情况,特编制如下安全技术措施:一、管理人员及施工人员组织:组长:跟主班副矿长副组长:施工队组班组长、安技员、安全科长成 员:施工队组各成员领导小组职责:组长:负责日常施工人员组织、材料组织、安全检查、监督管理、统一指挥,并按跟班表,排除本工作面一切安全隐患,不得违规违章指挥。副组长:在组长的带领下负责现场施工技术指导、安全检查、工程质量监督、质量检查验收,作业场所人员分工、安全操作及管理,技术措施的落实,负责瓦斯检查工作,不得违规违章指挥。成 员:服从于组长、副组长的安排,不得进行违规违章作业、违反劳动纪律,学习、熟悉本措施;劳动组织按“三八”制作业。二、施工之前准备:1、施工材料:刹帮背顶原木(直径不小于 120mm),3600mm 的 U型拱硂、金属摩擦、耐压式支柱若干等材料。2、施工机具准备:大锤、手镐、钢卷尺、铁锹、风镐、弓锯等。3、检查工作面附近未推倒棚架的支护质量。先要观察顶板动静,敲帮问顶,加固冒顶区附近的支护,清理好后路,确保安全退路畅通。4、把施工材料及机具等准备齐全运至施施工场地点。5、在冒顶段,采纳金属摩擦支护或耐压式支柱配合木帽,在合适的位置进行临时支护,木帽规格:长×宽×高=120×100×100mm,临时支护位置具体由跟班副矿长确定。6、由外向里开始维护作业,从冒顶外缘开始架设 U 型拱硂,架好一架,方可架设另一架。7、当架设至掘进机时,将掘进机后退至冒顶外缘,采纳掘进机自装矸石。8、当过完冒落带后,按原支护方式配合 U 型拱硂进行支护。三、更替工字钢棚设计:本工作面矿压较大,原支护的部分工字钢支护强度不够,造成支护力度不能达到要求,经矿委讨论,决定更换部分工字钢棚,具体由跟班副矿长及跟班安技员现场确定。1、替换工字钢棚前,必须进行敲帮问顶作业,将活矸、危岩及时清理。2、替换工字钢棚前,必须在工字钢棚附近打设临时点柱作为临时支护,并观测顶板稳定情况。3、替换工字钢棚时,首先要在距棚 0.3m 处支设 U 型拱硂,方可将金属摩擦支柱卸压,进行回撤工字钢棚。4、严格执行先支后回的原则。5、替换工字钢棚人员不得少...
