某粮食储备库扩建工程施工准备组织措施施工准备是施工过程得以有序进行的基础工作,为切实加强施工过程的管理,首要的就是对施工各阶段准备工作做具体安排
一、施工场地号序 准备项目工作内容会审图纸、编制施工组织设计全部土建、水电施工图
编制施工图预算,施工计划详见施工组织设计:7 提出各项加工申请书砼、三材、预制构件,钢筋制作等41 进度计划和技术交底任务期限及措施下达工种班组55 四通一平甲方现场提供水、电、通讯场地平整6) 施工放线定桩、土方开挖平面标高等控制网7' 现场临时设施作业棚,保管库房办公等8;材料进场全部施工材料分阶段9)机械设备计划按全部施工机械、设备0劳动力按进度分别进场平整场地,按施工平面布置现场和搭设临时设施,修建施工现场的临时便道接通施工用水,架设施工用电线路,均按平面布置架设,敷设到位
二、施工用电设计&)施工现场用电量计算施工现场用电大体上分为施工机械用电(即电动机、电焊机和塔吊等)和照明用电两大类
主要施工用电见下表:序号机械名称规格单位数量用电量(KW)1塔式起重机QTZ4012台48 x2=962砼搅拌机J350台4
5 x 5 =22
503沟通电焊机XB2-3台23
4 x 5 =117
04振捣器H26-50套1
4x8 = 11
25钢筋切断机GJ40-1台5
5x2 = 11
06钢筋弯曲机GJ7-45台2
8X2 = 5

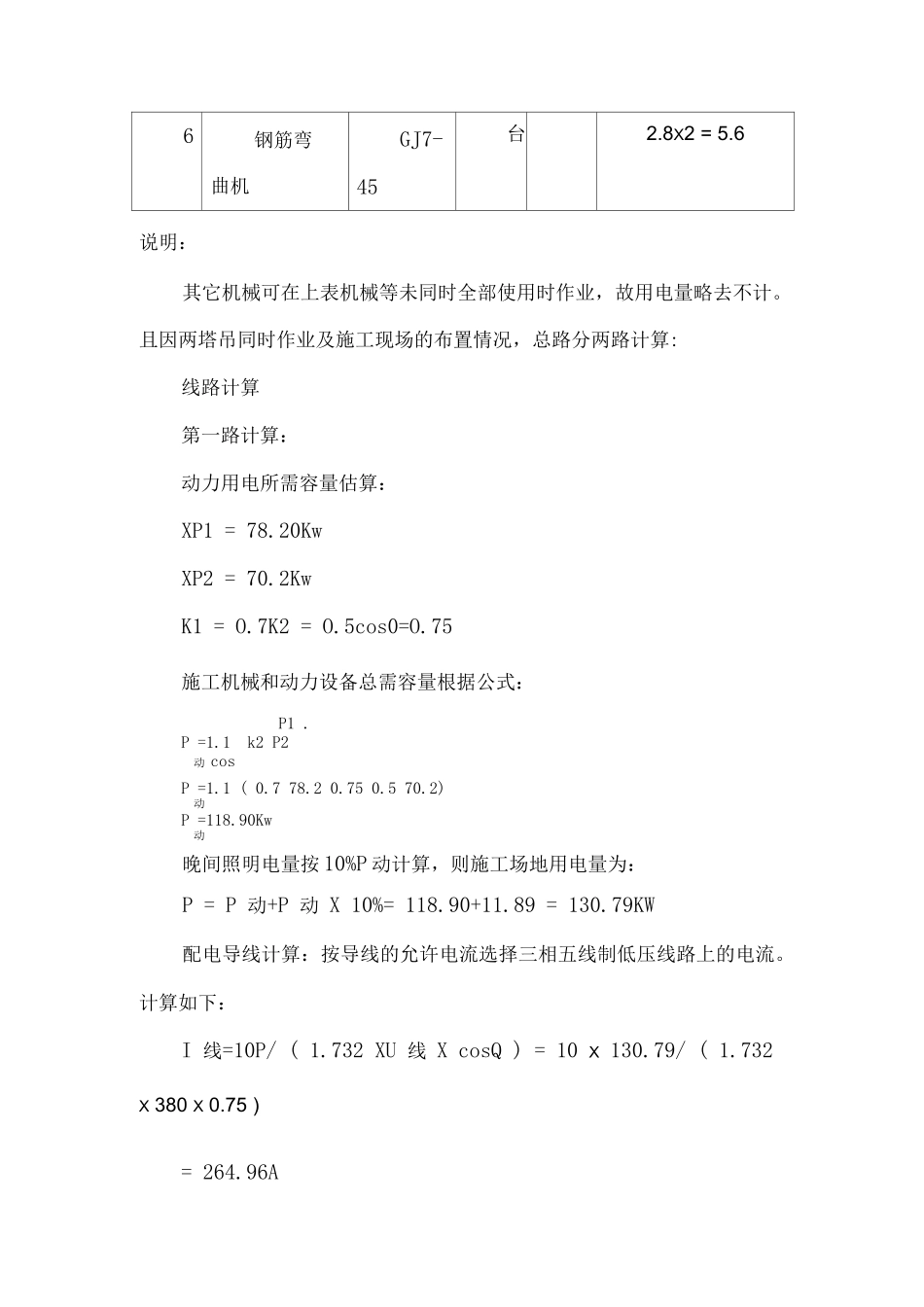

6说明:其它机械可在上表机械等未同时全部使用时作业,故用电量略去不计
且因两塔吊同时作业及施工现场的布置情况,总路分两路计算:线路计算第一路计算:动力用电所需容量估算:XP1 = 78
20KwXP2 = 70
2KwK1 = O
7K2 = O
5cos0=O
75施工机械和动力设备总需容量根据公式:P1
1 k2 P2动 cosP =1
