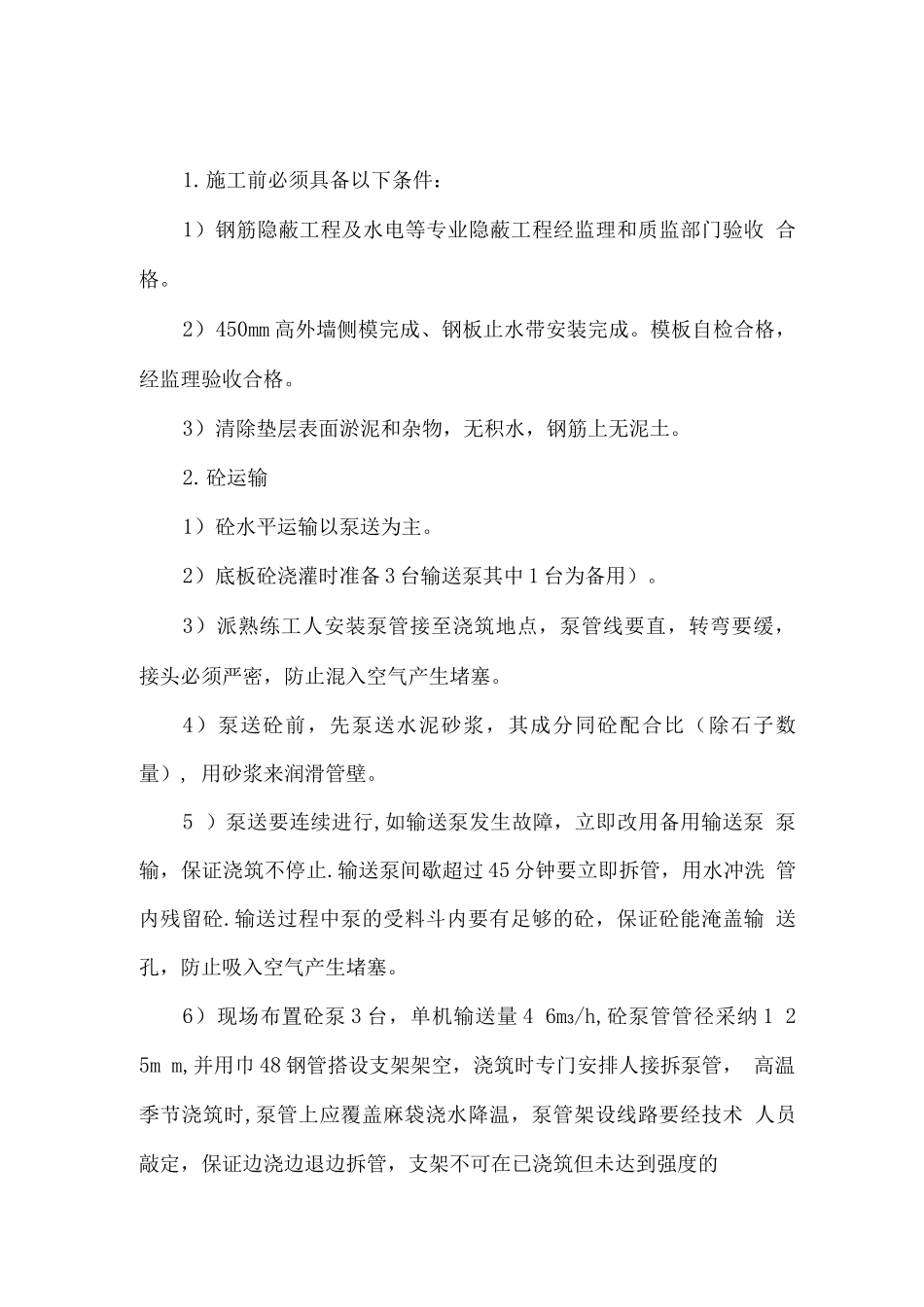

一一某香格里拉大酒店大体积砼施工方案编制:审核:审批:某市中海建筑工程公司第一节概况地下室承台塔楼核心井筒底承台厚度达 35 0 0mm,属大体积砼施工, 向来是建筑工程施工中的重中之重,一定要保证承台砼的整体性,密实 性。一、本工程的特点本工程塔楼核心井筒底承台基础厚度为 35mm,砼强度等级为 C4 0S12,承台砼采纳预拌商品混凝土,砼初凝时间控制在 6-8 小 时左右,根据设计要求及承台自身特点承台砼施工时分两次浇注,水 平施工缝留置在-19°125m 处,并设钢板止水带一道.二、施工准备混凝土的混凝土由混凝土搅拌厂提供,现场所有机具,包括砼输 送泵、振捣棒等机械设备都要检修完好,保证砼能按时顺利浇筑。三、砼施工条件、砼运输1.施工前必须具备以下条件:1)钢筋隐蔽工程及水电等专业隐蔽工程经监理和质监部门验收 合格。2)450mm 高外墙侧模完成、钢板止水带安装完成。模板自检合格, 经监理验收合格。3)清除垫层表面淤泥和杂物,无积水,钢筋上无泥土。2.砼运输1)砼水平运输以泵送为主。2)底板砼浇灌时准备 3 台输送泵其中 1 台为备用)。3)派熟练工人安装泵管接至浇筑地点,泵管线要直,转弯要缓, 接头必须严密,防止混入空气产生堵塞。4)泵送砼前,先泵送水泥砂浆,其成分同砼配合比(除石子数量), 用砂浆来润滑管壁。5 )泵送要连续进行,如输送泵发生故障,立即改用备用输送泵 泵输,保证浇筑不停止.输送泵间歇超过 45 分钟要立即拆管,用水冲洗 管内残留砼.输送过程中泵的受料斗内要有足够的砼,保证砼能淹盖输 送孔,防止吸入空气产生堵塞。6)现场布置砼泵 3 台,单机输送量 4 6m3/h,砼泵管管径采纳 1 2 5m m,并用巾 48 钢管搭设支架架空,浇筑时专门安排人接拆泵管, 高温季节浇筑时,泵管上应覆盖麻袋浇水降温,泵管架设线路要经技术 人员敲定,保证边浇边退边拆管,支架不可在已浇筑但未达到强度的精品一一文-档一一砼上架设。四、砼浇筑本底板面积不是很大,C 区可以从北向南浇筑,另外两区则从南向 北浇筑。施工技术方案的主要着重点是:高度重视水化热升温问题, 控制混凝土结构的内部与外部温差以及砼表面与大气温差在设计规 定的允许范围 25C 以内。安排并掌握好底板混凝土浇灌的流程工艺 和浇灌速度,做到浇筑作业一气呵成,不出现裂缝,确保混凝土的浇灌 质量。混凝土连续浇灌施工,要做好有关雨季施工的准备.降低水化热升温、降低混凝土温度的技术措施:1...
