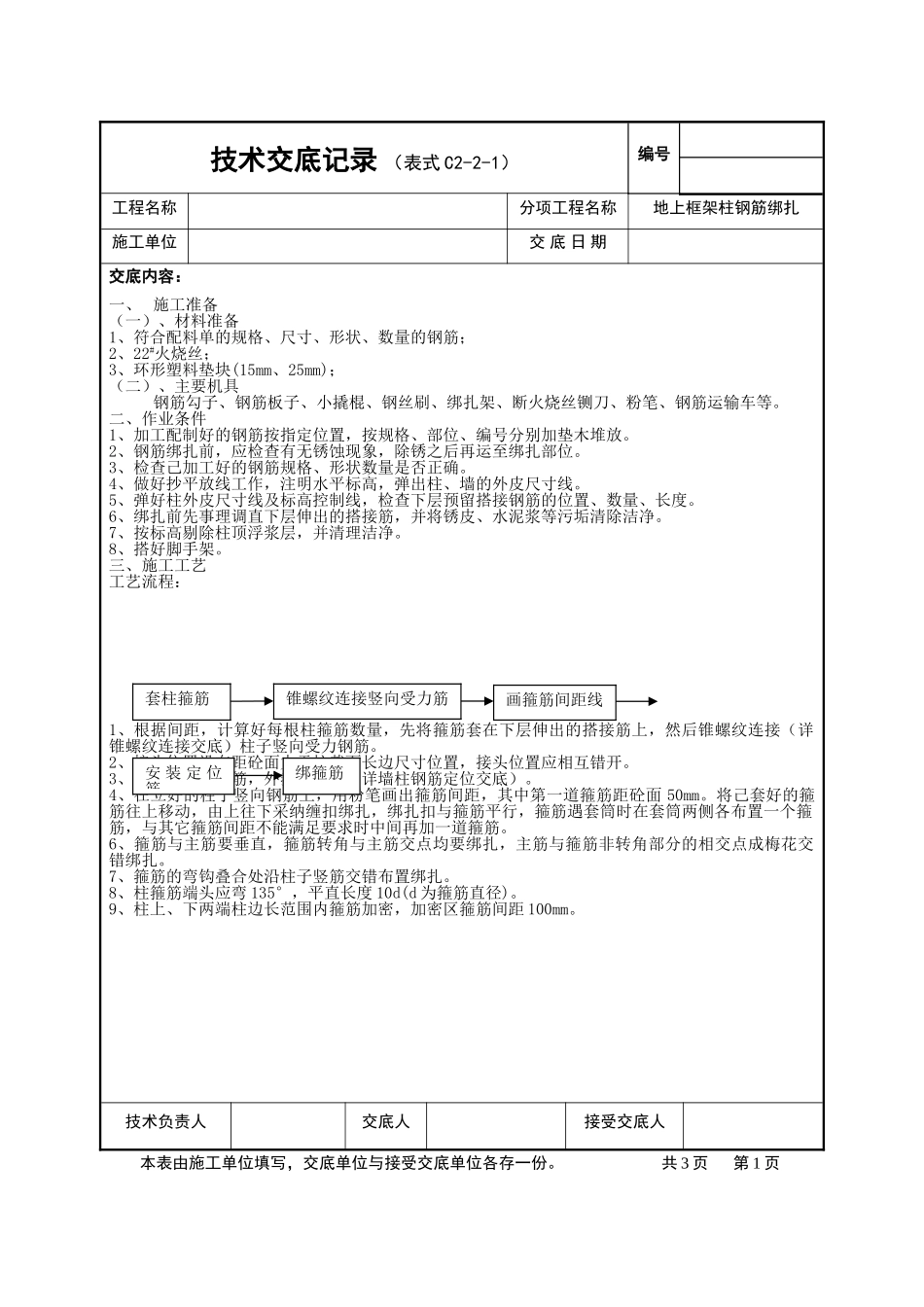

技术交底记录 (表式 C2-2-1)编号工程名称分项工程名称地上框架柱钢筋绑扎施工单位交 底 日 期交底内容:一、 施工准备(一)、材料准备1、符合配料单的规格、尺寸、形状、数量的钢筋;2、22#火烧丝;3、环形塑料垫块(15mm、25mm);(二)、主要机具钢筋勾子、钢筋板子、小撬棍、钢丝刷、绑扎架、断火烧丝铡刀、粉笔、钢筋运输车等。二、作业条件1、加工配制好的钢筋按指定位置,按规格、部位、编号分别加垫木堆放。2、钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位。3、检查己加工好的钢筋规格、形状数量是否正确。4、做好抄平放线工作,注明水平标高,弹出柱、墙的外皮尺寸线。5、弹好柱外皮尺寸线及标高控制线,检查下层预留搭接钢筋的位置、数量、长度。6、绑扎前先事理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除洁净。7、按标高剔除柱顶浮浆层,并清理洁净。8、搭好脚手架。三、施工工艺工艺流程: 1、根据间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后锥螺纹连接(详锥螺纹连接交底)柱子竖向受力钢筋。2、接头位置设在距砼面大于柱截面长边尺寸位置,接头位置应相互错开。3、安装柱定位钢筋,外箍及内撑(详墙柱钢筋定位交底)。4、在立好的柱子竖向钢筋上,用粉笔画出箍筋间距,其中第一道箍筋距砼面 50mm。将己套好的箍筋往上移动,由上往下采纳缠扣绑扎,绑扎扣与箍筋平行,箍筋遇套筒时在套筒两侧各布置一个箍筋,与其它箍筋间距不能满足要求时中间再加一道箍筋。6、箍筋与主筋要垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。7、箍筋的弯钩叠合处沿柱子竖筋交错布置绑扎。8、柱箍筋端头应弯 135°,平直长度 10d(d 为箍筋直径)。9、柱上、下两端柱边长范围内箍筋加密,加密区箍筋间距 100mm。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。 共 3 页 第 1 页套柱箍筋锥螺纹连接竖向受力筋画箍筋间距线绑箍筋安 装 定 位筋技术交底记录 (表式 C2-2-1)编号工程名称丰台区委党校学员餐厅改扩建项目(食堂)分项工程名称地上框架柱钢筋绑扎施工单位北京市丰房建筑工程有限公司交 底 日 期交底内容:10、箍筋直径大于等于 10mm 时柱筋保护层环形塑料垫块绑在柱箍筋外皮上,保护层厚度为 15mm;箍筋直径小于 10mm 时柱筋保护层环形塑料垫块绑在柱主筋上,保护层厚度为 25mm 间距上下1000m...
