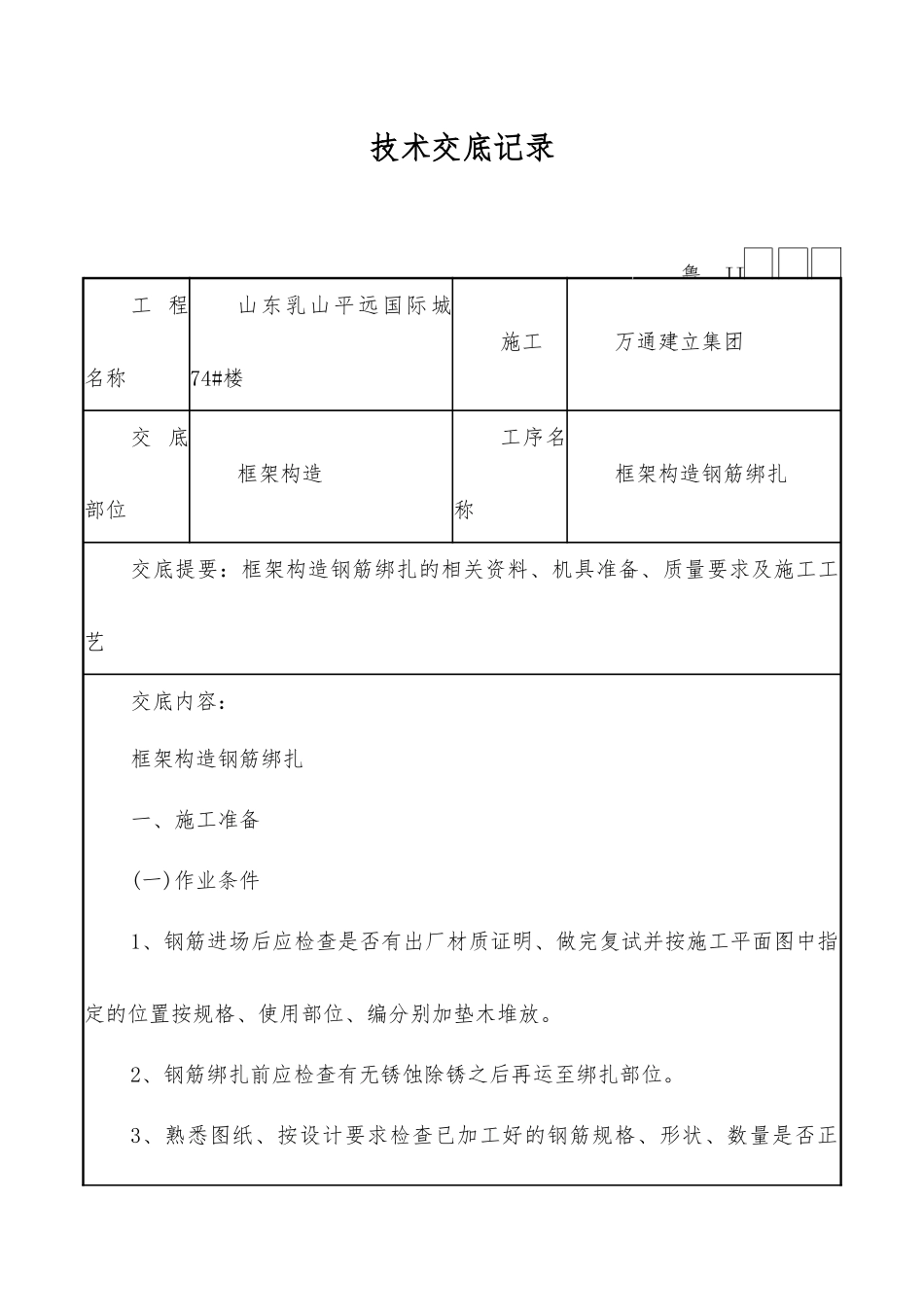

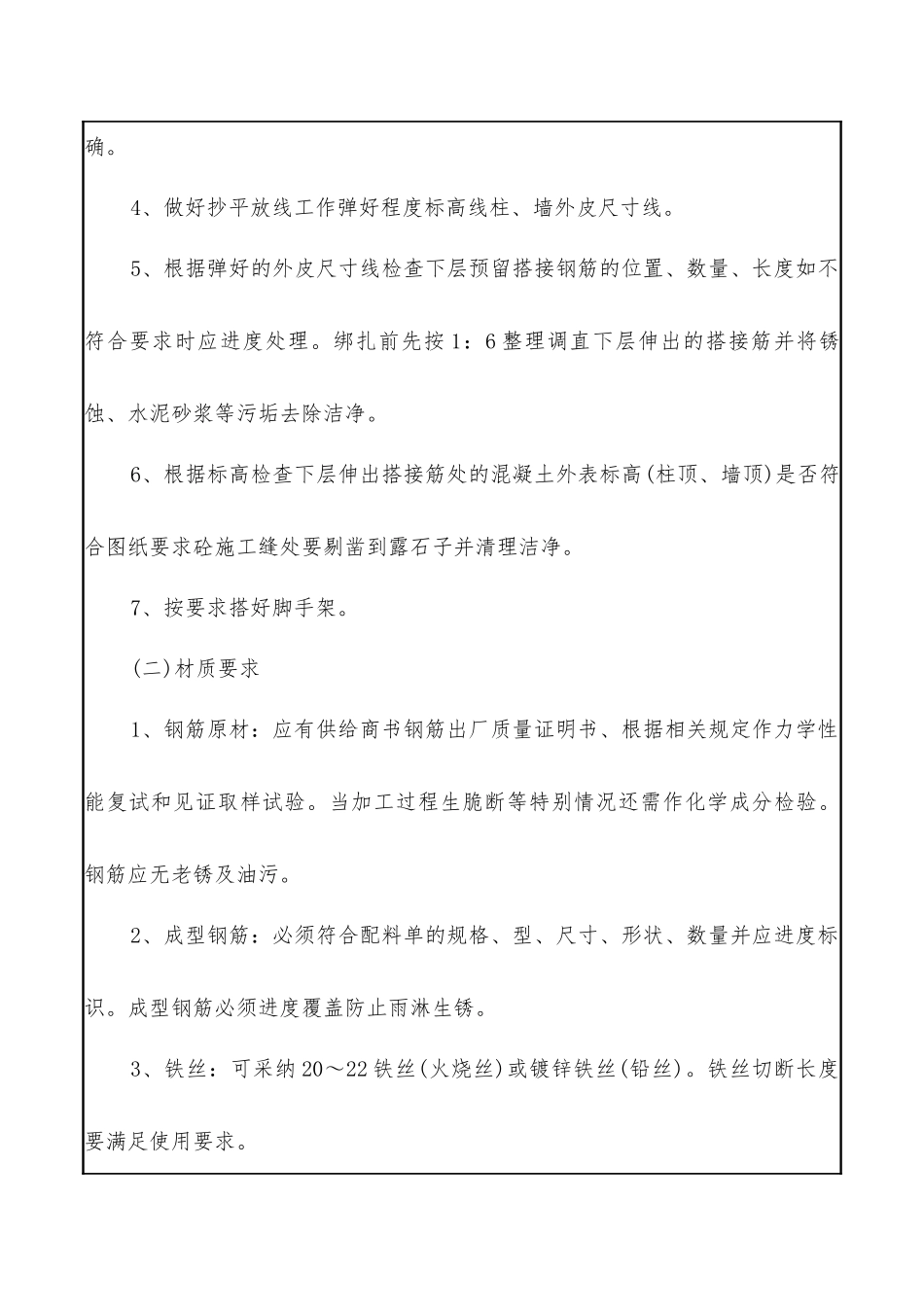

技术交底记录鲁JJ工 程名称山东乳山平远国际城74#楼施工万通建立集团交 底部位框架构造工序名称框架构造钢筋绑扎交底提要:框架构造钢筋绑扎的相关资料、机具准备、质量要求及施工工艺交底内容:框架构造钢筋绑扎一、施工准备(一)作业条件1、钢筋进场后应检查是否有出厂材质证明、做完复试并按施工平面图中指定的位置按规格、使用部位、编分别加垫木堆放。2、钢筋绑扎前应检查有无锈蚀除锈之后再运至绑扎部位。3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。4、做好抄平放线工作弹好程度标高线柱、墙外皮尺寸线。5、根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进度处理。绑扎前先按 1:6 整理调直下层伸出的搭接筋并将锈蚀、水泥砂浆等污垢去除洁净。6、根据标高检查下层伸出搭接筋处的混凝土外表标高(柱顶、墙顶)是否符合图纸要求砼施工缝处要剔凿到露石子并清理洁净。7、按要求搭好脚手架。(二)材质要求1、钢筋原材:应有供给商书钢筋出厂质量证明书、根据相关规定作力学性能复试和见证取样试验。当加工过程生脆断等特别情况还需作化学成分检验。钢筋应无老锈及油污。2、成型钢筋:必须符合配料单的规格、型、尺寸、形状、数量并应进度标识。成型钢筋必须进度覆盖防止雨淋生锈。3、铁丝:可采纳 20~22 铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求。4、垫块:用水泥砂浆制成 50mm 见方厚度同保护层垫块内预埋 20~22 火烧丝。或用塑料卡、拉筋、支撑筋。(三)工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。二、质量要求钢筋原材料及钢筋加工工程质量要求符合?混凝土构造工程施工质量验收标准?(GB52025-0502)的有关规定。项序检查工程允许偏向或允许值主控工程1力学性能检验第 5.2.1 条2抗震用钢筋强度实测值第 5.2.2 条3化学成分等 专项检验第 5.2.3 条4受力钢筋的 弯钩和弯折第 5.3.1 条5箍筋弯钩形式第 5.3.1 条一般工程1外观质量第 5.2.4 条2钢筋调直第 5.3.3 条3钢筋加工的形状、尺寸±10mm±20mm±5mm钢筋安装工程质量要求符合?混凝土构造工程施工质量验收标准?(GB52025-0502)的有关规定。项序检查工程允许偏向或允许值主控工1纵向受力钢筋的连接方式第 5.4.1 条2机械连接和焊接接头的力学性能第 5.4.2 条程3受力钢筋的品种、级别和数量第 5.5.1 条一般工程1接头位置和数量第 5.4.3 条2机械连接、焊接的...
