框架结构钢筋绑扎施工方案

框架结构钢筋绑扎施工方案_第1页
1/6
框架结构钢筋绑扎施工方案_第2页
2/6
框架结构钢筋绑扎施工方案_第3页
3/6

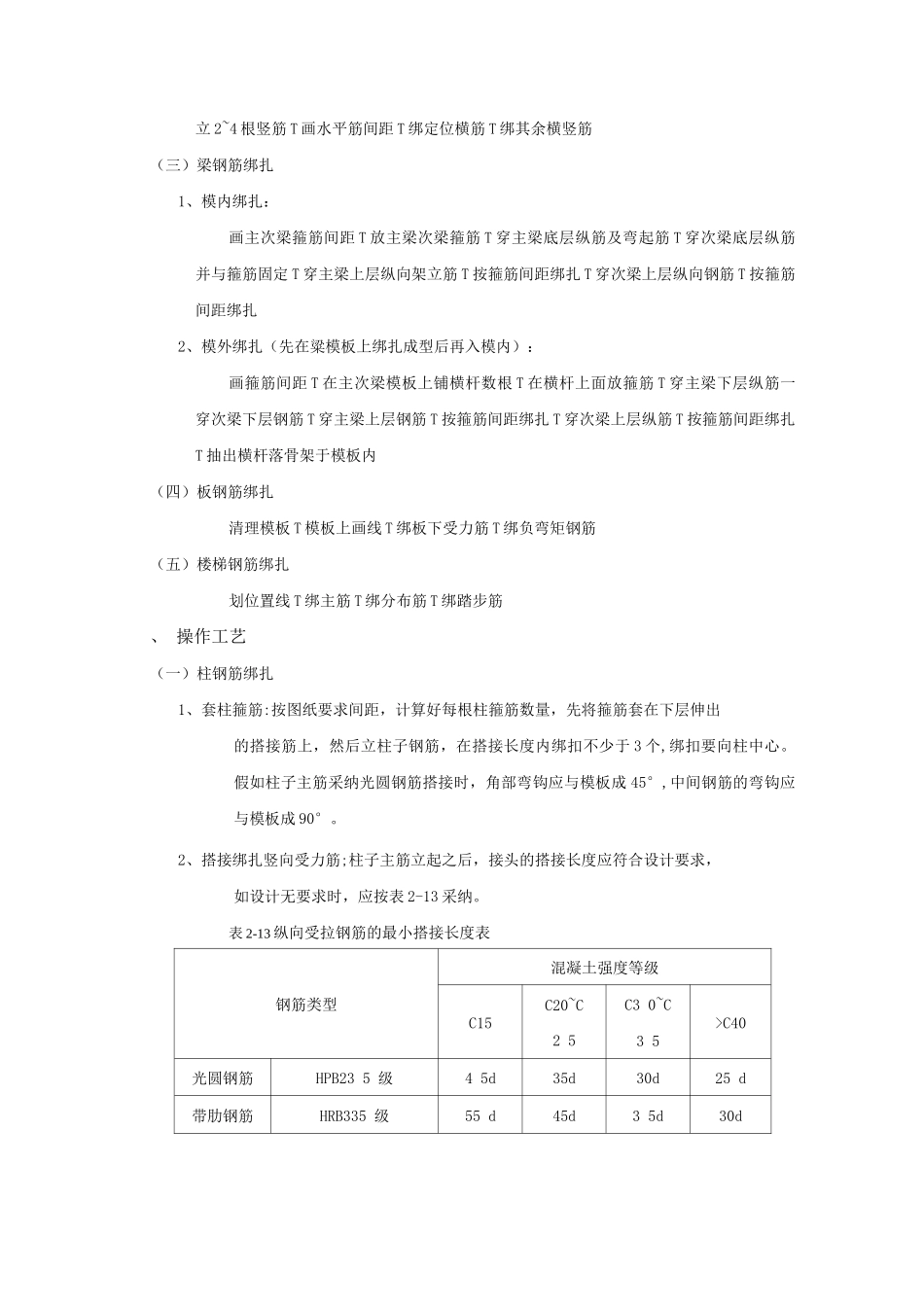

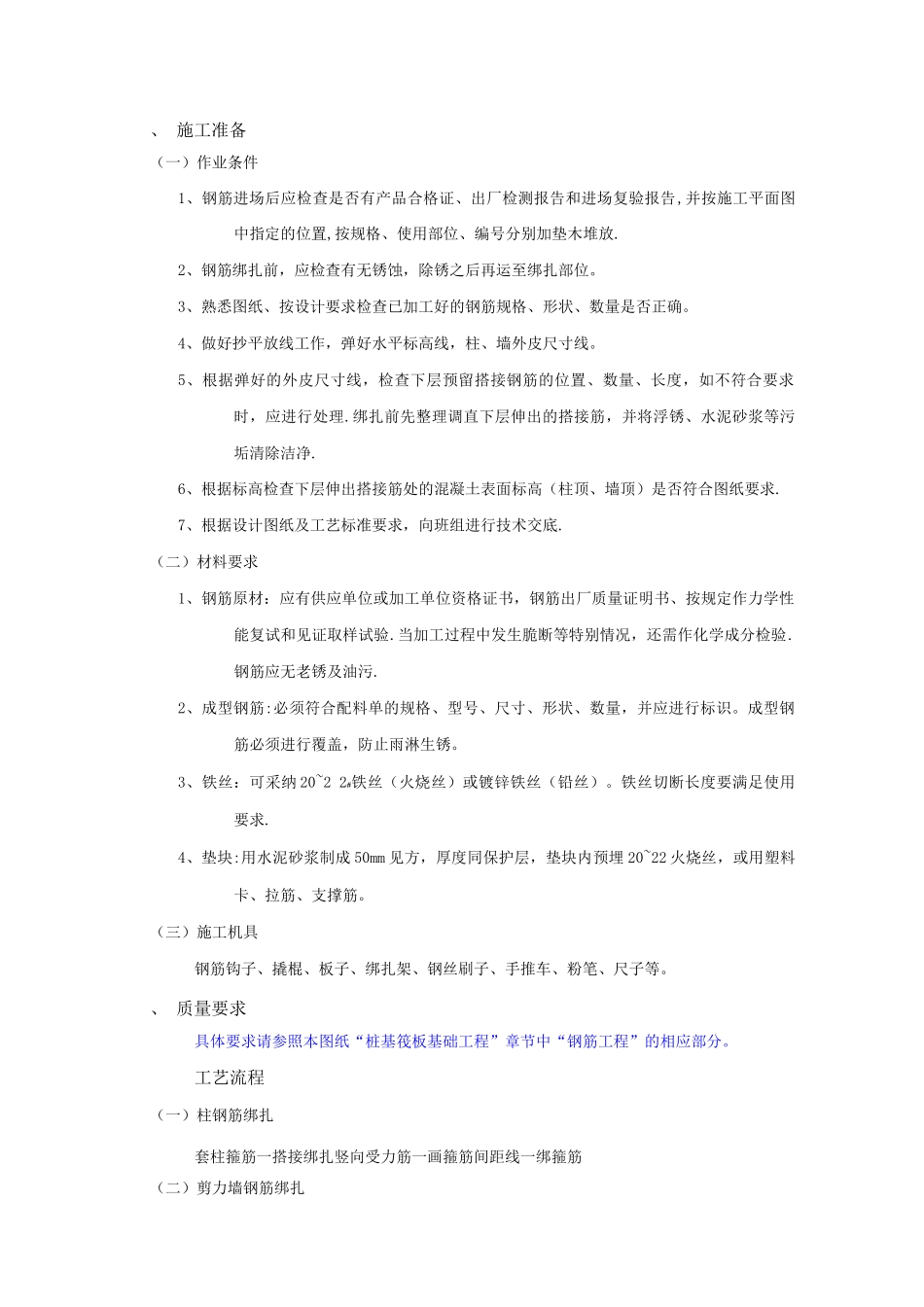

、 施工准备(一)作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放.2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理.绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除洁净.6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求.7、根据设计图纸及工艺标准要求,向班组进行技术交底.(二)材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证取样试验.当加工过程中发生脆断等特别情况,还需作化学成分检验.钢筋应无老锈及油污.2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。成型钢筋必须进行覆盖,防止雨淋生锈。3、铁丝:可采纳 20~2 2#铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求.4、垫块:用水泥砂浆制成 50mm 见方,厚度同保护层,垫块内预埋 20~22 火烧丝,或用塑料卡、拉筋、支撑筋。(三)施工机具钢筋钩子、撬棍、板子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。、 质量要求具体要求请参照本图纸“桩基筏板基础工程”章节中“钢筋工程”的相应部分。工艺流程(一)柱钢筋绑扎套柱箍筋一搭接绑扎竖向受力筋一画箍筋间距线一绑箍筋(二)剪力墙钢筋绑扎立 2~4 根竖筋 T 画水平筋间距 T 绑定位横筋 T 绑其余横竖筋(三)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距 T 放主梁次梁箍筋 T 穿主梁底层纵筋及弯起筋 T 穿次梁底层纵筋并与箍筋固定 T 穿主梁上层纵向架立筋 T 按箍筋间距绑扎 T 穿次梁上层纵向钢筋 T 按箍筋间距绑扎2、模外绑扎(先在粱模板上绑扎成型后再入模内):画箍筋间距 T 在主次梁模板上铺横杆数根 T 在横杆上面放箍筋 T 穿主梁下层纵筋一穿次梁下层钢筋 T 穿主梁上层钢筋 T 按箍筋间距绑扎 T 穿次梁上层纵筋 T 按箍筋间距绑扎T 抽出横杆落骨架于模板内(四)板钢筋绑扎清理模板 T 模板上画线 T 绑板下受力筋 T 绑负弯矩钢筋(五)楼梯钢筋绑扎划位置线 T 绑主筋 T 绑分布筋 T 绑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

框架结构钢筋绑扎施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
