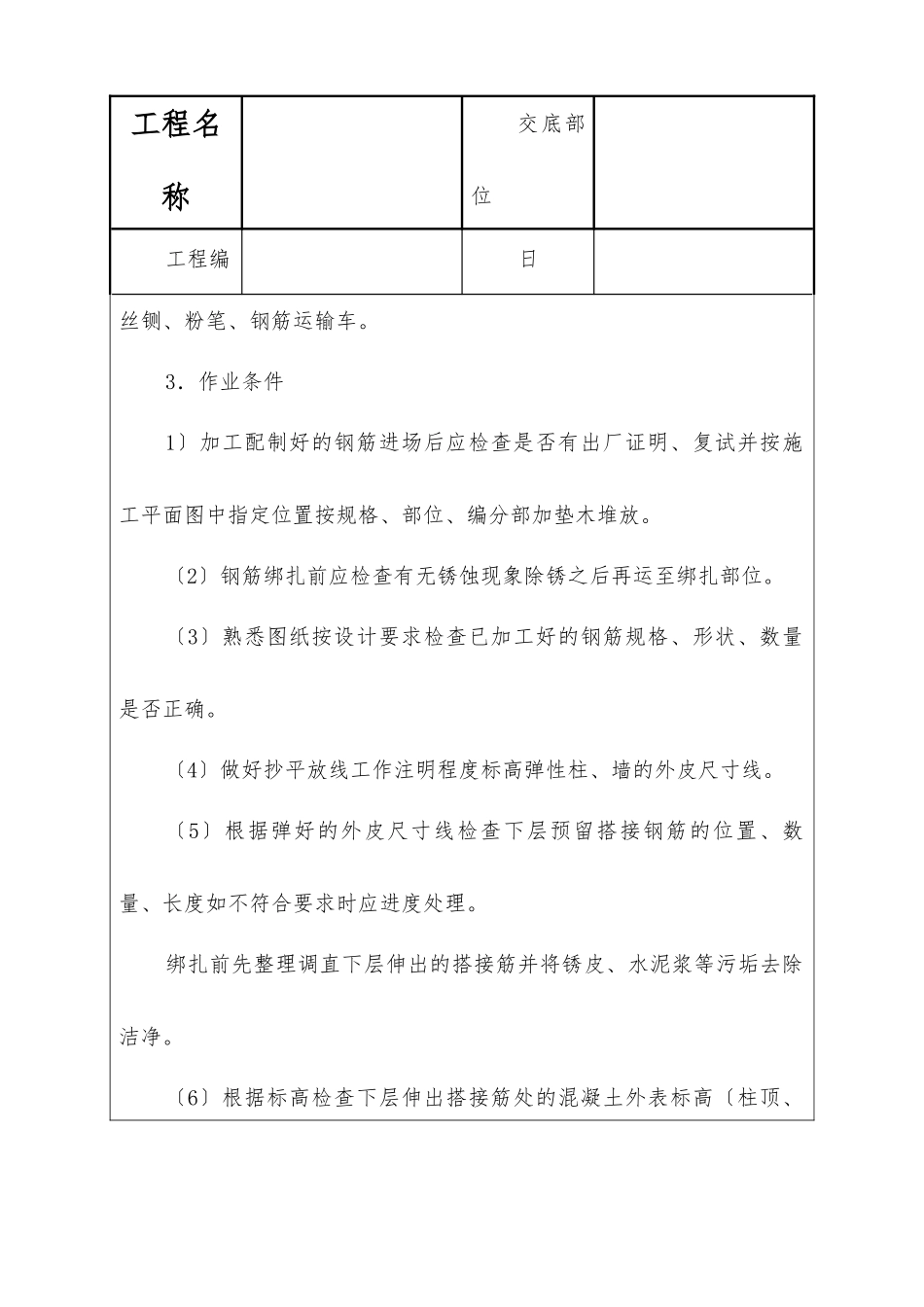

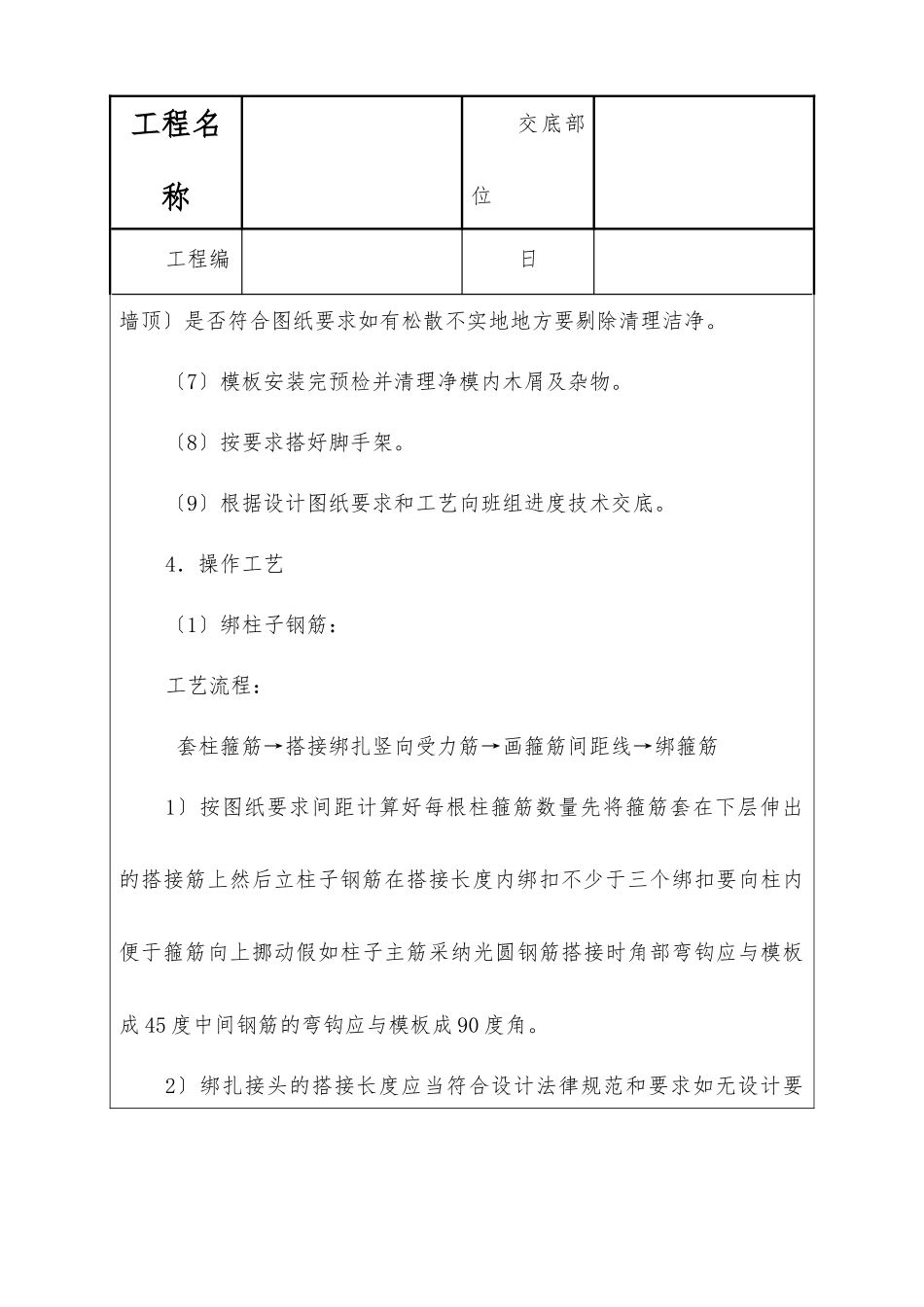

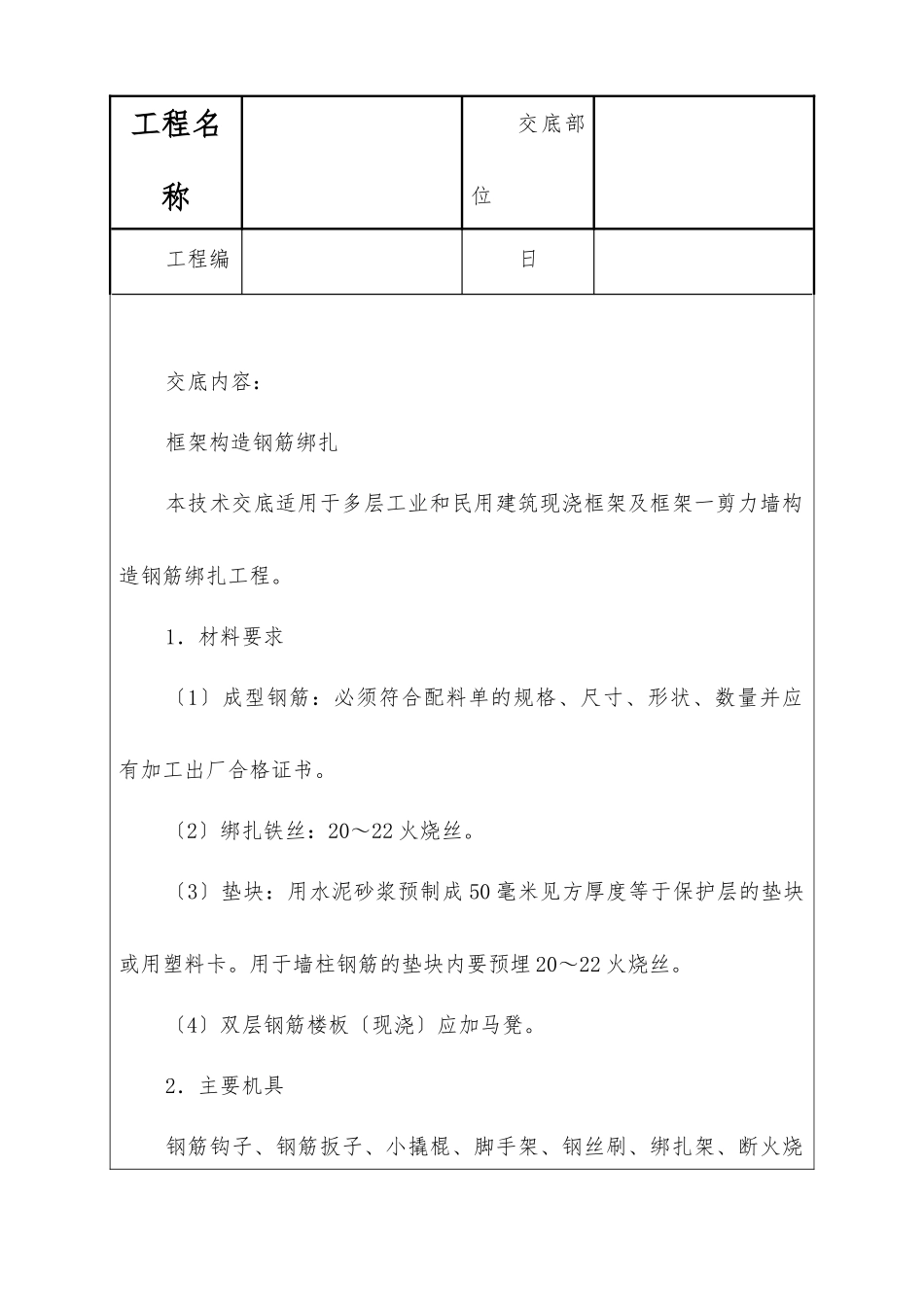

工程名称交底部位工程编日交底内容:框架构造钢筋绑扎本技术交底适用于多层工业和民用建筑现浇框架及框架一剪力墙构造钢筋绑扎工程。1.材料要求〔1〕成型钢筋:必须符合配料单的规格、尺寸、形状、数量并应有加工出厂合格证书。〔2〕绑扎铁丝:20~22 火烧丝。〔3〕垫块:用水泥砂浆预制成 50 毫米见方厚度等于保护层的垫块或用塑料卡。用于墙柱钢筋的垫块内要预埋 20~22 火烧丝。〔4〕双层钢筋楼板〔现浇〕应加马凳。2.主要机具钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧工程名称交底部位工程编日丝铡、粉笔、钢筋运输车。3.作业条件1〕加工配制好的钢筋进场后应检查是否有出厂证明、复试并按施工平面图中指定位置按规格、部位、编分部加垫木堆放。〔2〕钢筋绑扎前应检查有无锈蚀现象除锈之后再运至绑扎部位。〔3〕熟悉图纸按设计要求检查已加工好的钢筋规格、形状、数量是否正确。〔4〕做好抄平放线工作注明程度标高弹性柱、墙的外皮尺寸线。〔5〕根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进度处理。绑扎前先整理调直下层伸出的搭接筋并将锈皮、水泥浆等污垢去除洁净。〔6〕根据标高检查下层伸出搭接筋处的混凝土外表标高〔柱顶、工程名称交底部位工程编日墙顶〕是否符合图纸要求如有松散不实地地方要剔除清理洁净。〔7〕模板安装完预检并清理净模内木屑及杂物。〔8〕按要求搭好脚手架。〔9〕根据设计图纸要求和工艺向班组进度技术交底。4.操作工艺〔1〕绑柱子钢筋:工艺流程: 套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋1〕按图纸要求间距计算好每根柱箍筋数量先将箍筋套在下层伸出的搭接筋上然后立柱子钢筋在搭接长度内绑扣不少于三个绑扣要向柱内便于箍筋向上挪动假如柱子主筋采纳光圆钢筋搭接时角部弯钩应与模板成 45 度中间钢筋的弯钩应与模板成 90 度角。2〕绑扎接头的搭接长度应当符合设计法律规范和要求如无设计要工程名称交底部位工程编日求时应按表 2-39。受力钢筋绑扎接头的搭接长度表 2-39项次钢筋类型混凝土强度等级C20C25C301I 级钢筋35d30d25d2Ⅱ 级 钢筋〔月牙纹〕45d40d35d3Ⅲ 级 钢筋〔月牙纹〕55d50d45d注:1 当Ⅱ、Ⅲ级钢筋 d>24mm 时其搭接长度应按表中数值增 5d 采纳。2.当螺纹钢筋直径≤25mm 时其受拉钢筋的搭接长度按表中数值减工程名称交底部位工程编日少 5d 采纳。3.任何情况下均不小于 300mm。3〕绑接接头的位...
