冬季施工方案一、编制依据1、施工技术规程、法律规范、有关冬季施工的技术标准
《公路路基施工技术法律规范》(JTG F10-26)《公路桥涵施工技术法律规范》(JTJ 041-20)2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的 具体规定和技术标准
3、气象局、水利局国家有关规定
4、驻地办针对冬季施工的通知要求
5、我公司多年积累的冬季施工经验
二、编制目的根据《混凝土结构工程施工质量验收法律规范》(GB50204-22)规定,当环境 昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温 的平均值)连续五天低于 5°C 或最低气温低于-3C 的时,需实行冬季施工措施,当 室外平均气温连续 5 天高于 5°C 时解除冬季施工
根据中央电视台历年平均气温统 计,仁怀地区 12 月至次年 2 月最低温度低于 5C
根据施工计划安排,我标段剩余桥梁桩基、墩柱、盖梁、T 梁预制、涵洞、 路基均需在冬季进行施工,为减少冬季低温环境对施工的影响,保证工程施工质 量及工程进度,根据有关法律规范规定及技术要求,特制定本冬季施工方案
三、施工组织机构的设置为加强冬季施工管理,做好冬季施工的各项准备工作,确保冬季施工的工程 质量和安全,我项目组建冬季施工领导组织机构,由项目经理任组长,负责本合 同段冬季施工的组织,指挥计划
项目总工负责冬季施工技术交底,组织对冬季 施工质量的自检、验收、评定等工作,项目副经理负责协助项目经理组织生产、 协调安全、文明施工等过程的控制管理
各职能部门根据具体的分工情况逐级落 实到位

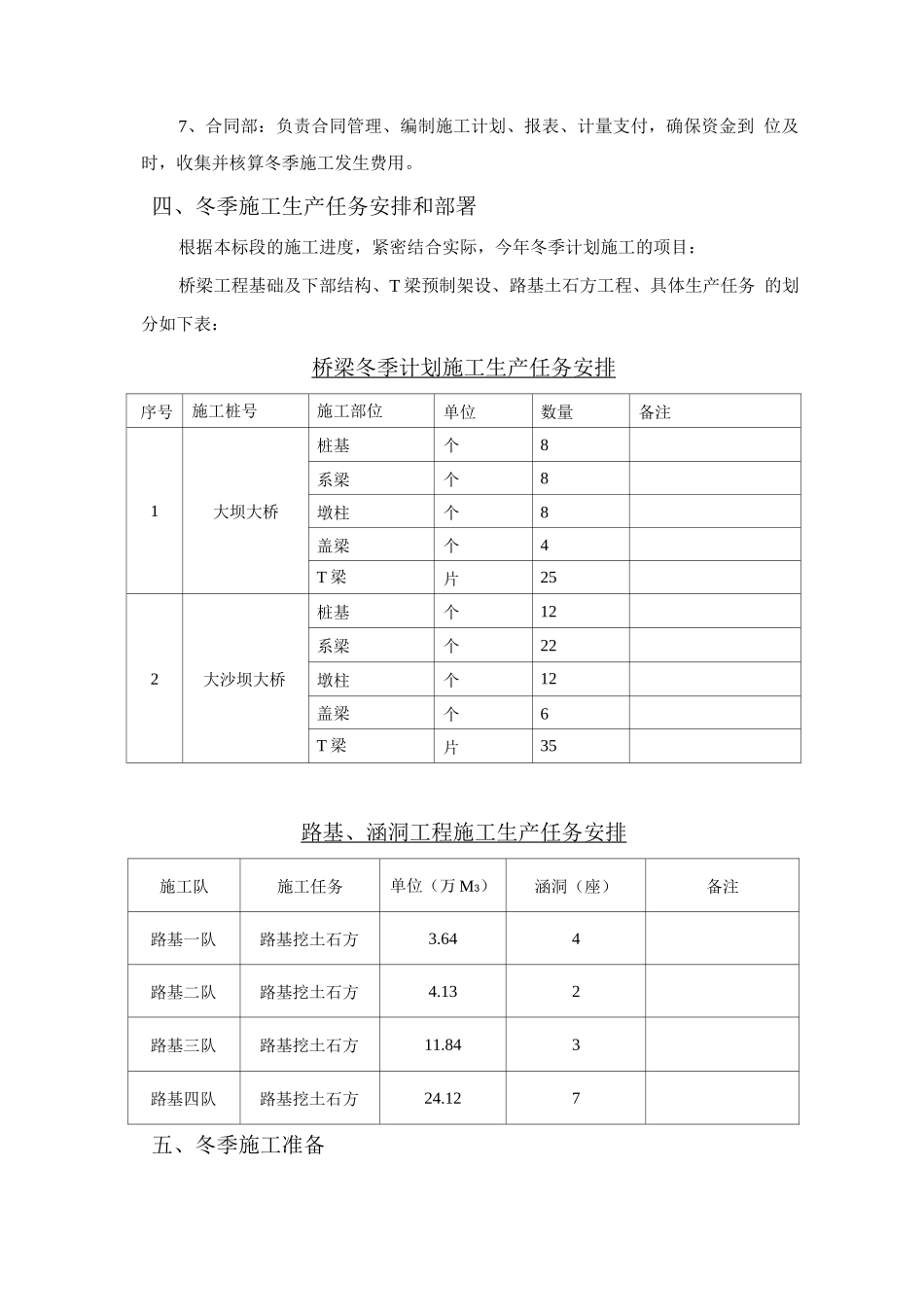

冬季施工组织机构图1、工程部:负责冬季施工技术、温度测量、技术交底管理等工作
2、质检部:负责冬季施工资料及施工工序的自检以及验收、报验
3、安保部:制定安全控制重点、安全预防措施,安全技术交底

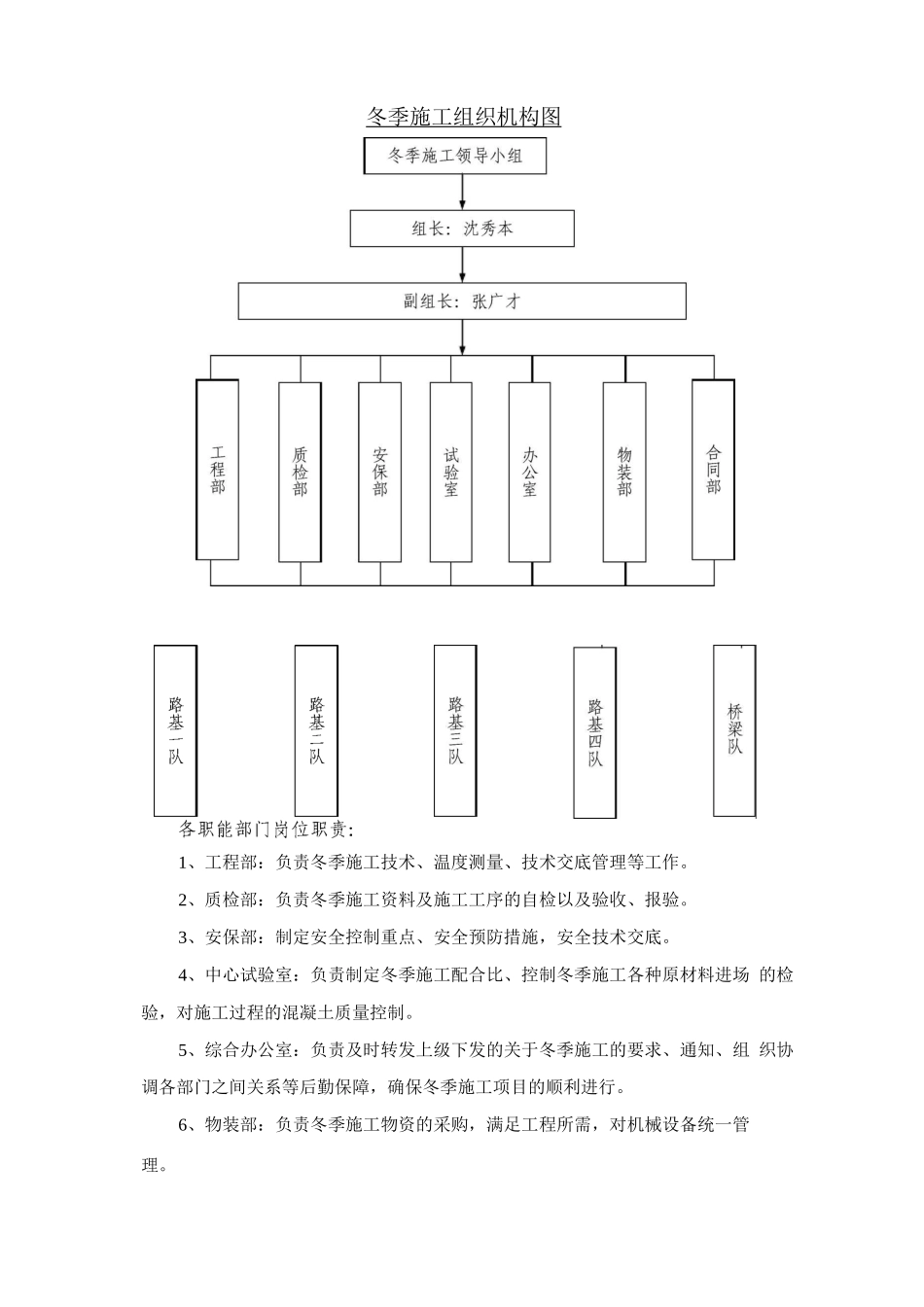

4、中心试验室:负责制定冬季施工配合比
