桥梁下部结构施工技术交底一、工程概况 本次共有桥梁四座,分别如下:序号桥名中心桩号孔数-跨径桥台桥墩1山峰庄大桥K25+203
54*25肋板式台柱式墩2黄土塘大桥K25+6104*25m柱式台柱式墩3下杨湾一桥K27+424
54*25m肋板台、柱式台柱式墩4下杨湾二桥K27+552

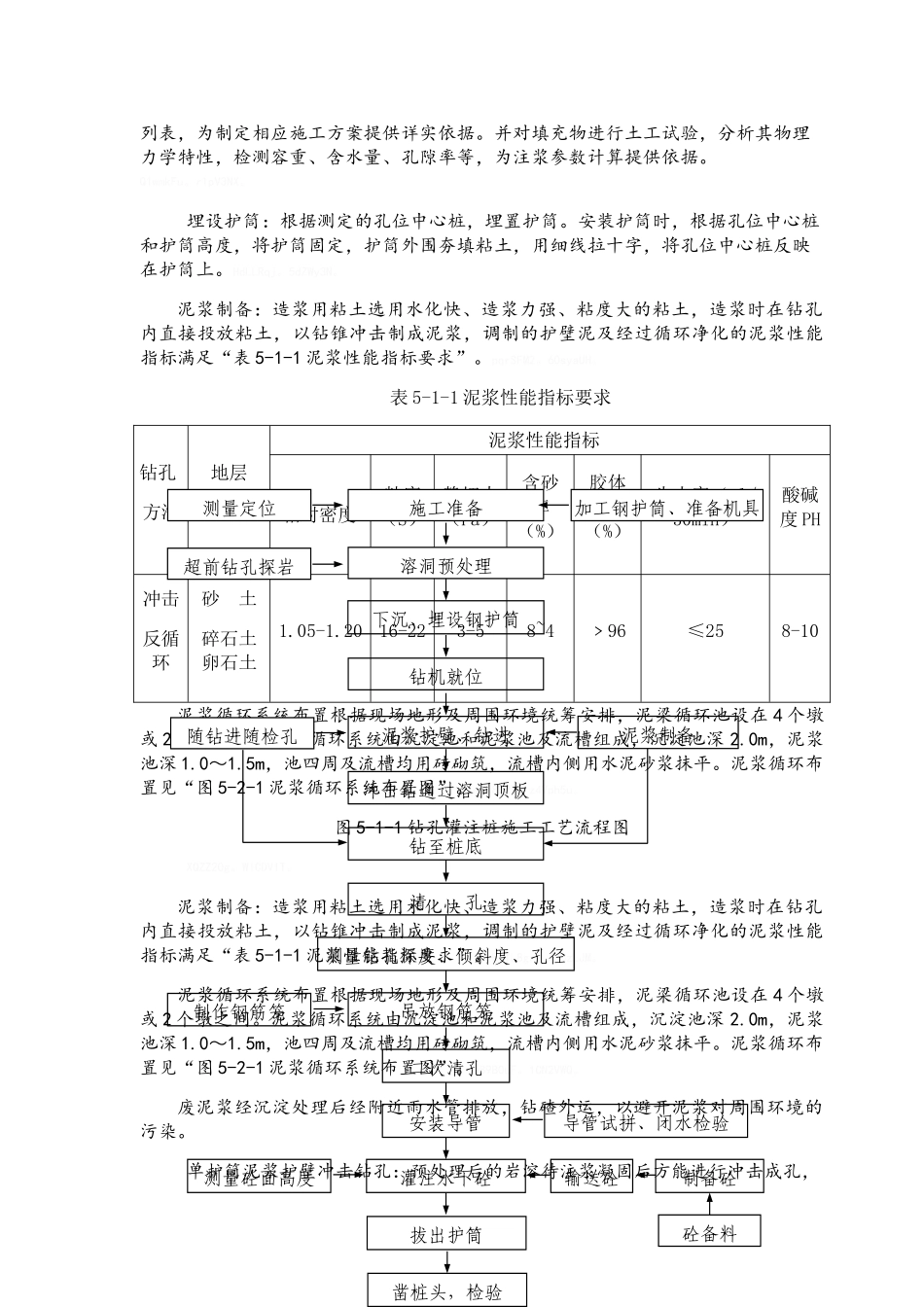

55*25m柱式台柱式墩二、桥梁工程基础及下部构造施工技术要求1、钻孔灌注桩基础钻孔灌注桩施工工艺流程见“图 5-1 钻孔灌注桩施工工艺流程图”
平整场地、整修道路:根据桩顶设计标高、自然地面高程平整场地,按钻孔平面布置修筑钻孔机械进出场道路
为减轻钻孔桩施工对环境污染,避开对当地自然环境造成危害,泥浆池、沉淀池均用钢板焊成的大水箱充当
钻碴排放在指定的弃碴场,废弃泥浆深坑掩埋,施工废水经处理达标后排放
P7y2dIY

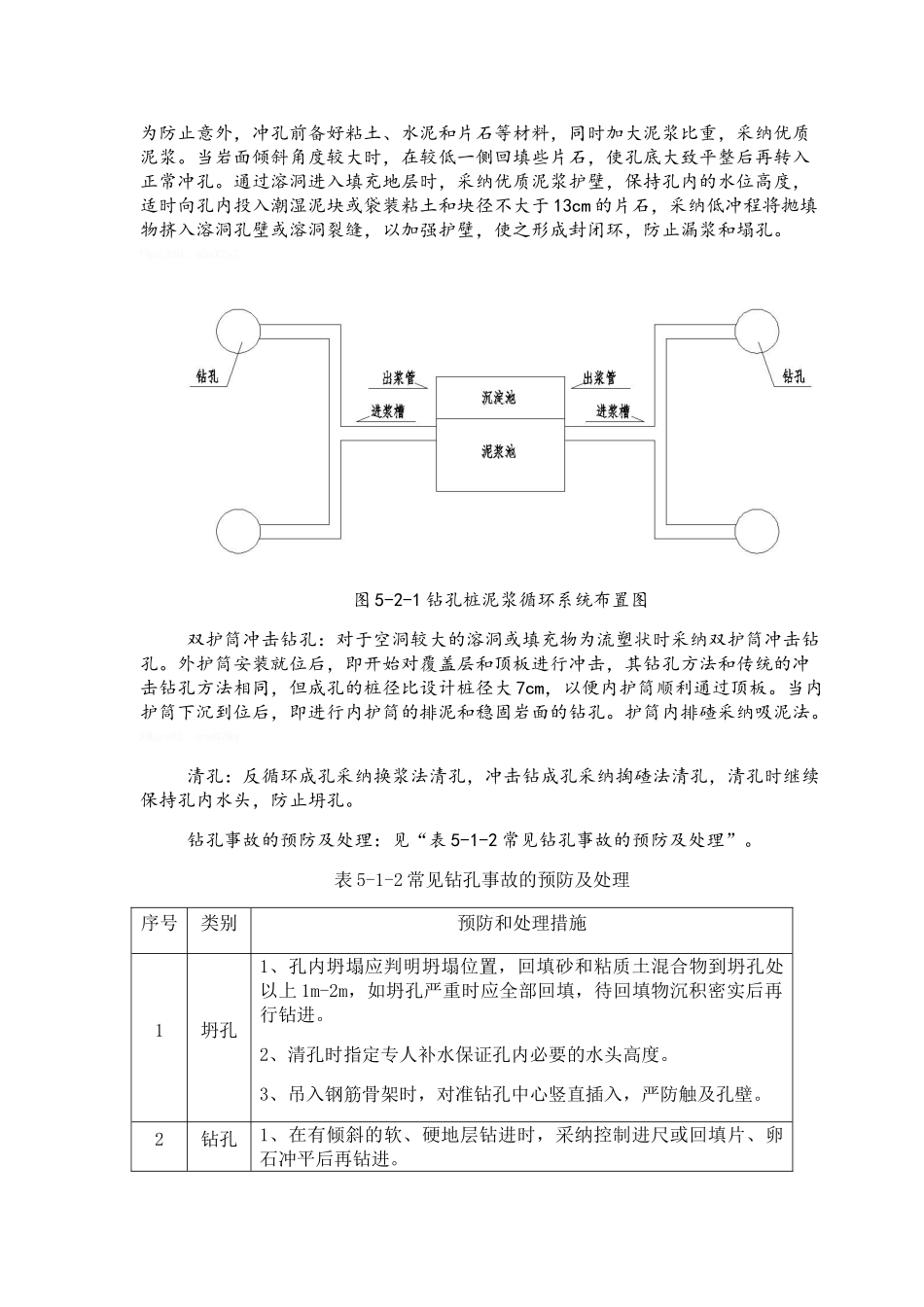

rJY10ET
桩位复核:根据测定出来的桥墩中心线,定出孔位中心桩,放出护桩,经复核无误、监理工程师认可后,用表格形式交钻桩班组,保护现场桩位
SbSmowX
mJrHl3k
钻孔探岩:桩基精确放样后,在桩基施工场地上用工程地质钻机在桩中心处进行钻探,详细记录地质地层状况、有无溶洞、溶洞深度、高度、填充物类型,画图单位名称江西赣北公路工程有限公司工程名称立肇线(港北至沅头山段)二级公路改造工程项目施工部位桥梁工程时间交底人接收人交 底 接 收人签字列表,为制定相应施工方案提供详实依据
并对填充物进行土工试验,分析其物理力学特性,检测容重、含水量、孔隙率等,为注浆参数计算提供依据
Q1wmkFu
r1pV3NX
埋设护筒:根据测定的孔位中心桩,埋置护筒
安装护筒时,根据孔位中心桩和护筒高度,将护筒固定,护筒外围夯填粘土,用细线拉十字,将孔位中心桩反映在护筒上
HdLLRqj
5dZWy3N
泥浆制备:造浆用粘土选用水化快、造浆力强、粘度大的粘土,造浆时在钻孔内直接投放粘土,以钻
