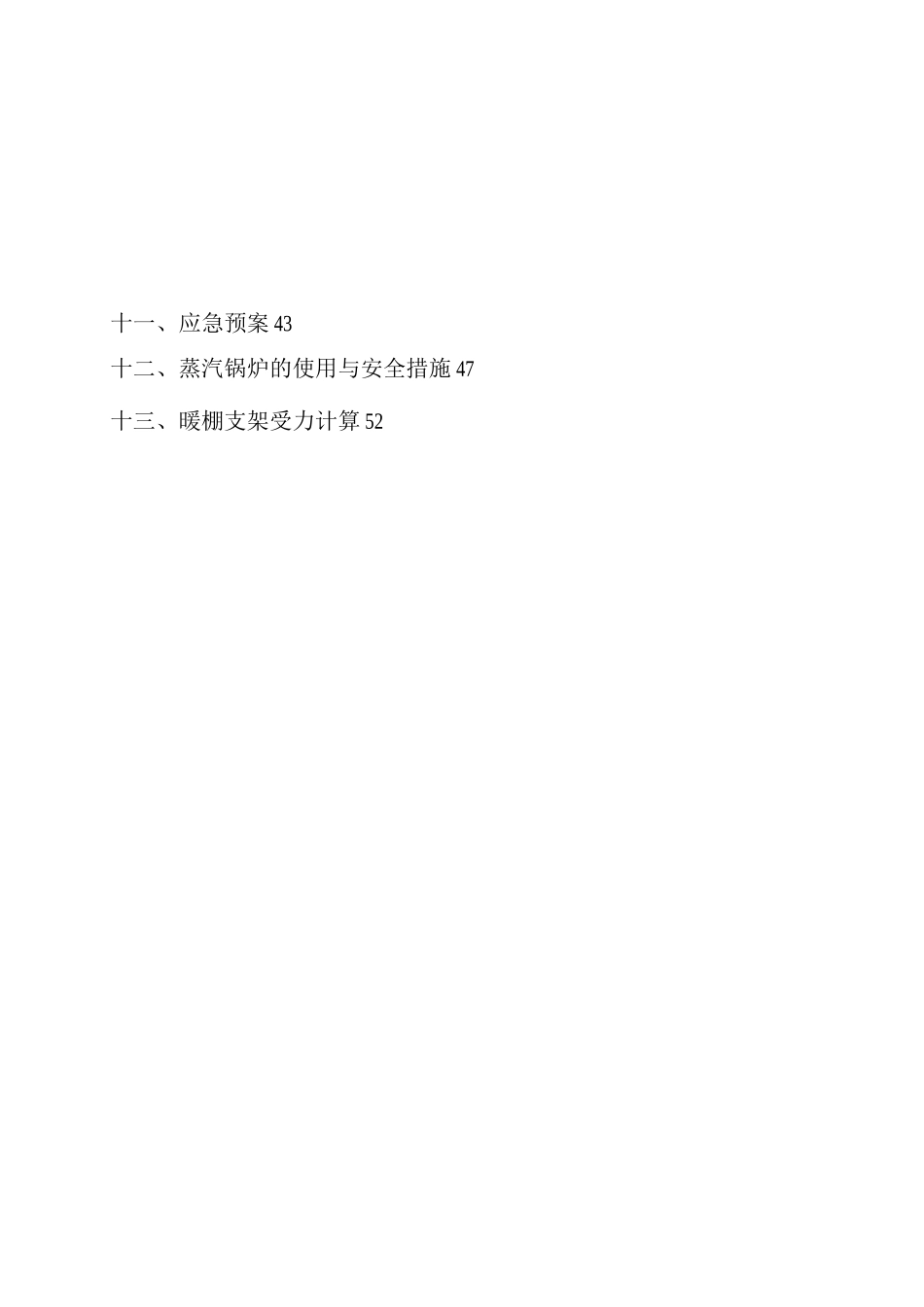

十一、应急预案 43十二、蒸汽锅炉的使用与安全措施 47十三、暖棚支架受力计算 52下部结构和现浇箱梁施工安排2四、冬季施工准备(1)组织准备即将进入冬季施工阶段,为了保证在冬季期间,现场能正常施工,并且在发生大雪、暴雪等恶劣天气险情时,能够及时组织人员进行抢险救灾,项目部成立冬季施工领导小组
组长:副组长:成员:)冬季施工领导小组,设专人值班,做到及时发现、改进、消除隐患,并且时刻注意天气变化,做好记录
(2)技术准备① 项目经理部依据业主文件要求、施工法律规范,并结合本标段工程的实际情况相应制定出本标段的冬季施工施工方案和技术措施
② 组织施工人员对冬季施工的法律规范、规定、标准进行技术交底式的培训工作,制定各工程项目的冬季施工操作规程
③ 做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比
(3) 生产准备① 项目经理部加强与当地气象部门保持联系,及时了解和收集当地有关气象信息,设专人负责此项工作,并将每天天气情况及时向主管生产领导汇报
② 根据制定的进度计划安排好施工任务及现场准备工作
如成品养护,场地的整平及临时道路的设置等
③ 制定冬季施工计划
根据工程量提前组织有关机具、外加剂和保温材料进场
(4) 资源准备根据制定的施工计划,安排物资采购计划表,确保冬季施工前,将所需的冬季施工物资全部购齐
计划采购物资清单序号设备材料名称型号单位数量备注1电热水器WR-320台2拌和站用2热水箱10L个2拌和站用3钢管(巾 48)T30搭设暖棚用4草帘被m250保温用5燃气取暖器ZX-13t个1暖棚用6电暖气个30暖棚用6燃煤蒸汽锅炉台2暖棚用7塑料薄膜m250保温用8篷布m21保温用9保温棉被m250保温用210毛发温湿度表KTH-1个10暖棚温、湿度测量11温度计个5混凝土温度测量(5)管理制度准备① 成立冬季施工项目管理小组,以项目经理为组长,总工、安全
