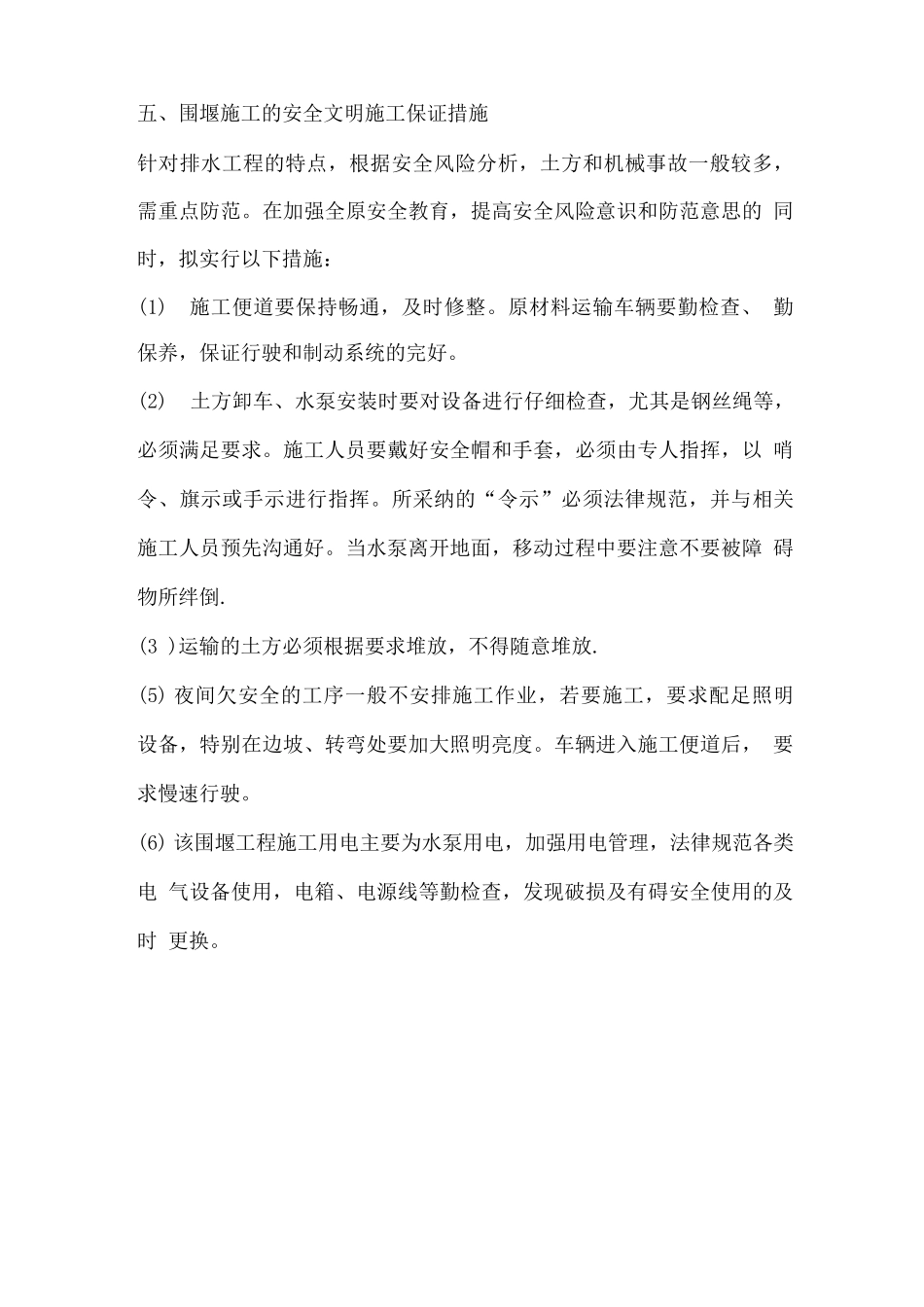

*桥围堰施工方案一、工程概况** * *周边规划道路、桥梁工程二标位于* ****** *内,其中该 桥梁工程横跨苏介浜河道。为了保证桥梁下部结构的施工,需要对该 河道修筑围堰。结合该河道日常水流速不大,水位受季节性变化不明 显特性,特编制本施工方案。本方案采纳填土筑坝的方式,对河水进行拦截、阻隔,为桥梁后续 工作制造条件.二、施工部署1、施工管理人员安排:本工程作为****桥梁工程的一个分项工 程,在人员安排上,我公司充分挖掘人员资源的潜力,重点安排 1~2 名经验丰富的施工人员作为施工管理负责人,同时安排施工、材料、 安全、资料等人员尽快进入场地。2、确定施工方法:根据我公司以往临时围堰施工经验,结合现场实际 情况,顶面宽度为 4 米,河内按 1: 2 放坡,河坝高度按正常水位线高 出1.5M 进行填筑,由浅处向深处河床,人工配合机械进行填筑粘土的 施工方法.3、施工流程:现场勘察 T 材料准备 T 测量放样 T 填筑粘土 T 筑土夯实 T 理坡 T 围 堰加固及日常维护。4、施工安排:公司根据本工程的特点,工期紧,任务重,对东西两侧 围堰同时施工,包括水泵安装,拟安装水泵(150)四台(三用一备).5、项目目标:(1) 工期目标:自开工之气起 4 日内完成围堰,河道排水自围堰后开始 昼夜排水,听从河道管理部门及相关施工单位的安排,保证河道排水 畅通及施工安全。(2) 质量目标:保证满足河道管理部门关于河道方面的要求,同时确 保施工排水安全。(3) 确保围堰排水施工现场无机械事故及人员伤亡事故.三、施工平面布置本工程围堰施工紧,施工工序简单,需要投入大量的机械和人力, 本工程作为桥梁工程的一个分项工程,不再单独设立办公区、生活区、 只在围堰周围设立一简易排水管理房,用于 2 4 小时排水值班,待工 程完工后一并拆除。四、施工方法(1) 测量:按土方工程测量法律规范要求进行,轴线及高程控制:对围堰 各控制点进行坐标计算,在现场对填土围堰轴线及高程控制采纳设置 方向标,临时拟定点等,保证轴线及高层正确。(2)施工准备:1、测量放样:通过放样确定围堰范围,占地面积。2、清除岸边杂物,整平现场。3、绘出平面图,计算出围堰控制点坐标.4、选定围堰取料土场,结合当地材料情况,选择当地施工大都采纳的 粘土做施工坝基围堰,粘土有一定的粘度,渗水量小,碾压密实具有一 定的抗冲刷性,饱水效果好,是土石围堰填料的良好材料,避开了坝壳 和坝基二次重做渗水...
