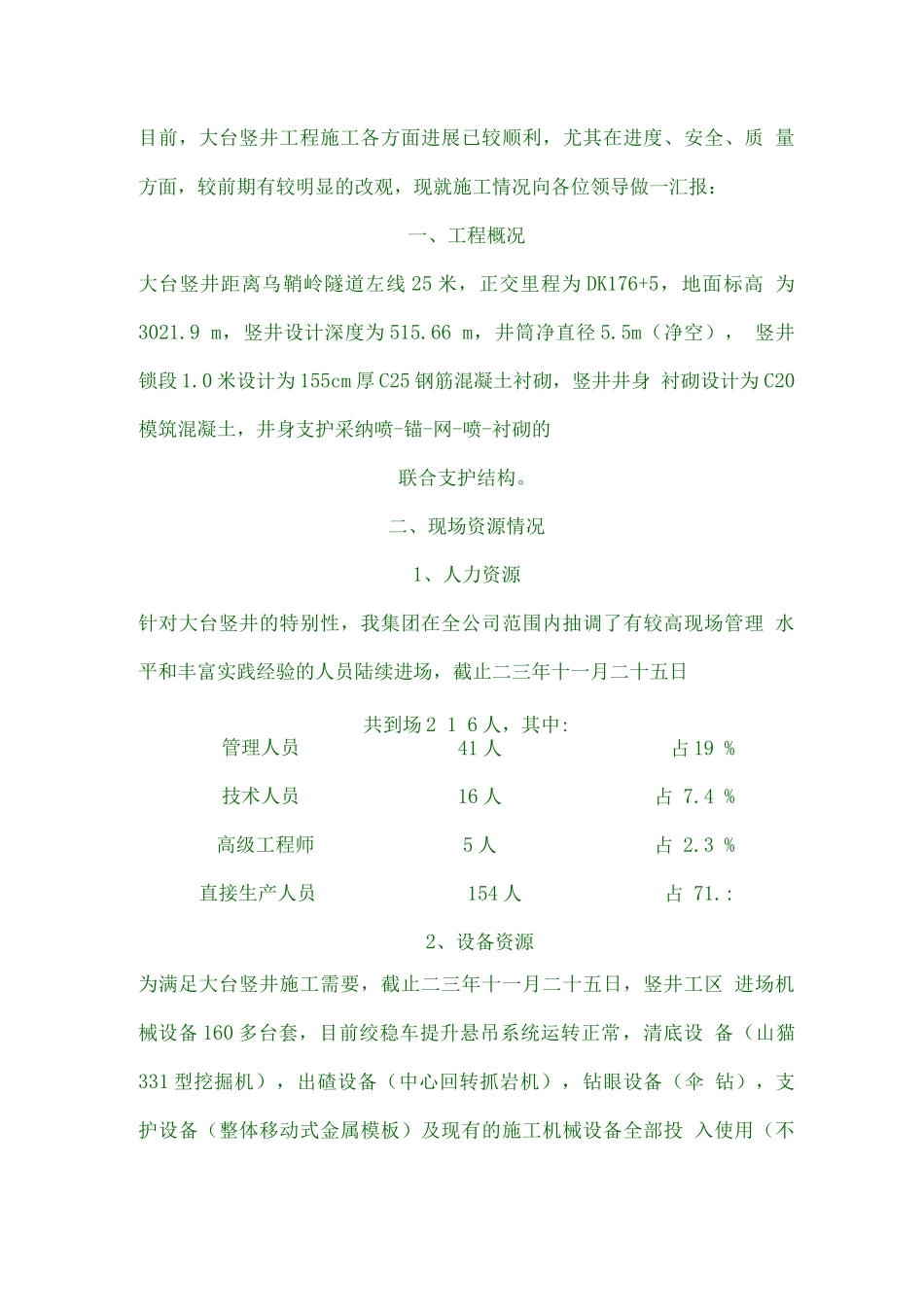

目前,大台竖井工程施工各方面进展已较顺利,尤其在进度、安全、质 量方面,较前期有较明显的改观,现就施工情况向各位领导做一汇报:一、工程概况大台竖井距离乌鞘岭隧道左线 25 米,正交里程为 DK176+5,地面标高 为3021
9 m,竖井设计深度为 515
66 m,井筒净直径 5
5m(净空), 竖井锁段 1
0 米设计为 155cm 厚 C25 钢筋混凝土衬砌,竖井井身 衬砌设计为 C20模筑混凝土,井身支护采纳喷-锚-网-喷-衬砌的联合支护结构
二、现场资源情况1、人力资源针对大台竖井的特别性,我集团在全公司范围内抽调了有较高现场管理 水平和丰富实践经验的人员陆续进场,截止二三年十一月二十五日共到场 2 1 6 人,其中:管理人员41 人占 19 %技术人员16 人占 7
4 %高级工程师5 人占 2
3 %直接生产人员154 人占 71
:2、设备资源为满足大台竖井施工需要,截止二三年十一月二十五日,竖井工区 进场机械设备 160 多台套,目前绞稳车提升悬吊系统运转正常,清底设 备(山猫331 型挖掘机),出碴设备(中心回转抓岩机),钻眼设备(伞 钻),支护设备(整体移动式金属模板)及现有的施工机械设备全部投 入使用(不包括进入平导施工的主要机械),运转正常
三、施工进度情况在集团公司的大力支持下,在设计、监理部门的尽心尽力的积极配合下, 尽管乌鞘岭天气寒冷,竖井施施工场地质条件又十分的恶劣,我们的职工仍 不畏困难,兢兢业业的工作,工区领导严抓质量、安全、进度,严抓各 种工序的衔接时间,尽量减少因人为原因、机械原因而产生的耽误,技 术室细化工序、现场值班,机办室对各种机械制定保养计划
截止 23 年 11 月25 日,我工区竖井施工到底仅剩余 12m,可按期完成总指下达 的任务要求

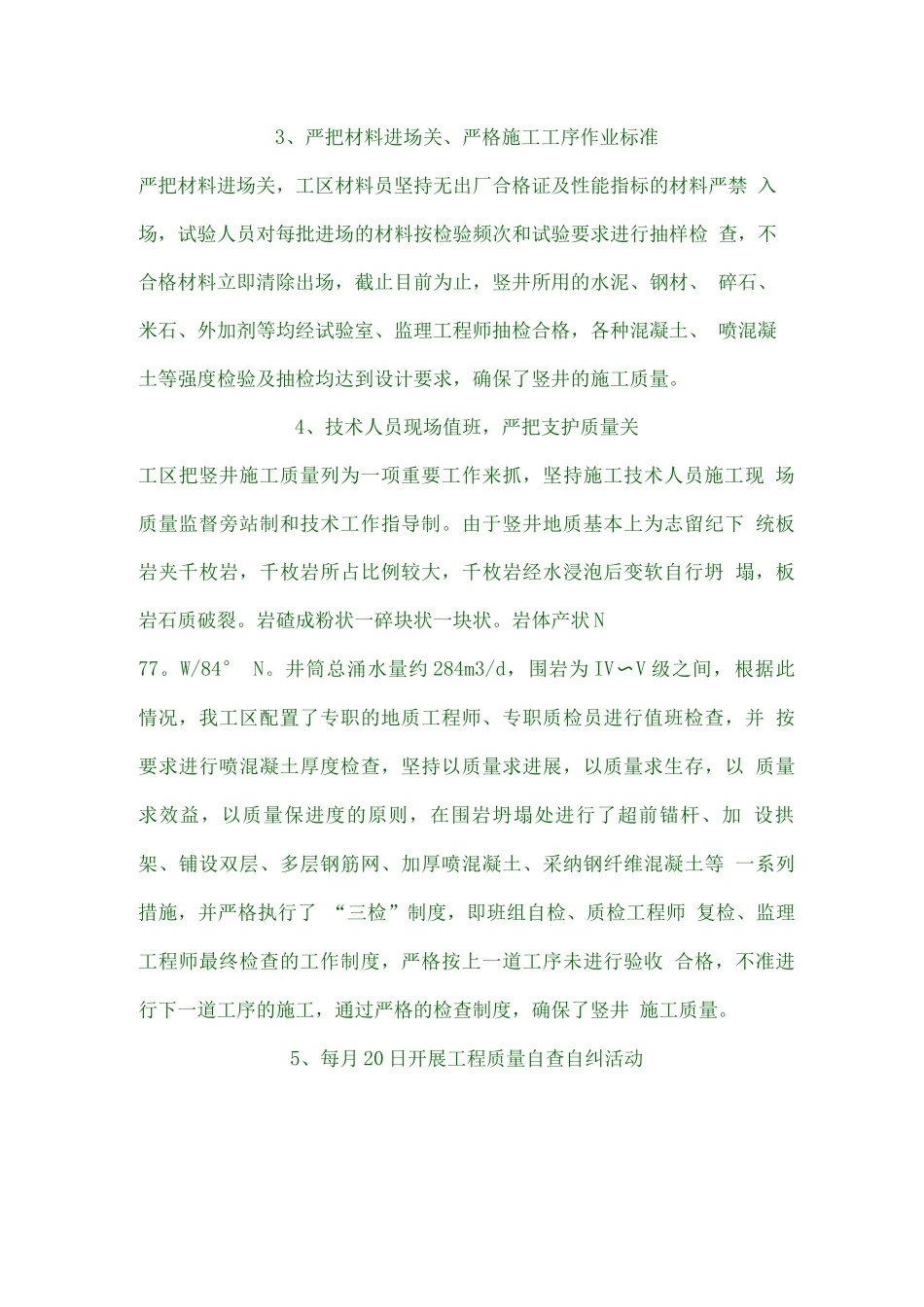

四、安全、质量情况1、建立了安全质量管理组织机构为健全竖井安全质量管理工作,竖井工区
