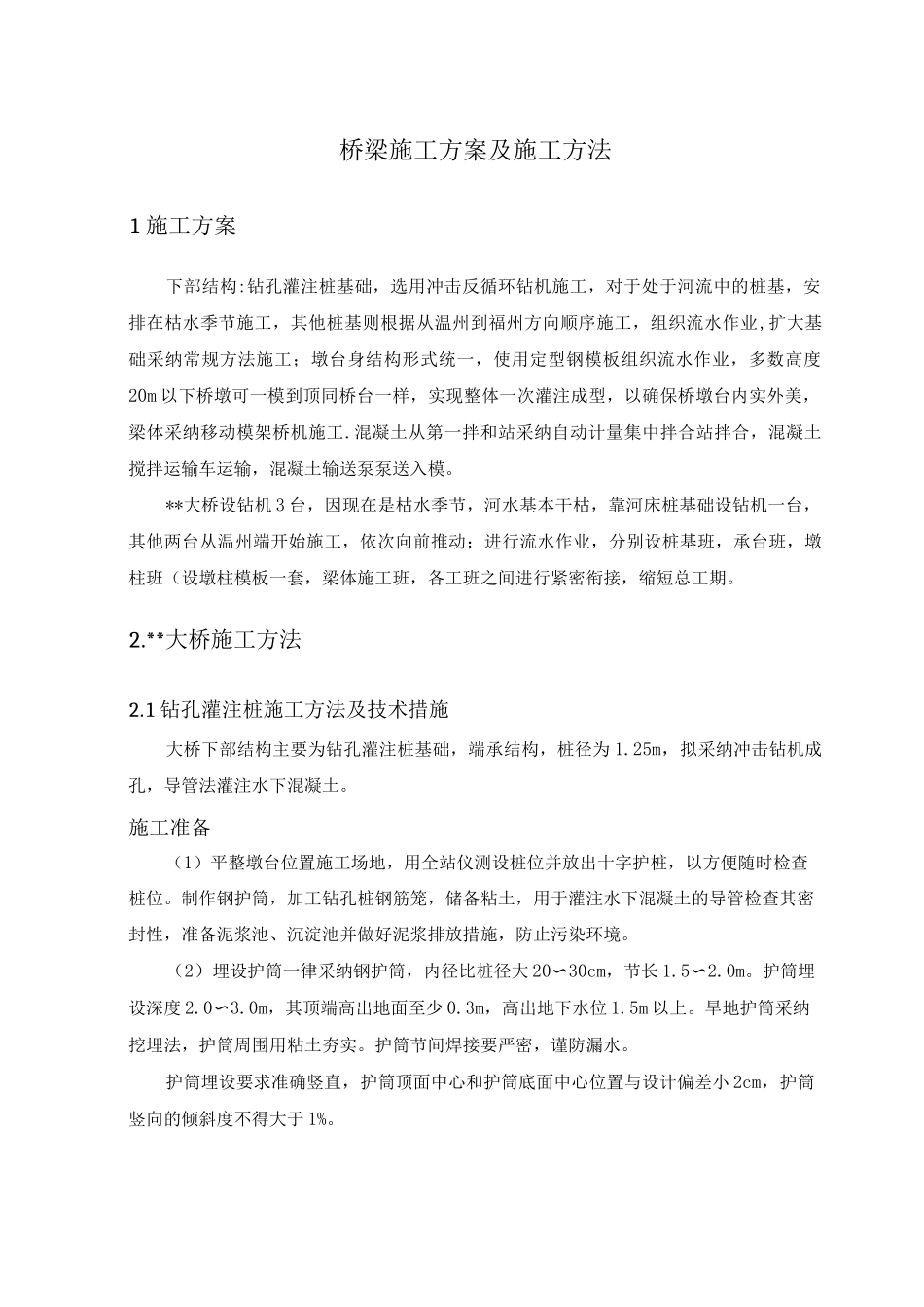

桥梁施工方案及施工方法1 施工方案下部结构:钻孔灌注桩基础,选用冲击反循环钻机施工,对于处于河流中的桩基,安排在枯水季节施工,其他桩基则根据从温州到福州方向顺序施工,组织流水作业,扩大基础采纳常规方法施工;墩台身结构形式统一,使用定型钢模板组织流水作业,多数高度20m 以下桥墩可一模到顶同桥台一样,实现整体一次灌注成型,以确保桥墩台内实外美,梁体采纳移动模架桥机施工
混凝土从第一拌和站采纳自动计量集中拌合站拌合,混凝土搅拌运输车运输,混凝土输送泵泵送入模
**大桥设钻机 3 台,因现在是枯水季节,河水基本干枯,靠河床桩基础设钻机一台,其他两台从温州端开始施工,依次向前推动;进行流水作业,分别设桩基班,承台班,墩柱班(设墩柱模板一套,梁体施工班,各工班之间进行紧密衔接,缩短总工期
**大桥施工方法2
1 钻孔灌注桩施工方法及技术措施大桥下部结构主要为钻孔灌注桩基础,端承结构,桩径为 1
25m,拟采纳冲击钻机成孔,导管法灌注水下混凝土
施工准备(1)平整墩台位置施工场地,用全站仪测设桩位并放出十字护桩,以方便随时检查桩位
制作钢护筒,加工钻孔桩钢筋笼,储备粘土,用于灌注水下混凝土的导管检查其密封性,准备泥浆池、沉淀池并做好泥浆排放措施,防止污染环境
(2)埋设护筒一律采纳钢护筒,内径比桩径大 20〜30cm,节长 1
护筒埋设深度 2
0m,其顶端高出地面至少 0
3m,高出地下水位 1
旱地护筒采纳挖埋法,护筒周围用粘土夯实
护筒节间焊接要严密,谨防漏水
护筒埋设要求准确竖直,护筒顶面中心和护筒底面中心位置与设计偏差小 2cm,护筒竖向的倾斜度不得大于 1%

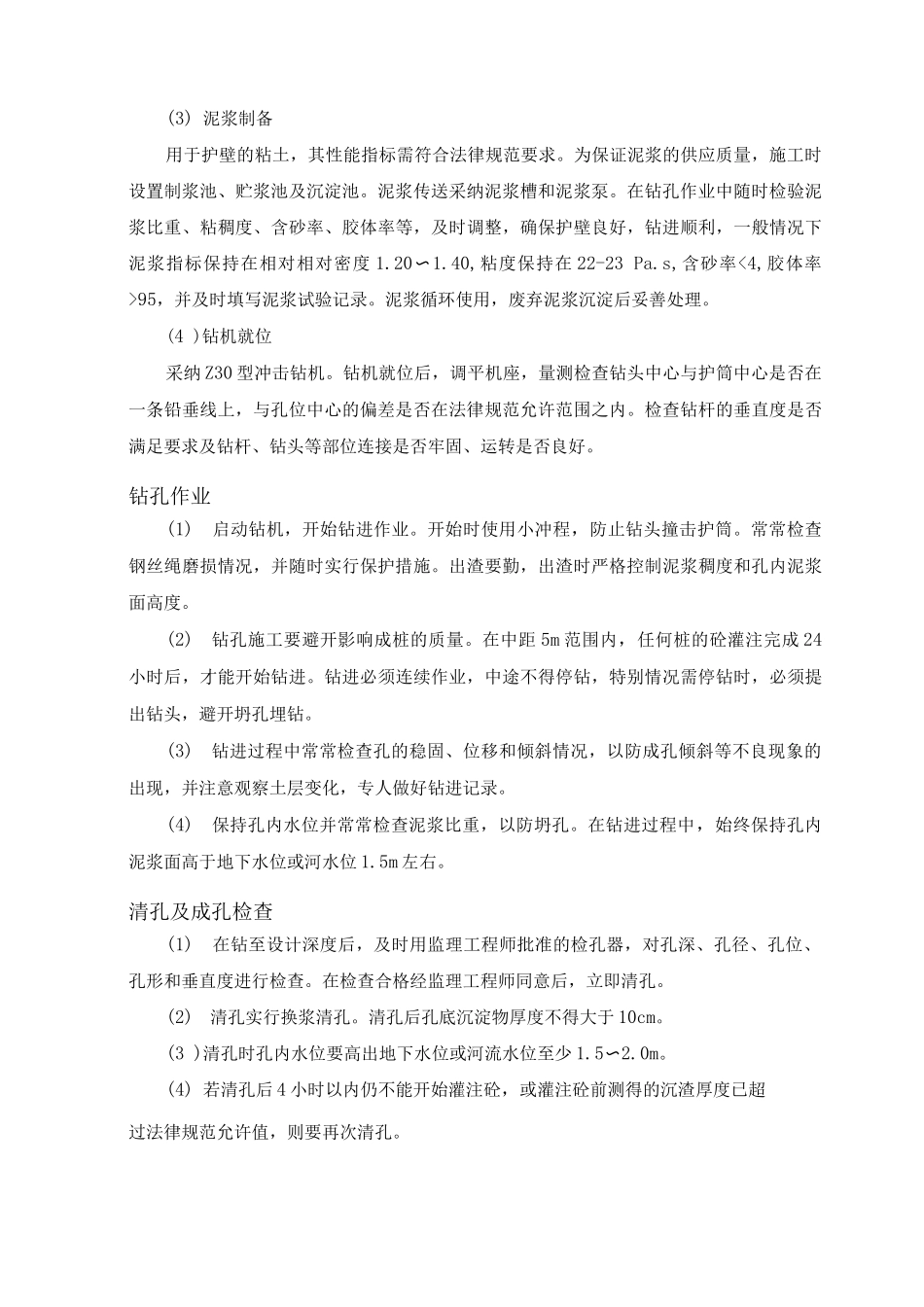

(3) 泥浆制备用于护壁的粘土,其性能指标需符合法律规范要求
为保证泥浆的供应质量,施工时设置制浆池、贮浆池及沉淀池
泥浆传送采纳泥浆槽和泥浆泵
在钻孔作业中随时检验泥浆比重、粘稠
