桥梁施工方案目录第一章编制依据第二章工程概况第三章施工总体安排第四章施工准备工作第五章桥梁工程施工第六章季节施工技术措施第七章桥梁施工安全、质量保证措施第一章编制依据1
遵化东二环北路桥改建工程施工图纸

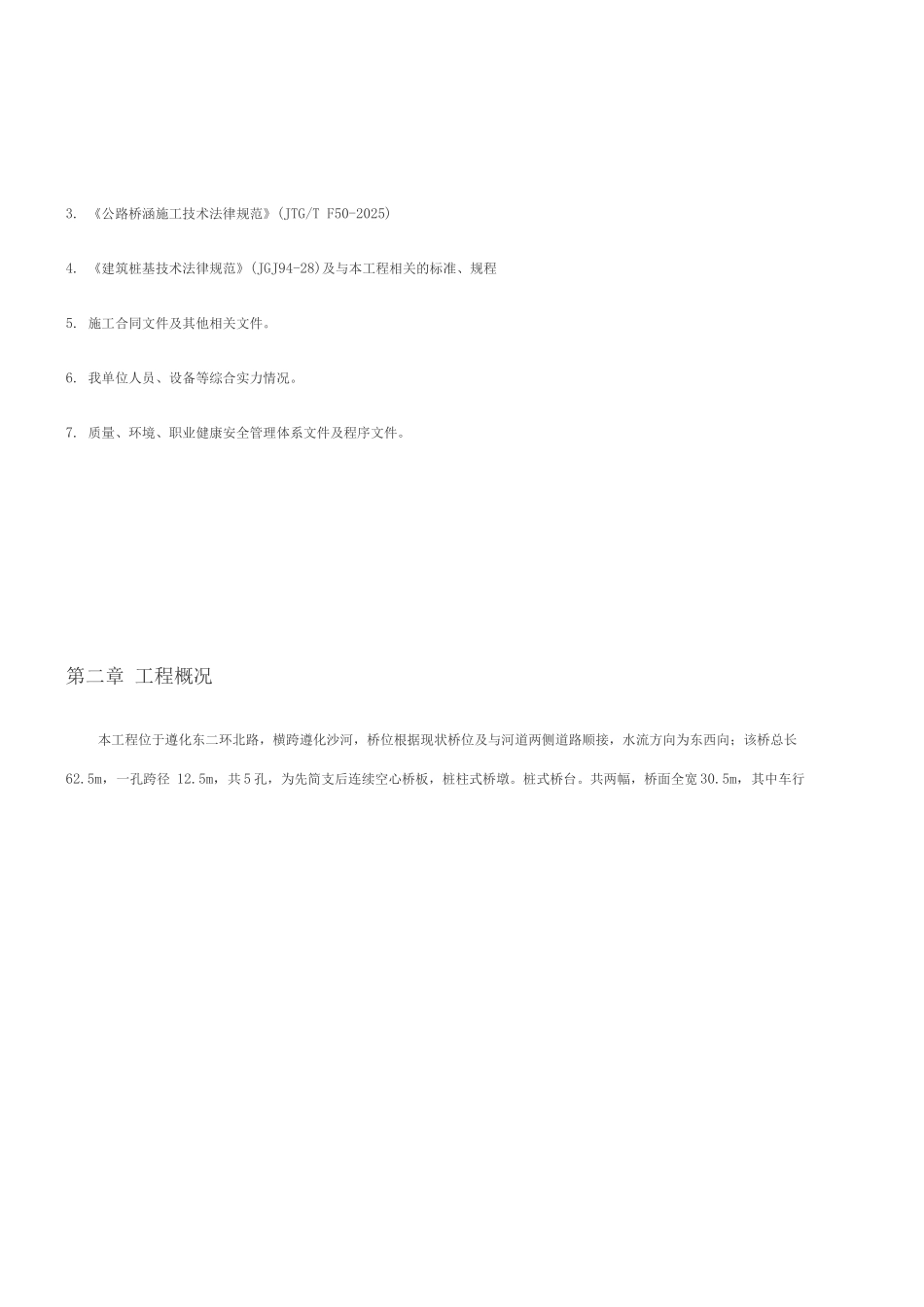

施工场地现场考察所猎取的资料3
《公路桥涵施工技术法律规范》(JTG/T F50-2025)4
《建筑桩基技术法律规范》(JGJ94-28)及与本工程相关的标准、规程5
施工合同文件及其他相关文件
我单位人员、设备等综合实力情况
质量、环境、职业健康安全管理体系文件及程序文件
第二章 工程概况本工程位于遵化东二环北路,横跨遵化沙河,桥位根据现状桥位及与河道两侧道路顺接,水流方向为东西向;该桥总长62
5m,一孔跨径 12
5m,共 5 孔,为先简支后连续空心桥板,桩柱式桥墩
共两幅,桥面全宽 30

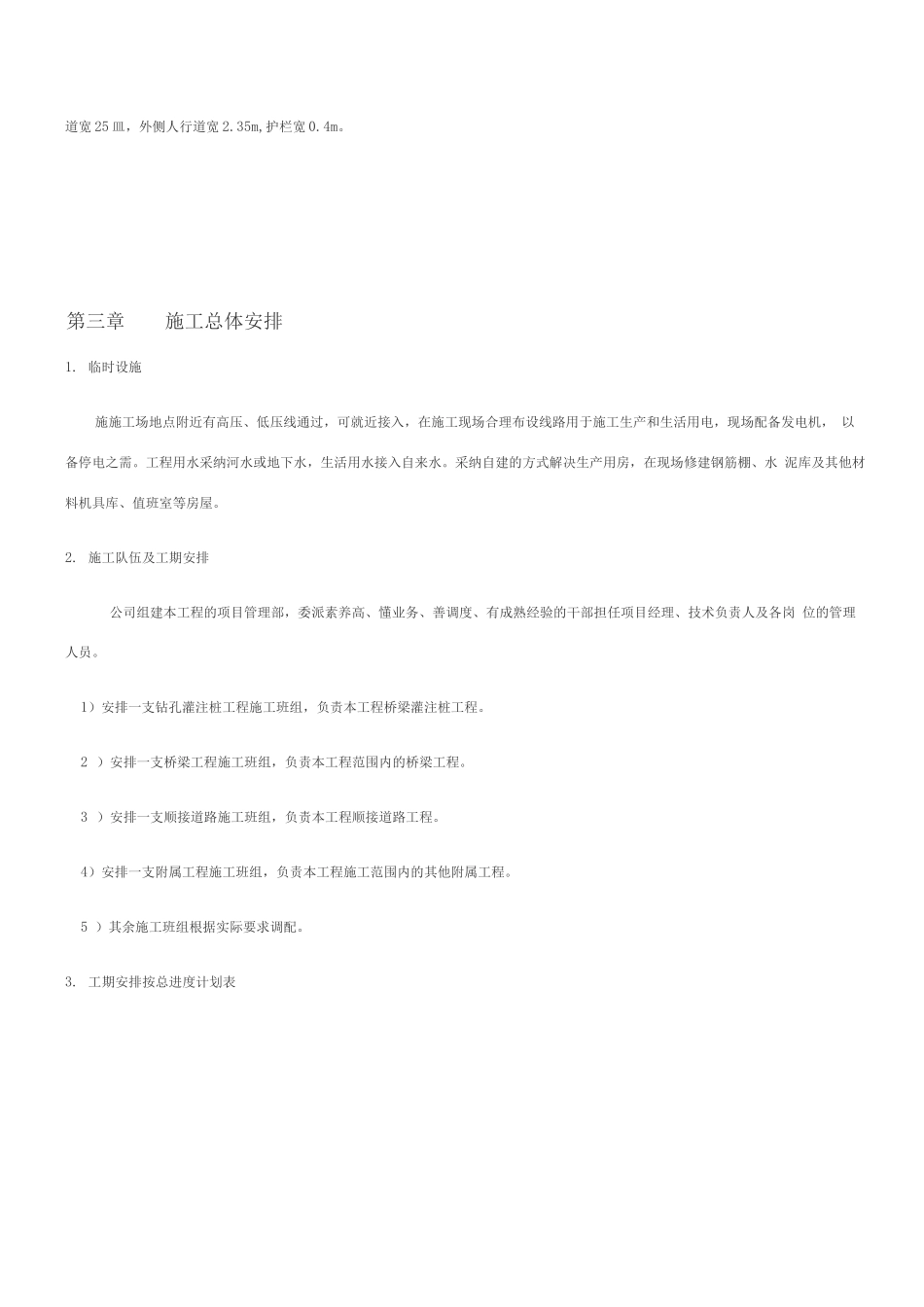

5m,其中车行道宽 25 皿,外侧人行道宽 2
35m,护栏宽 0
临时设施施施工场地点附近有高压、低压线通过,可就近接入,在施工现场合理布设线路用于施工生产和生活用电,现场配备发电机, 以备停电之需
工程用水采纳河水或地下水,生活用水接入自来水
采纳自建的方式解决生产用房,在现场修建钢筋棚、水 泥库及其他材料机具库、值班室等房屋
施工队伍及工期安排公司组建本工程的项目管理部,委派素养高、懂业务、善调度、有成熟经验的干部担任项目经理、技术负责人及各岗 位的管理人员
1)安排一支钻孔灌注桩工程施工班组,负责本工程桥梁灌注桩工程
2 )安排一支桥梁工程施工班组,负责本工程范围内的桥梁工程
3 )安排一支顺接道路施工班组,负责本工程顺接道路工程
4)安排一支附属工程施工班组,负责本工程施工范围内的其他附属工程
5 )其余施工班组根据实际要求调配
工期安排按总进度计划表第三章施工总体安排3 月 1-5 日搭设围挡,建设临时生产生
