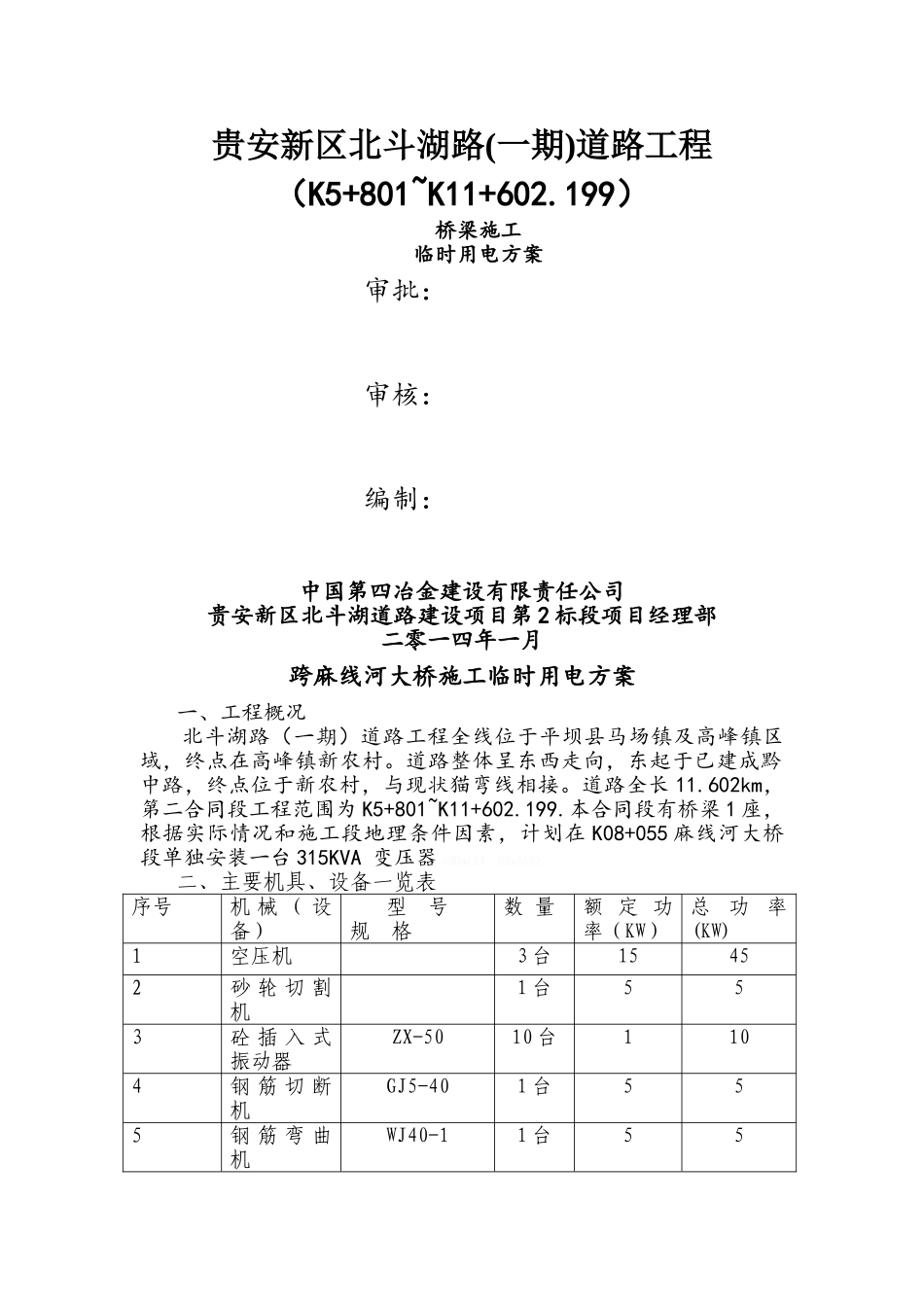

贵安新区北斗湖路(一期)道路工程 (K5+801~K11+602
199)桥梁施工临时用电方案审批:审核:编制:中国第四冶金建设有限责任公司贵安新区北斗湖道路建设项目第 2 标段项目经理部二零一四年一月跨麻线河大桥施工临时用电方案一、工程概况北斗湖路(一期)道路工程全线位于平坝县马场镇及高峰镇区域,终点在高峰镇新农村
道路整体呈东西走向,东起于已建成黔中路,终点位于新农村,与现状猫弯线相接
道路全长 11
602km,第二合同段工程范围为 K5+801~K11+602
本合同段有桥梁 1 座,根据实际情况和施工段地理条件因素,计划在 K08+055 麻线河大桥段单独安装一台 315KVA 变压器 o5Dar2X
C2x0AS2

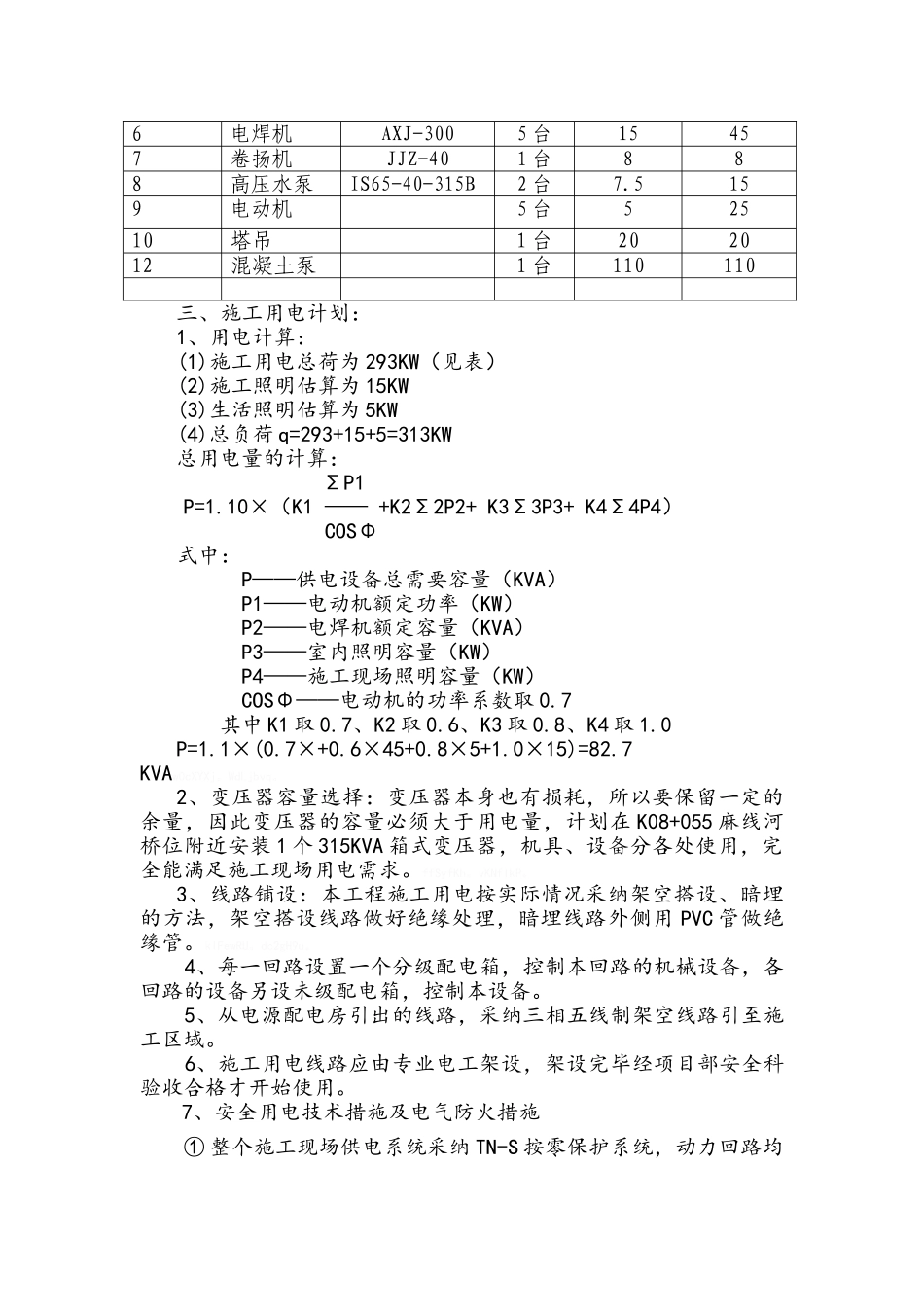

二、主要机具、设备一览表序号机 械 ( 设备)型 号规 格数 量额 定 功 率(KW)总功率(KW)1空压机3 台15452砂 轮 切 割机1 台553砼 插 入 式振动器ZX-5010 台1104钢 筋 切 断机GJ5-401 台555钢 筋 弯 曲机WJ40-11 台556电焊机AXJ-3005 台15457卷扬机JJZ-401 台888高压水泵IS65-40-315B2 台7
5159电动机5 台52510塔吊1 台202012混凝土泵1 台110110三、施工用电计划:1、用电计算:(1)施工用电总荷为 293KW(见表)(2)施工照明估算为 15KW(3)生活照明估算为 5KW(4)总负荷 q=293+15+5=313KW总用电量的计算: ΣP1 P=1
10×(K1 —— +K2Σ2P2+ K3Σ3P3+ K4Σ4P4) COSΦ式中:P——供电设备总需要容量(KVA) P1——电动机额定功率(KW) P2——电焊机额定容量(KVA) P3——室内照明容量(KW) P4——施工现场照明容量(KW) COSΦ——电动机的功率系数取
