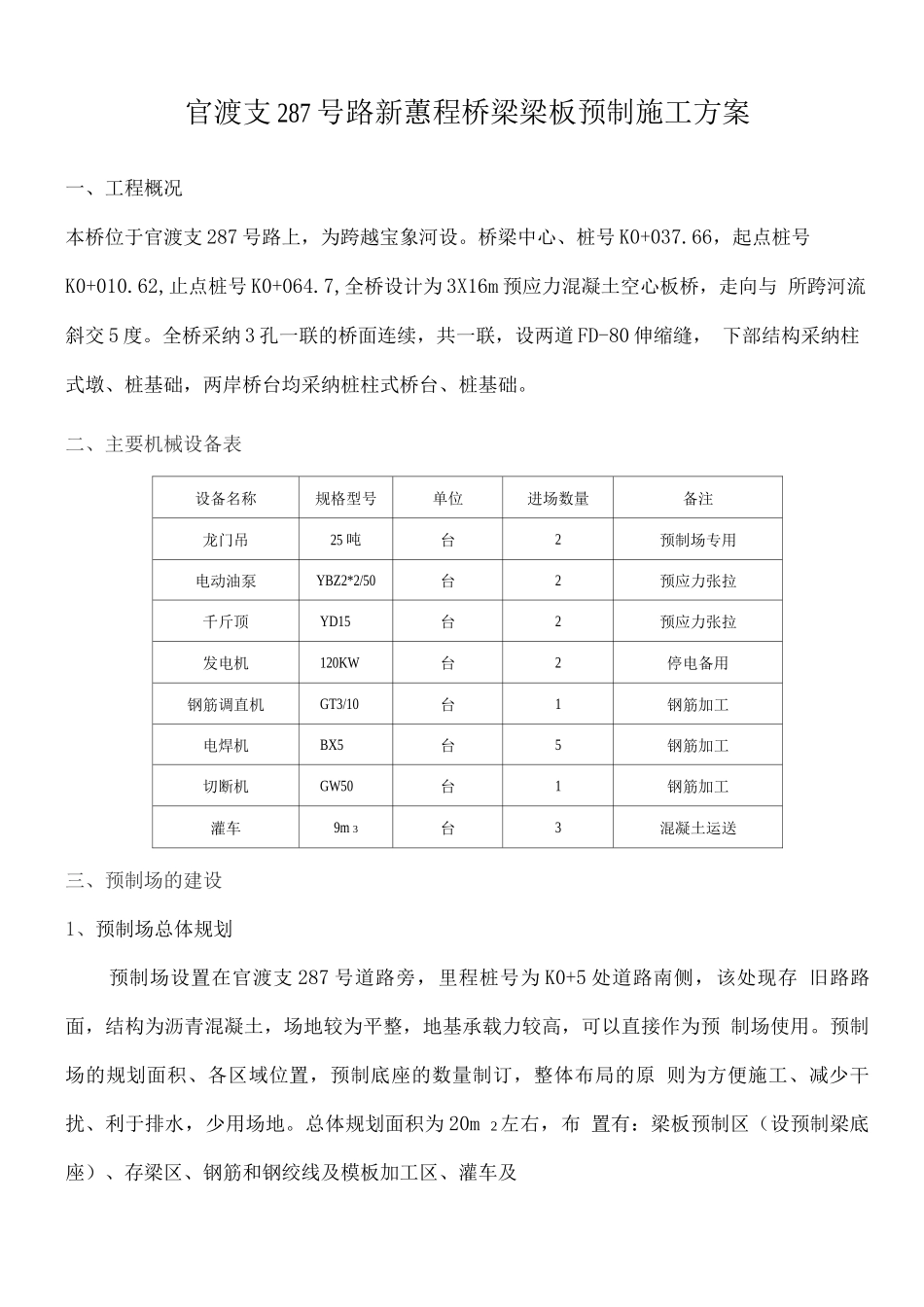

官渡支 287 号路新蕙程桥梁梁板预制施工方案一、工程概况本桥位于官渡支 287 号路上,为跨越宝象河设。桥梁中心、桩号 K0+037.66,起点桩号 K0+010.62,止点桩号 K0+064.7,全桥设计为 3X16m 预应力混凝土空心板桥,走向与 所跨河流斜交 5 度。全桥采纳 3 孔一联的桥面连续,共一联,设两道 FD-80 伸缩缝, 下部结构采纳柱式墩、桩基础,两岸桥台均采纳桩柱式桥台、桩基础。二、主要机械设备表设备名称规格型号单位进场数量备注龙门吊25 吨台2预制场专用电动油泵YBZ2*2/50台2预应力张拉千斤顶YD15台2预应力张拉发电机120KW台2停电备用钢筋调直机GT3/10台1钢筋加工电焊机BX5台5钢筋加工切断机GW50台1钢筋加工灌车9m 3台3混凝土运送三、预制场的建设1、预制场总体规划预制场设置在官渡支 287 号道路旁,里程桩号为 K0+5 处道路南侧,该处现存 旧路路面,结构为沥青混凝土,场地较为平整,地基承载力较高,可以直接作为预 制场使用。预制场的规划面积、各区域位置,预制底座的数量制订,整体布局的原 则为方便施工、减少干扰、利于排水,少用场地。总体规划面积为 20m 2 左右,布 置有:梁板预制区(设预制梁底座)、存梁区、钢筋和钢绞线及模板加工区、灌车及汽车吊通道,排水沟,施工用电线路等,施工用水由洒水车运入。进场道路由星耀 路已有道路经官渡支 287 现路基进入,运梁道路亦使用官渡支 287 现路基运出。梁 板预制区布置在预制场左侧,存梁区布置在右侧,中间设置砼灌车通道和运梁通道, 通道宽度 5m。2、基本建设程序预制梁底座浇筑,排水沟、沉淀池修建,用电线路建设等。3、梁底座设置梁板预制区域面积为 348m 2。预制区内设置梁底座 4 槽,纵向设置方向和运梁 方向一致,梁底座横向间距 1m,纵向间距 5m。因空心板梁模板体积小,横向间距 设置只需考虑拆模、模板安装方便即可。梁底座设计为 C30 混凝土长条形底座。底 座长、宽分别跟空心板梁长、宽一致。混凝土为 C30 钢筋混凝土,距梁底座两端 1m 范围内设置横纵向间距 10cm x 10cm 钢筋网片,钢筋直径为 12mm。在整个底座的 施工过程中,严格要求砼的质量,并确保砼振捣质量和台座的尺寸及顶面光滑。为 确保模板严密,底座顶面两侧必须镶角钢。角钢连接采纳对焊,焊疤必须打磨平顺。4、钢筋棚设置钢筋棚内用于钢筋、钢绞线等材料存放,满足材料存放、防雨防潮、通风的要求, 禁止钢材露天堆放或仅用彩条布等简单覆盖。棚...
