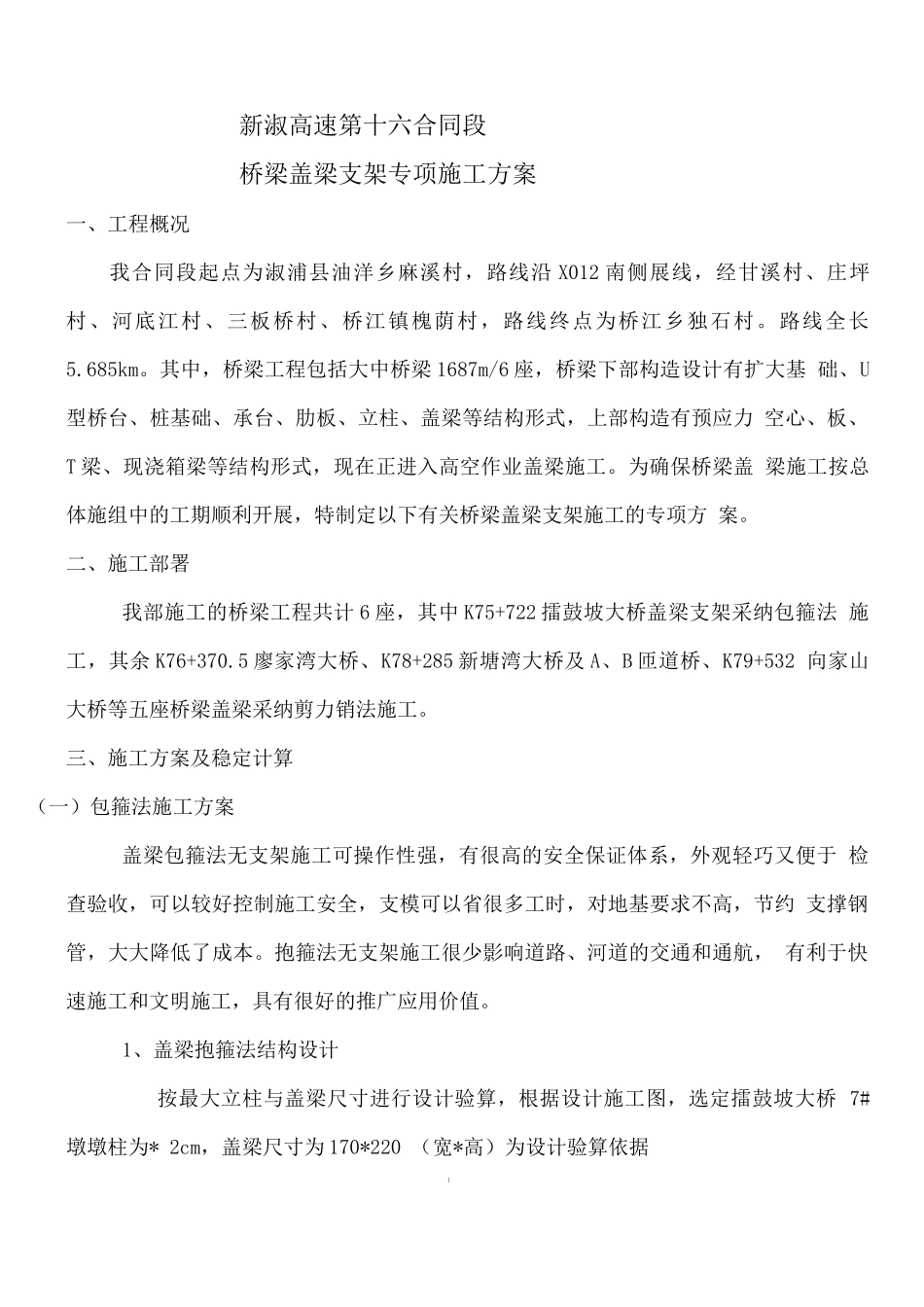

新淑高速第十六合同段桥梁盖梁支架专项施工方案一、工程概况我合同段起点为淑浦县油洋乡麻溪村,路线沿 X012 南侧展线,经甘溪村、庄坪 村、河底江村、三板桥村、桥江镇槐荫村,路线终点为桥江乡独石村
路线全长 5
其中,桥梁工程包括大中桥梁 1687m/6 座,桥梁下部构造设计有扩大基 础、U型桥台、桩基础、承台、肋板、立柱、盖梁等结构形式,上部构造有预应力 空心、板、T 梁、现浇箱梁等结构形式,现在正进入高空作业盖梁施工
为确保桥梁盖 梁施工按总体施组中的工期顺利开展,特制定以下有关桥梁盖梁支架施工的专项方 案
二、施工部署我部施工的桥梁工程共计 6 座,其中 K75+722 擂鼓坡大桥盖梁支架采纳包箍法 施工,其余 K76+370
5 廖家湾大桥、K78+285 新塘湾大桥及 A、B 匝道桥、K79+532 向家山大桥等五座桥梁盖梁采纳剪力销法施工
三、施工方案及稳定计算(一)包箍法施工方案盖梁包箍法无支架施工可操作性强,有很高的安全保证体系,外观轻巧又便于 检查验收,可以较好控制施工安全,支模可以省很多工时,对地基要求不高,节约 支撑钢管,大大降低了成本
抱箍法无支架施工很少影响道路、河道的交通和通航, 有利于快速施工和文明施工,具有很好的推广应用价值

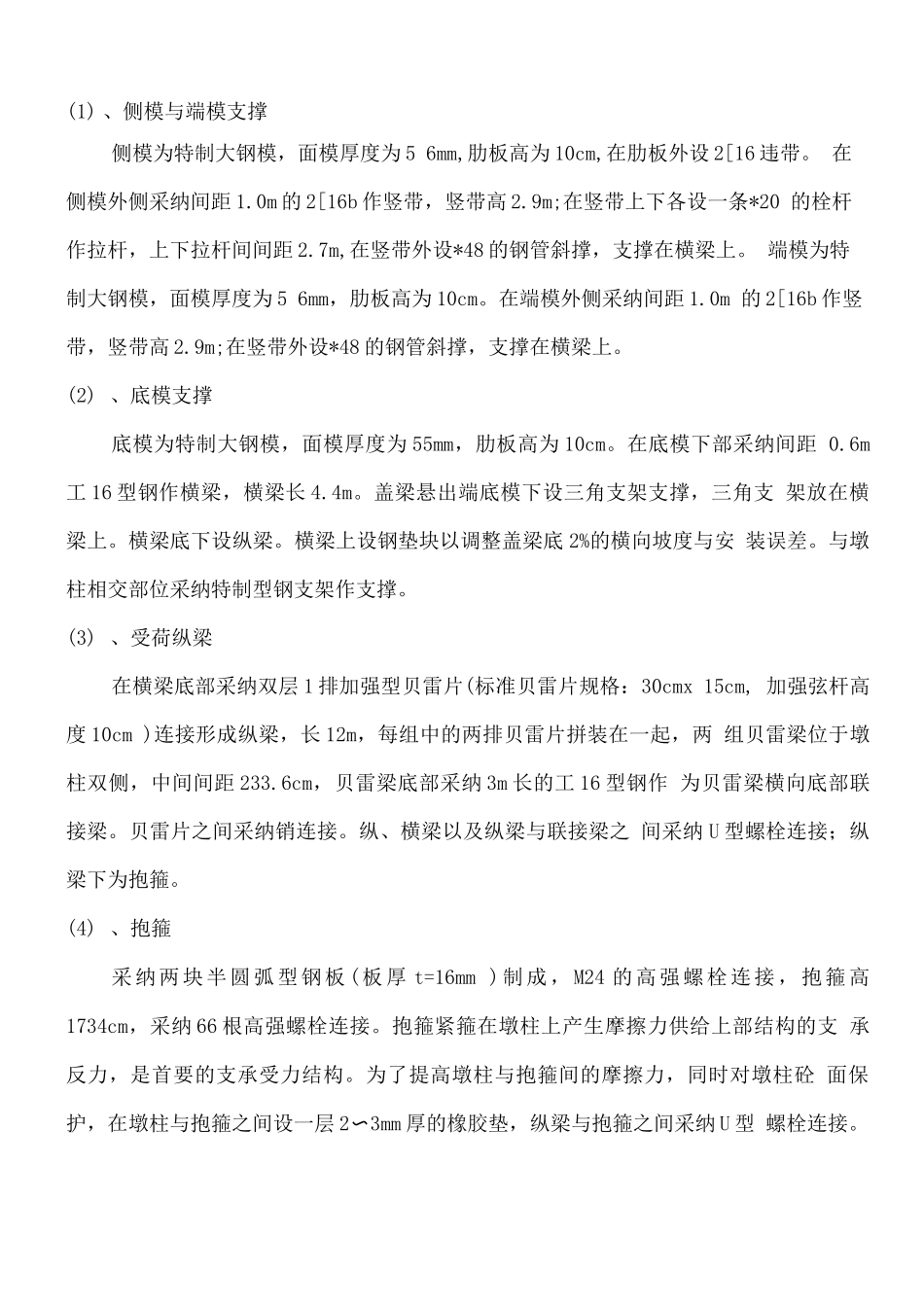

1、盖梁抱箍法结构设计按最大立柱与盖梁尺寸进行设计验算,根据设计施工图,选定擂鼓坡大桥 7#墩墩柱为* 2cm,盖梁尺寸为 170*220 (宽*高)为设计验算依据1(1) 、侧模与端模支撑侧模为特制大钢模,面模厚度为 5 6mm,肋板高为 10cm,在肋板外设 2[16 违带
在侧模外侧采纳间距 1
0m 的 2[16b 作竖带,竖带高 2
9m;在竖带上下各设一条*20 的栓杆作拉杆,上下拉杆间间距 2
7m,在竖带外设*48 的钢管斜撑,支撑在横梁上

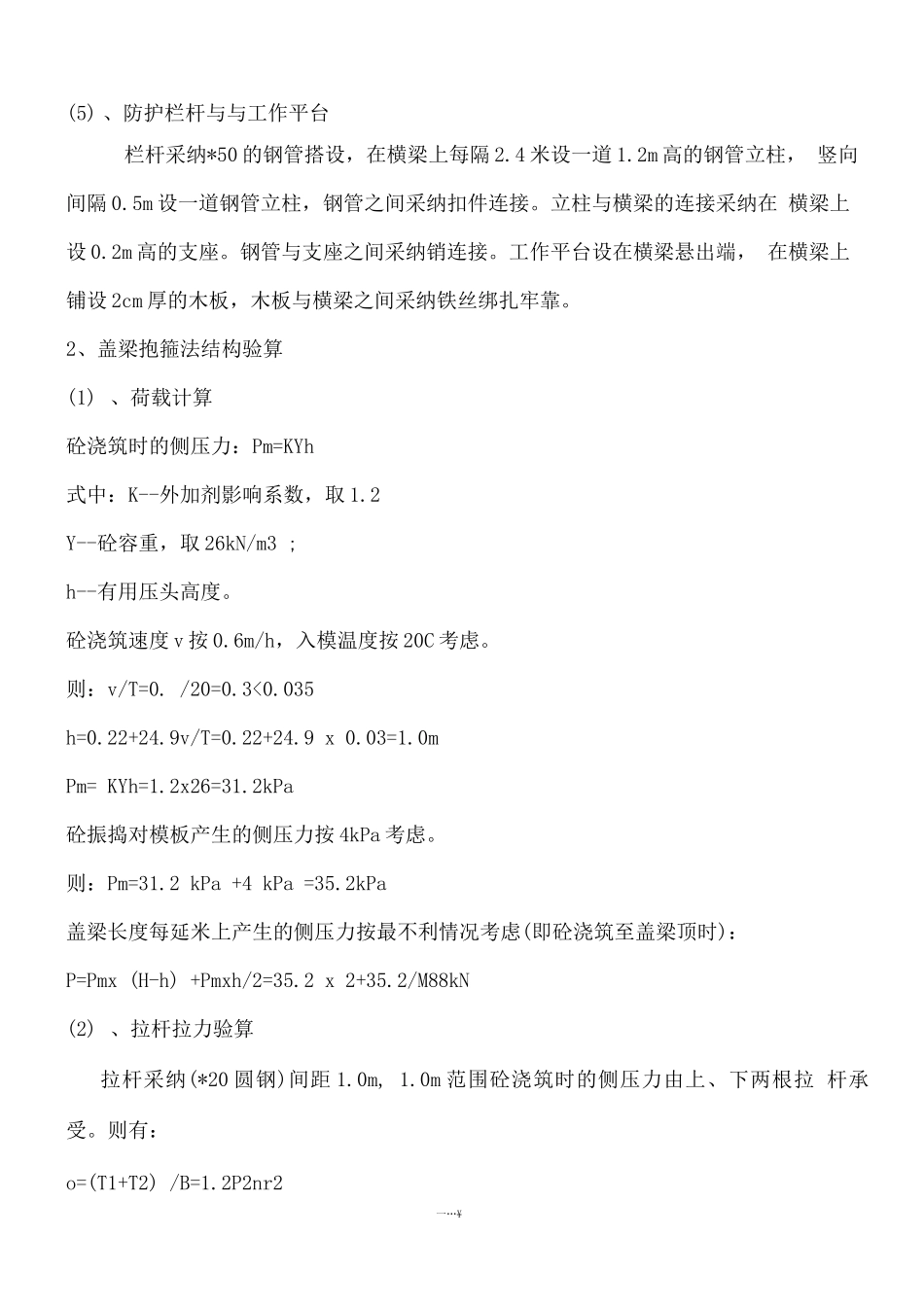

端模为特制大钢模,面模厚度为 5 6mm,肋板高为
