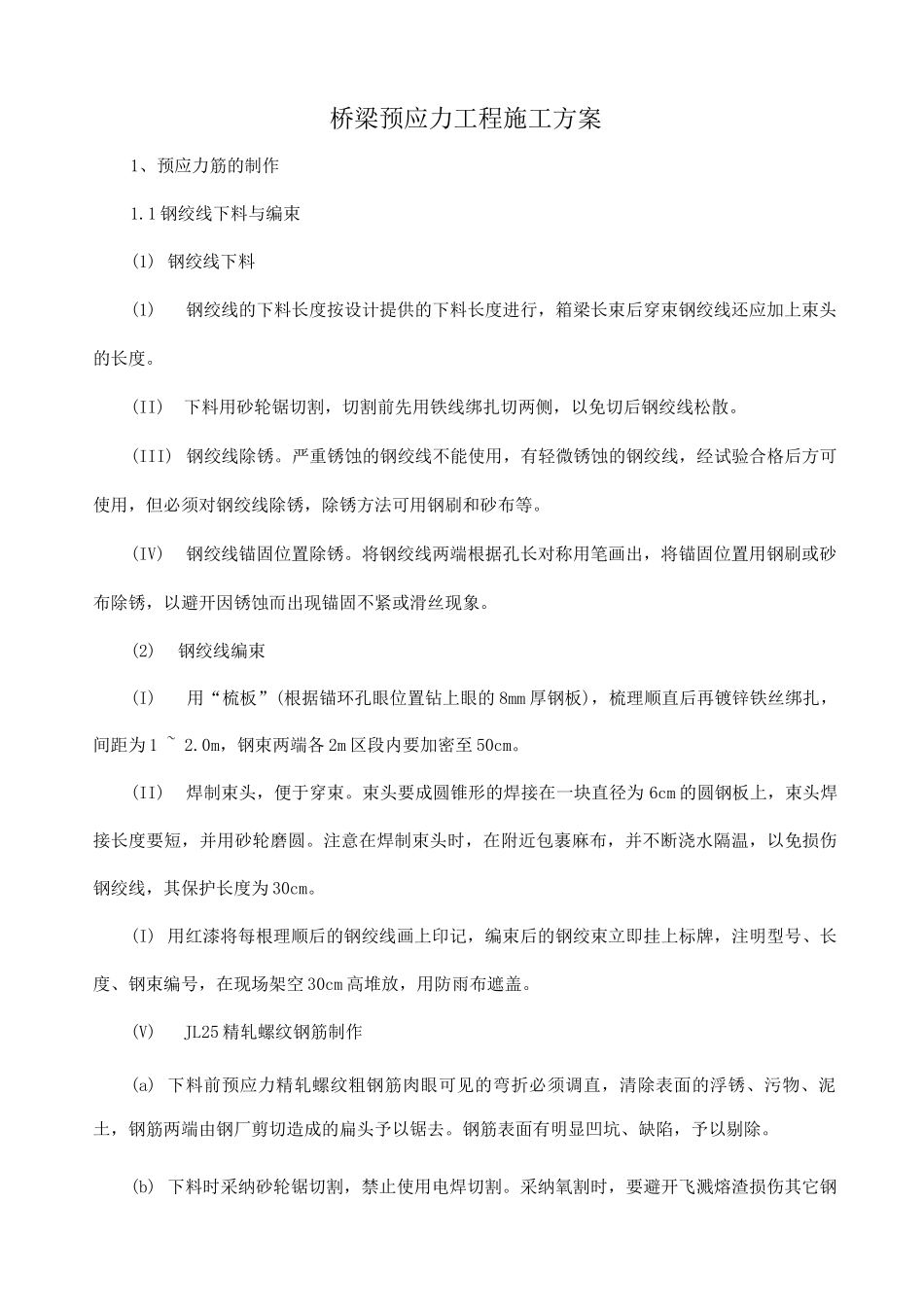

桥梁预应力工程施工方案1、预应力筋的制作1.1 钢绞线下料与编束(1) 钢绞线下料(1)钢绞线的下料长度按设计提供的下料长度进行,箱梁长束后穿束钢绞线还应加上束头的长度。(II)下料用砂轮锯切割,切割前先用铁线绑扎切两侧,以免切后钢绞线松散。(III) 钢绞线除锈。严重锈蚀的钢绞线不能使用,有轻微锈蚀的钢绞线,经试验合格后方可使用,但必须对钢绞线除锈,除锈方法可用钢刷和砂布等。(IV)钢绞线锚固位置除锈。将钢绞线两端根据孔长对称用笔画出,将锚固位置用钢刷或砂布除锈,以避开因锈蚀而出现锚固不紧或滑丝现象。(2)钢绞线编束(I)用“梳板”(根据锚环孔眼位置钻上眼的 8mm 厚钢板),梳理顺直后再镀锌铁丝绑扎,间距为 1 ~ 2.0m,钢束两端各 2m 区段内要加密至 50cm。(II)焊制束头,便于穿束。束头要成圆锥形的焊接在一块直径为 6cm 的圆钢板上,束头焊接长度要短,并用砂轮磨圆。注意在焊制束头时,在附近包裹麻布,并不断浇水隔温,以免损伤钢绞线,其保护长度为 30cm。(I) 用红漆将每根理顺后的钢绞线画上印记,编束后的钢绞束立即挂上标牌,注明型号、长度、钢束编号,在现场架空 30cm 高堆放,用防雨布遮盖。(V)JL25 精轧螺纹钢筋制作(a) 下料前预应力精轧螺纹粗钢筋肉眼可见的弯折必须调直,清除表面的浮锈、污物、泥土,钢筋两端由钢厂剪切造成的扁头予以锯去。钢筋表面有明显凹坑、缺陷,予以剔除。(b) 下料时采纳砂轮锯切割,禁止使用电焊切割。采纳氧割时,要避开飞溅熔渣损伤其它钢筋表面,并对钢筋两端用砂轮或锉刀进行修整。(c) 在非张拉端露出锚具的长度等于或大于钢筋直径。在张拉端露出锚具的长度大于或等于钢筋 6 倍螺距。2、预应力管道布置2.1 管道的选用箱梁所有预应力管道均采纳塑料波纹管,预制空心板梁均采纳镀锌钢带卷制波纹管。2.2 压浆嘴、排气孔的布置原则纵向束原则上全部采纳压浆嘴(锚垫板上除外),其布置原则是:压浆嘴距离<35m,即当波纹管长度 L<35m 时,只设两端压浆嘴,3535 米而增设的压浆嘴均为三通压浆嘴,三通二端接波纹管,其波纹管的大小同波纹管的接头,...
