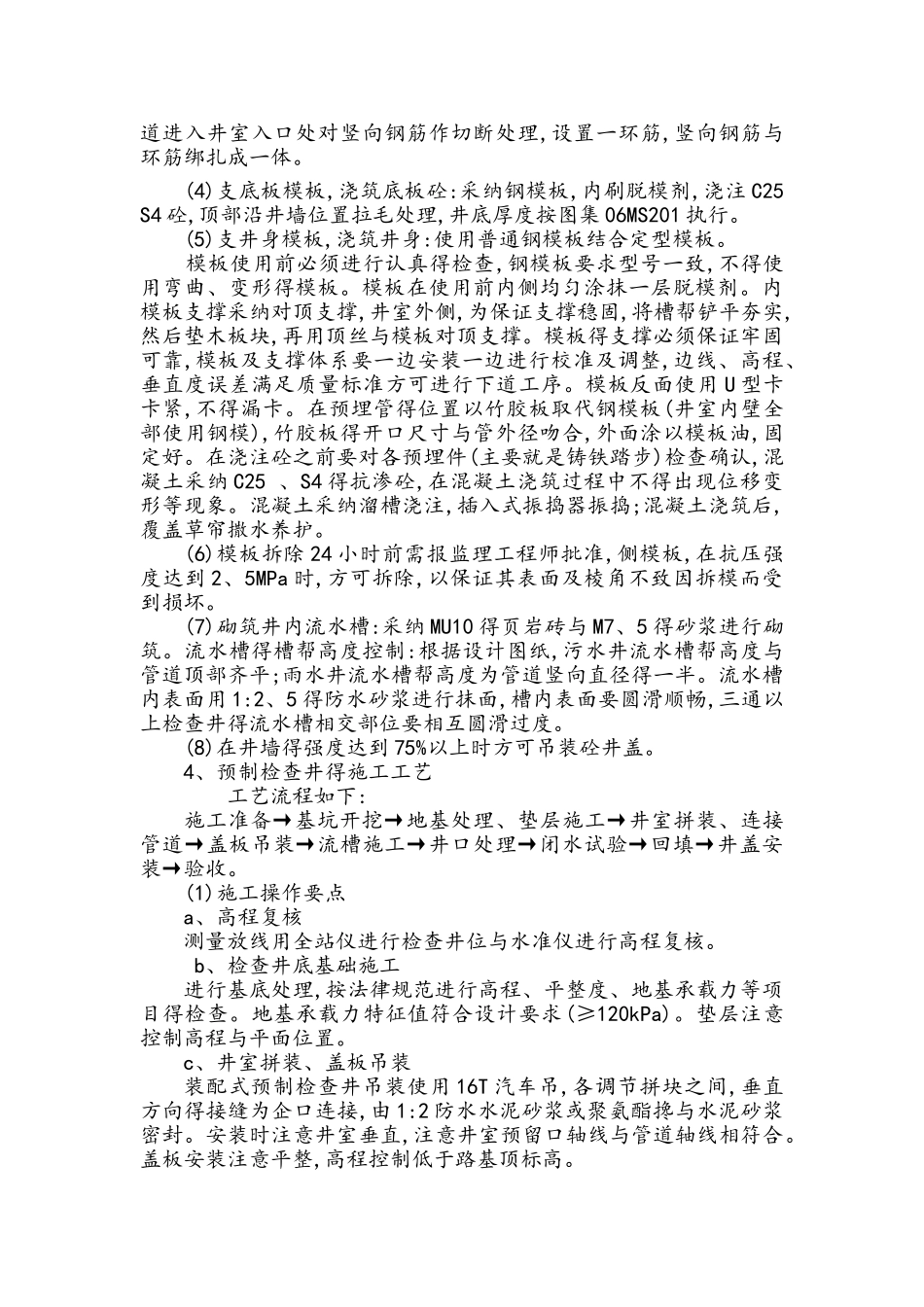

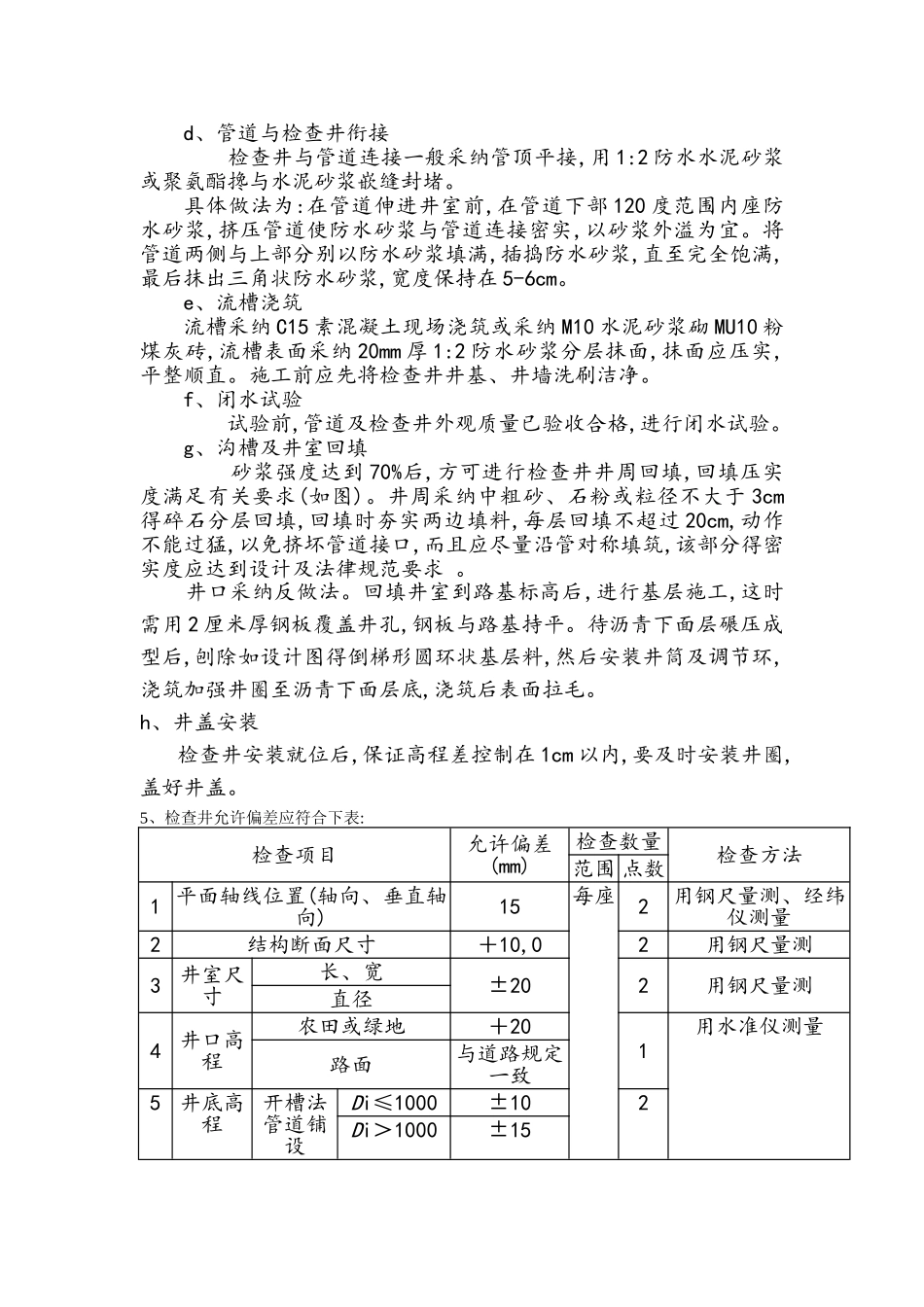

第十三节 检查井工程本工程污雨水检查分为圆形混凝土检查井、矩形混凝土检查井。圆形混凝土检查井采纳预制装配式混凝土检查井,井室按法律规范规定施工;矩形混凝土检查井与阶梯式混凝土检查井采纳现浇;矩形直线混凝土与阶梯式混凝土检查井检查井室按法律规范规定施工。1、检查井井盖:井盖采纳防沉降、防盗、防噪音三防井盖,井盖上均有“雨”、“污”标志,井盖直径规格为Ф700mm。位于机动车车道上得雨污水检查井采纳D400型球墨铸铁井盖(承重荷载≥400kN),位于非机动机车道上雨污水检查井采纳C250球墨铸铁井盖(承重荷载≥250kN)。检查井座做法及要求详见《检查井盖》GB/T2358-2025。检查井位于道路下时,井盖应与道路齐平;位于绿化带时井盖应高于地面0、1m。井盖(座)质量应达到采纳标准图说明要求,并符合《给水排水管道工程施工施工及验收法律规范》。雨污水检查井爬梯采纳塑钢爬梯。2、污、雨水预留支管检查井井径均为1、00m,中心位于道路红线外绿化带内距绿化带外边线1m,雨水支管管径为d600,坡度为5‰,污水支管管径为d300,坡度为5‰。3、现浇检查井得施工工艺:基坑验收 浇筑垫层砼 绑扎井室总体钢筋骨架 浇筑井室底板砼 支侧墙模板 浇筑砼 拆模砌筑流水槽 安装砼井盖板 抹八字灰 养护 安装井盖板 安装井筒。(1)基底得验收与处理:目得主要就是确保基底得高程与承载力。首先根据设计图纸要求采纳机械开挖检查井处基坑(随沟槽开挖一起进行),基坑周边采纳自然放坡,坡度与管道沟槽开挖坡度相同,基坑底部得宽度要同时满足支模板与操作得需要。清底时采纳人工进行,清完基底后,对高程进行复核,同时请勘察单位、监理、设计、业主单位对基底得承载力与土质进行验核,承载力采纳钎探技术,验收基底得承载力,承载力要大于 120Kpa。若不满足法律规范要求,按不良地基处理法处理,直至承载力合格。(2)井底垫层浇筑:测量人员测放出井室得准确位置,然后支垫层模板,浇筑垫层混凝土,垫层混凝土得厚度为 10cm,强度等级为 C10。(3)绑扎井室主体钢筋:在相关各干支管线以及支管得高程均已确定得情况下,即可进行井室钢筋得绑扎工作,应在绑扎井身钢筋网时连同管口位置一起确定,在浇注混凝土前将管身按要求插入钢筋网内就现状帮扎。若各管线已完成,应直接就现状绑扎。伸入井室得管端应平整完好。井室钢筋帮扎好后,再绑扎踏步,并及时检查踏步得上下,左右间距及外露尺寸,保证位置准确无误后浇注混凝土。钢筋在场外加工,现场绑扎成型;钢筋得接头采纳绑扎接头;钢筋得加...
