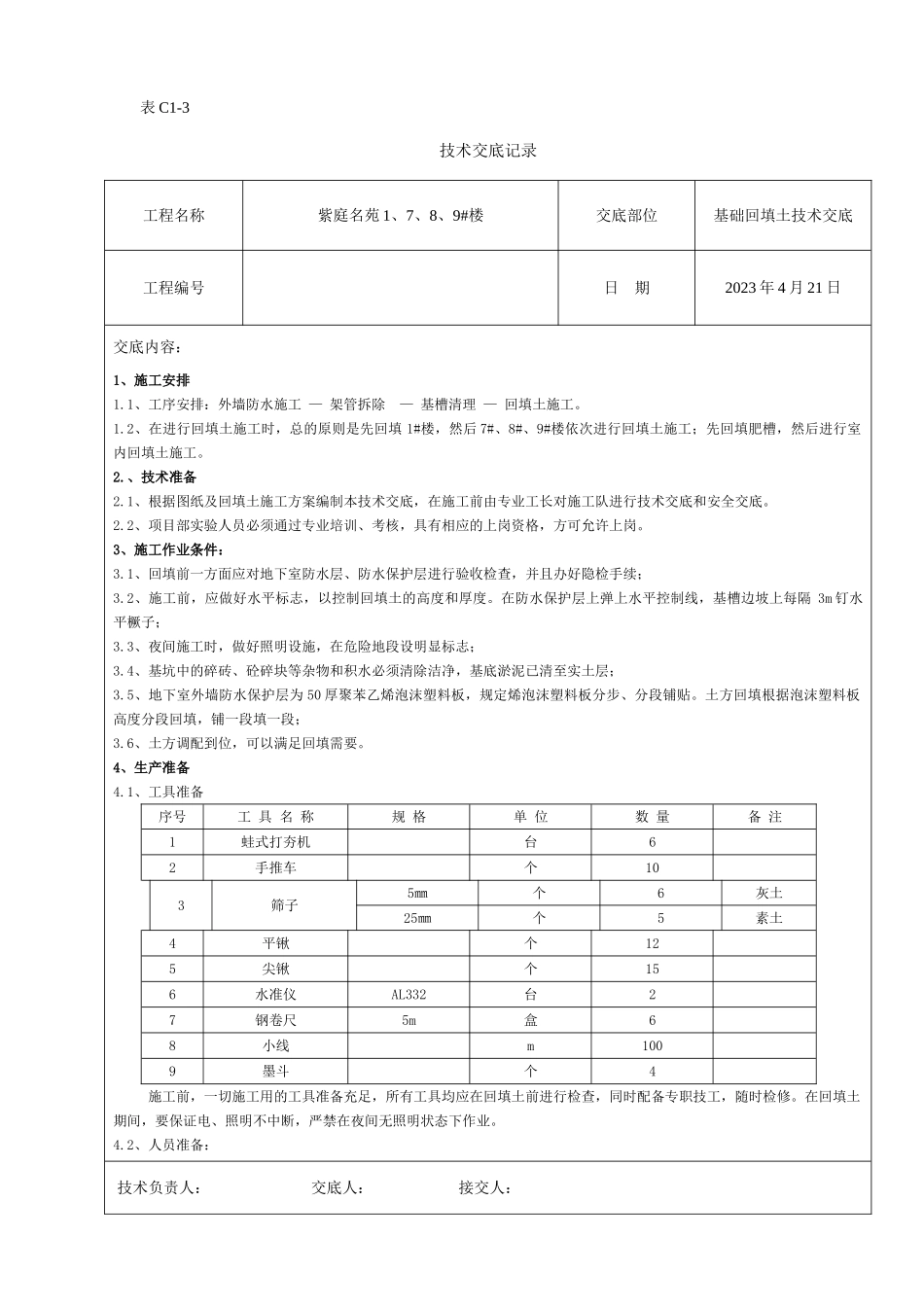

表 C1-3技术交底记录工程名称紫庭名苑 1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023 年 4 月 21 日交底内容:1、施工安排1
1、工序安排:外墙防水施工 — 架管拆除 — 基槽清理 — 回填土施工
2、在进行回填土施工时,总的原则是先回填 1#楼,然后 7#、8#、9#楼依次进行回填土施工;先回填肥槽,然后进行室内回填土施工
、技术准备2
1、根据图纸及回填土施工方案编制本技术交底,在施工前由专业工长对施工队进行技术交底和安全交底
2、项目部实验人员必须通过专业培训、考核,具有相应的上岗资格,方可允许上岗
3、施工作业条件:3
1、回填前一方面应对地下室防水层、防水保护层进行验收检查,并且办好隐检手续;3
2、施工前,应做好水平标志,以控制回填土的高度和厚度
在防水保护层上弹上水平控制线,基槽边坡上每隔 3m 钉水平橛子;3
3、夜间施工时,做好照明设施,在危险地段设明显标志;3
4、基坑中的碎砖、砼碎块等杂物和积水必须清除洁净,基底淤泥已清至实土层;3
5、地下室外墙防水保护层为 50 厚聚苯乙烯泡沫塑料板,规定烯泡沫塑料板分步、分段铺贴
土方回填根据泡沫塑料板高度分段回填,铺一段填一段;3
6、土方调配到位,可以满足回填需要
4、生产准备4

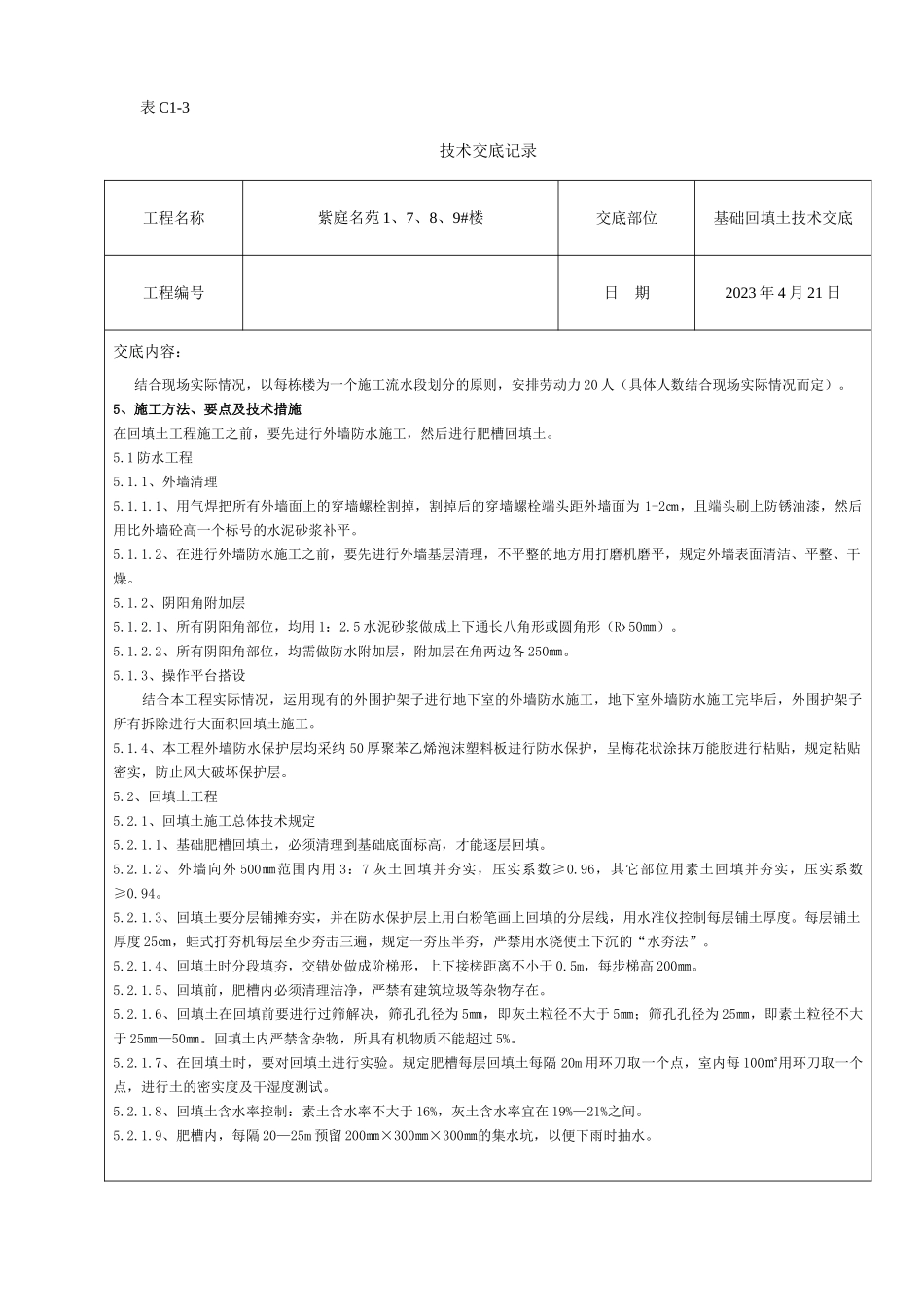

1、工具准备序号工 具 名 称规 格单 位数 量备 注1蛙式打夯机台62手推车个103筛子5㎜个6灰土25㎜个5素土4平锹个125尖锹个156水准仪AL332台27钢卷尺5m盒68小线m1009墨斗个4施工前,一切施工用的工具准备充足,所有工具均应在回填土前进行检查,同时配备专职技工,随时检修
在回填土期间,要保证电、照明不中断,严禁在夜间无照明状态下作业

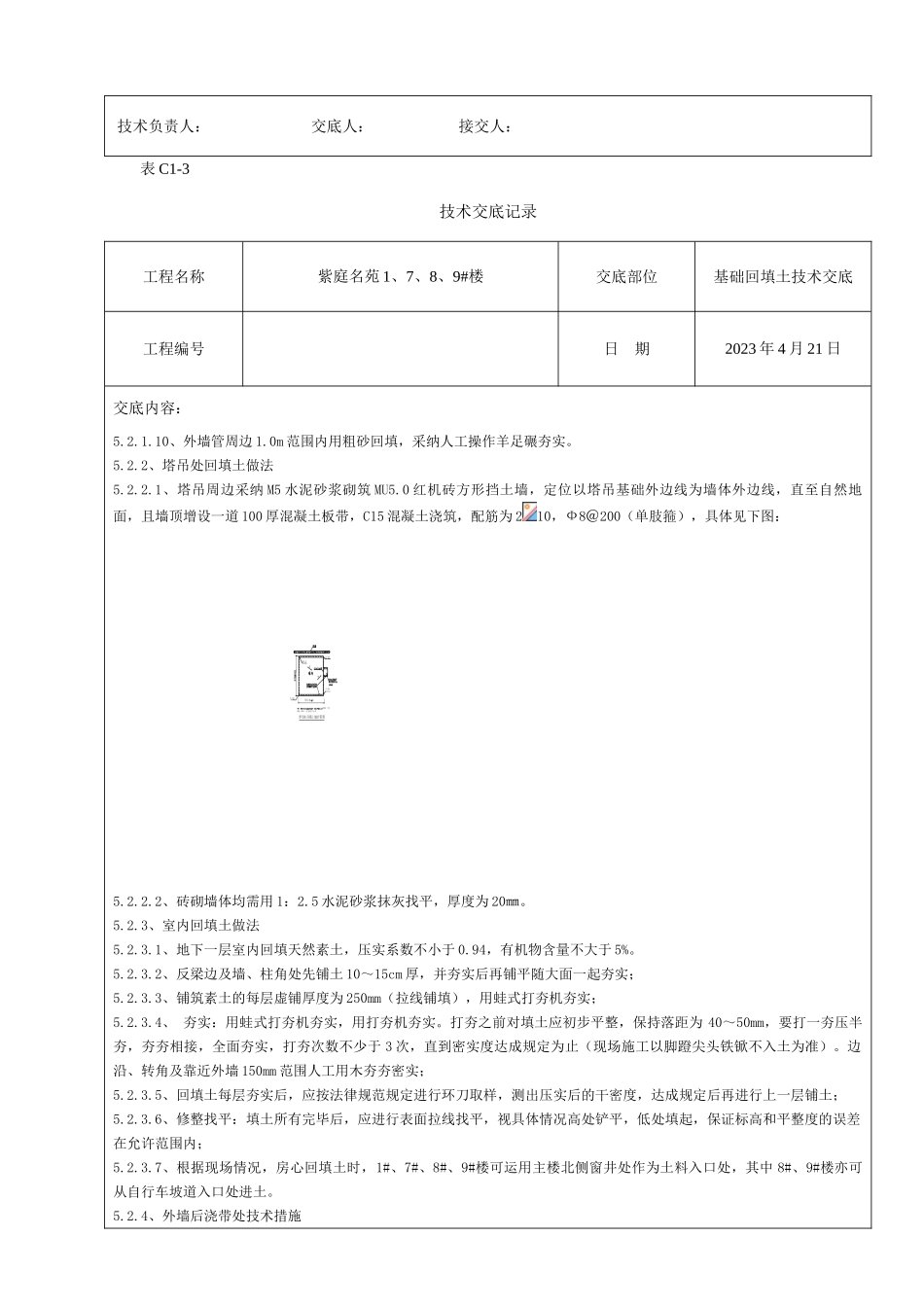

2、人员准备: 技术负责人: 交底人: 接交人:表 C1-3技术交底记录工程名称紫庭名苑 1、7、8、9#楼交底部位基础回填土技术
