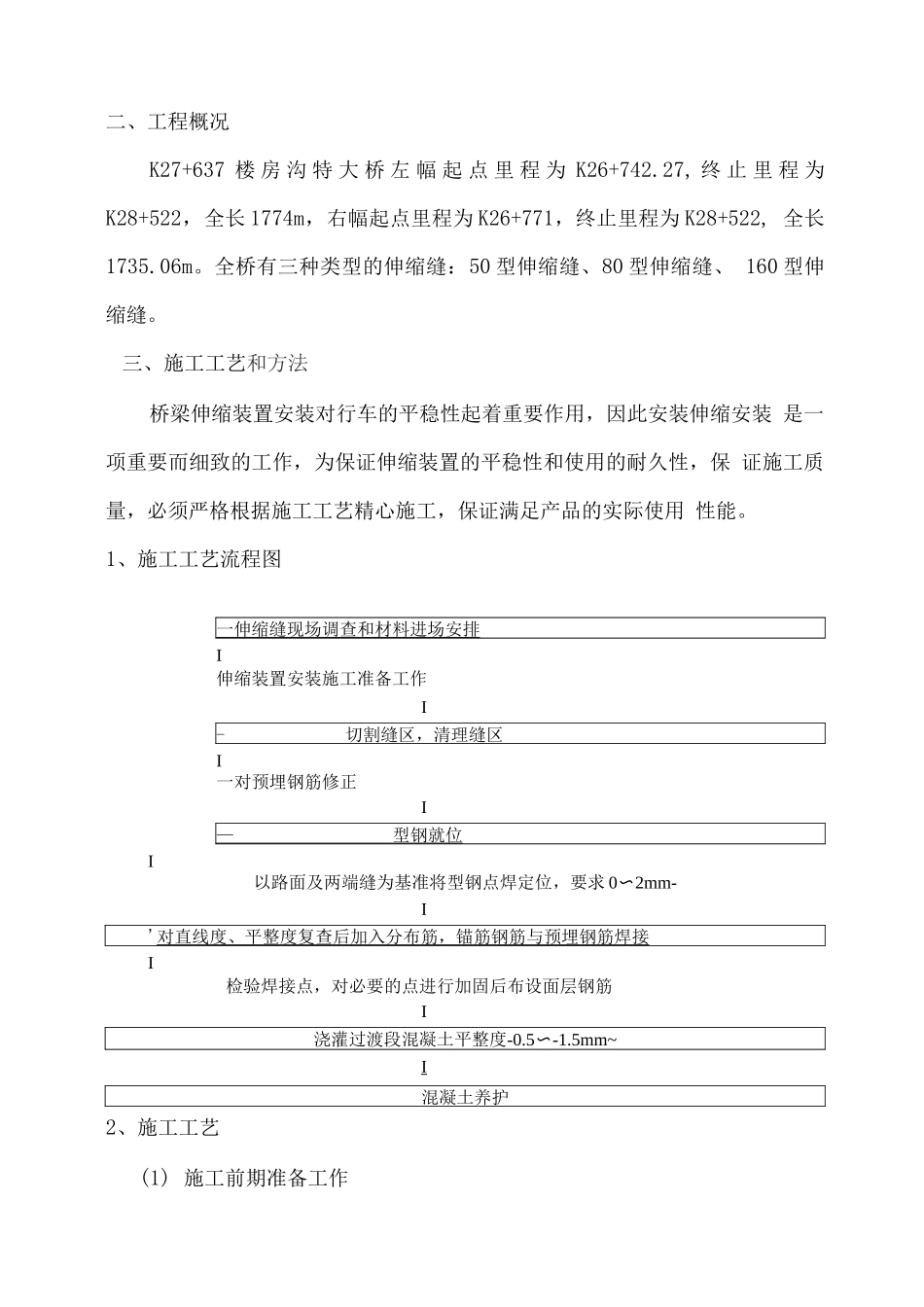

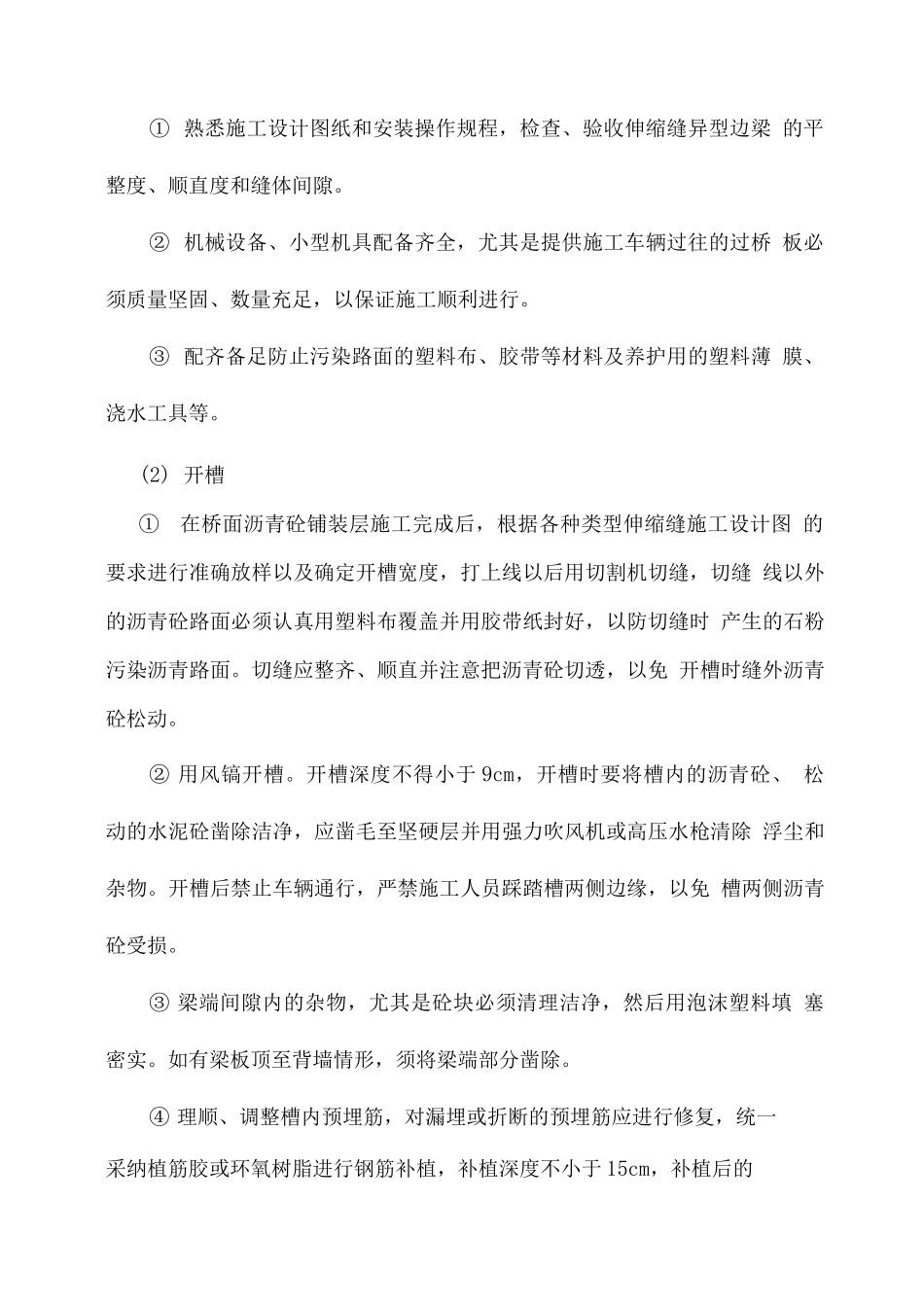

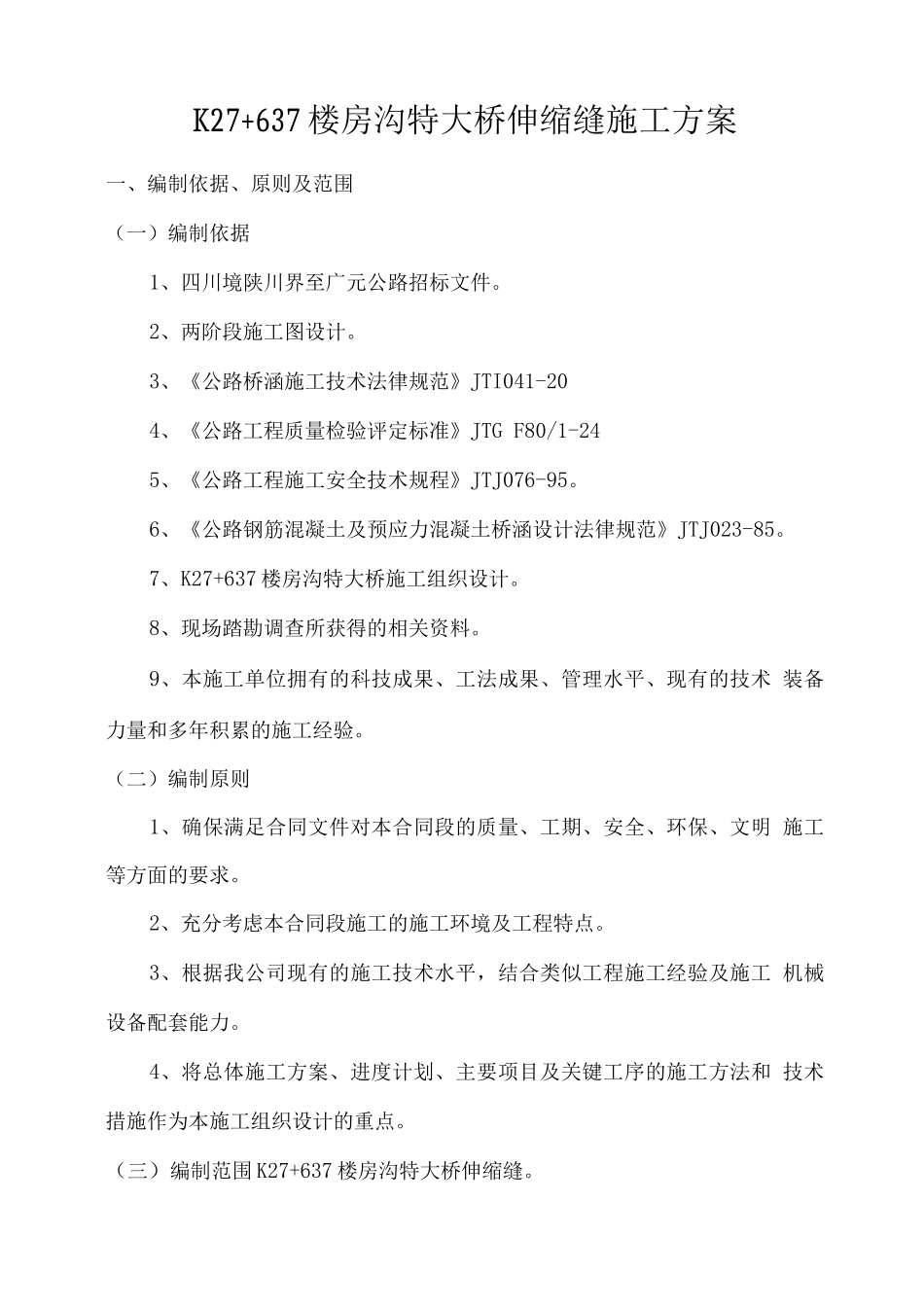

K27+637 楼房沟特大桥伸缩缝施工方案一、编制依据、原则及范围(一)编制依据1、四川境陕川界至广元公路招标文件。2、两阶段施工图设计。3、《公路桥涵施工技术法律规范》JTI041-204、《公路工程质量检验评定标准》JTG F80/1-245、《公路工程施工安全技术规程》JTJ076-95。6、《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》JTJ023-85。7、K27+637 楼房沟特大桥施工组织设计。8、现场踏勘调查所获得的相关资料。9、本施工单位拥有的科技成果、工法成果、管理水平、现有的技术 装备力量和多年积累的施工经验。(二)编制原则1、确保满足合同文件对本合同段的质量、工期、安全、环保、文明 施工等方面的要求。2、充分考虑本合同段施工的施工环境及工程特点。3、根据我公司现有的施工技术水平,结合类似工程施工经验及施工 机械设备配套能力。4、将总体施工方案、进度计划、主要项目及关键工序的施工方法和 技术措施作为本施工组织设计的重点。(三)编制范围 K27+637 楼房沟特大桥伸缩缝。二、工程概况K27+637 楼 房 沟 特 大 桥 左 幅 起 点 里 程 为 K26+742.27, 终 止 里 程 为 K28+522,全长 1774m,右幅起点里程为 K26+771,终止里程为 K28+522, 全长1735.06m。全桥有三种类型的伸缩缝:50 型伸缩缝、80 型伸缩缝、 160 型伸缩缝。三、施工工艺和方法桥梁伸缩装置安装对行车的平稳性起着重要作用,因此安装伸缩安装 是一项重要而细致的工作,为保证伸缩装置的平稳性和使用的耐久性,保 证施工质量,必须严格根据施工工艺精心施工,保证满足产品的实际使用 性能。1、施工工艺流程图一伸缩缝现场调查和材料进场安排I伸缩装置安装施工准备工作I-切割缝区,清理缝区I一对预埋钢筋修正I— 型钢就位 I以路面及两端缝为基准将型钢点焊定位,要求 0〜2mm-I'对直线度、平整度复查后加入分布筋,锚筋钢筋与预埋钢筋焊接I检验焊接点,对必要的点进行加固后布设面层钢筋I浇灌过渡段混凝土平整度-0.5〜-1.5mm~I混凝土养护2、施工工艺(1) 施工前期准备工作① 熟悉施工设计图纸和安装操作规程,检查、验收伸缩缝异型边梁 的平整度、顺直度和缝体间隙。② 机械设备、小型机具配备齐全,尤其是提供施工车辆过往的过桥 板必须质量坚固、数量充足,以保证施工顺利进行。③ 配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄 膜、浇水工具等。(2) 开槽①在桥面沥青砼铺装层施工完成后,根据各种类型...
