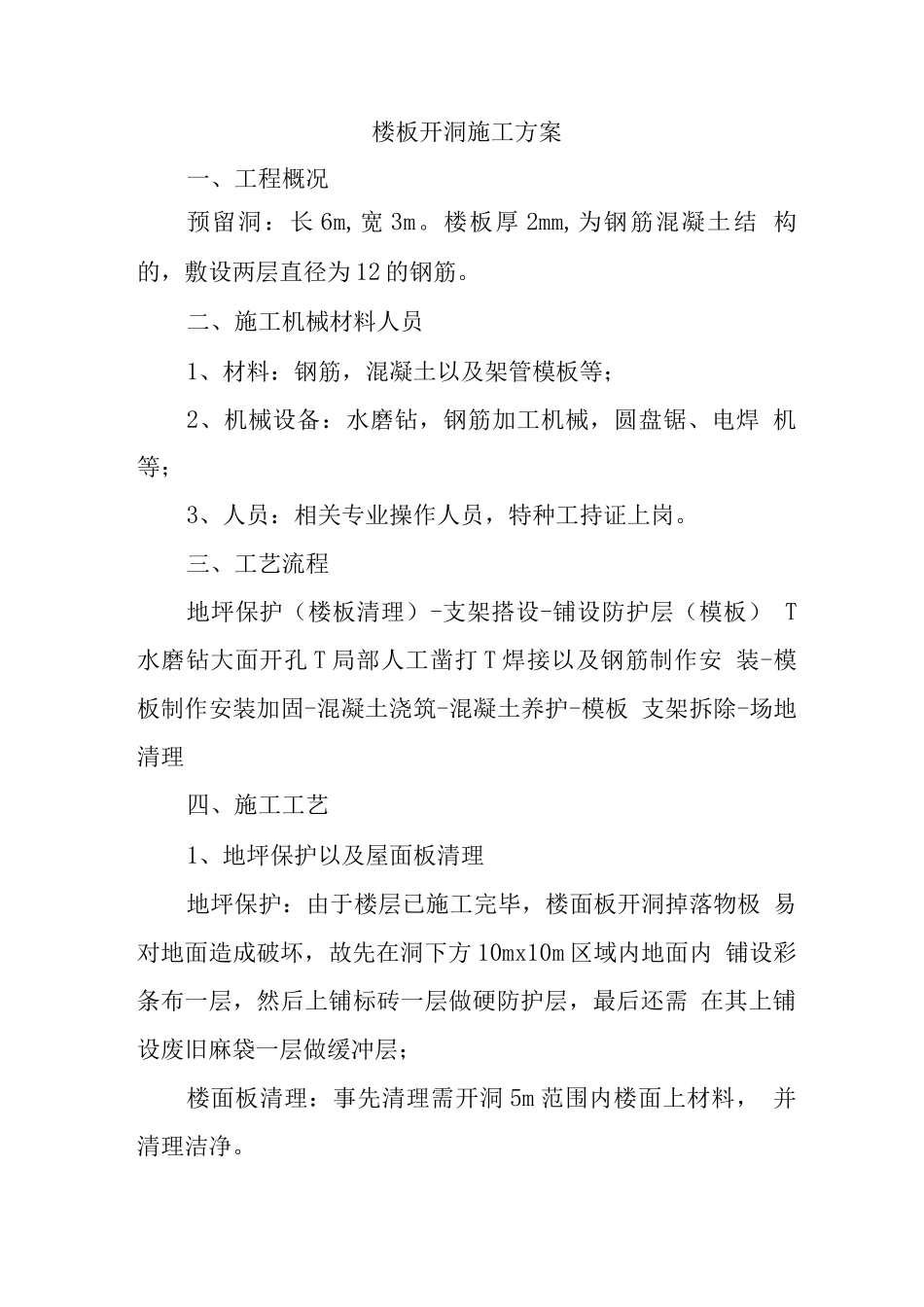

楼板开洞施工方案一、工程概况预留洞:长 6m,宽 3m。楼板厚 2mm,为钢筋混凝土结 构的,敷设两层直径为 12 的钢筋。二、施工机械材料人员1、材料:钢筋,混凝土以及架管模板等;2、机械设备:水磨钻,钢筋加工机械,圆盘锯、电焊 机等;3、人员:相关专业操作人员,特种工持证上岗。三、工艺流程地坪保护(楼板清理)-支架搭设-铺设防护层(模板) T水磨钻大面开孔 T 局部人工凿打 T 焊接以及钢筋制作安 装-模板制作安装加固-混凝土浇筑-混凝土养护-模板 支架拆除-场地清理四、施工工艺1、地坪保护以及屋面板清理地坪保护:由于楼层已施工完毕,楼面板开洞掉落物极 易对地面造成破坏,故先在洞下方 10mx10m 区域内地面内 铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需 在其上铺设废旧麻袋一层做缓冲层;楼面板清理:事先清理需开洞 5m 范围内楼面上材料, 并清理洁净。2、支架搭设:按高支模方案要求搭设,立杆纵横间距 1.m,水平杆步距 1.50m。3、铺设防护层(模板):在支架搭设完成后,铺设模板 做硬防护一层,防止混凝土碎渣掉落至地面,导致地坪破坏 和后续混凝土浇筑造成的二次污染。4、屋面板开孔:先按设计变更通知单要求放出洞尺 寸线 , 在 洞 内 1.8mx1.2m 区 域 内 用 水 磨 钻 开 洞 ( 洞 尺 寸2mx1.4m),在其余需开孔区域人工开凿,钢筋采纳交叉 剪断方式,以保证板内钢筋受力不被破坏。5、钢筋焊接以及钢筋制作安装:钢筋对焊是所选用的对焊机性能和工艺方法,必须符合 焊接工艺要求,钢筋必须符合设计和有关标准要求,必须具 有出厂合格证明和复试报告。闪光对焊接头应分批进行外观检查和力学性能试验。在 同一台班内,由同一焊工完成的 3 个同级别、同直径的钢 筋接头应作为一批。在同一台班内焊接的数量较少,可在一 周内累计计算;累计仍不足 3 个的,应按一批计算。外观 检查的接头数量,从每批中抽查 10%,且不得少于 10 个; 力学性能试验时,应从每批接头中随机切取 6 个试件,其中 3 个做拉伸试验、3个做弯曲试验。闪光对焊接头外观检查,接头处不得有横向裂纹;与电 极接触处的钢筋表面,不得头明显的烧伤;接头处的弯折角 度不得大于 40,接头处的轴线偏移,不得大于钢筋直径的 0.1 倍,且不得大于 2mm。闪光对焊接头拉伸试验 3 个热扎钢筋接头试件的抗拉强 度均不得小于该级别钢筋规定的抗拉强度;钢筋弯曲时,接 头应处于弯曲中心,...
