楼板开洞及加固方案 孵化基地负一层 楼板开洞及加固方案 1、编制说明: 1
1 本方案为太原经济开发区高新技术企业孵化基地1#楼负一层楼板开洞及加固工程施工而编制
2 加固工程不一样于新建工程,技术方法必须到位,所以施工时要严格按施工方案施工,管理好、组织好,保质保量完成任务
2、工程概况: 太原孵化基地1#楼负一层因管道安装需要,需在楼板、隔墙上开洞安装套管,需开洞共3 个,分别是DN250:2 个、DN300:1个

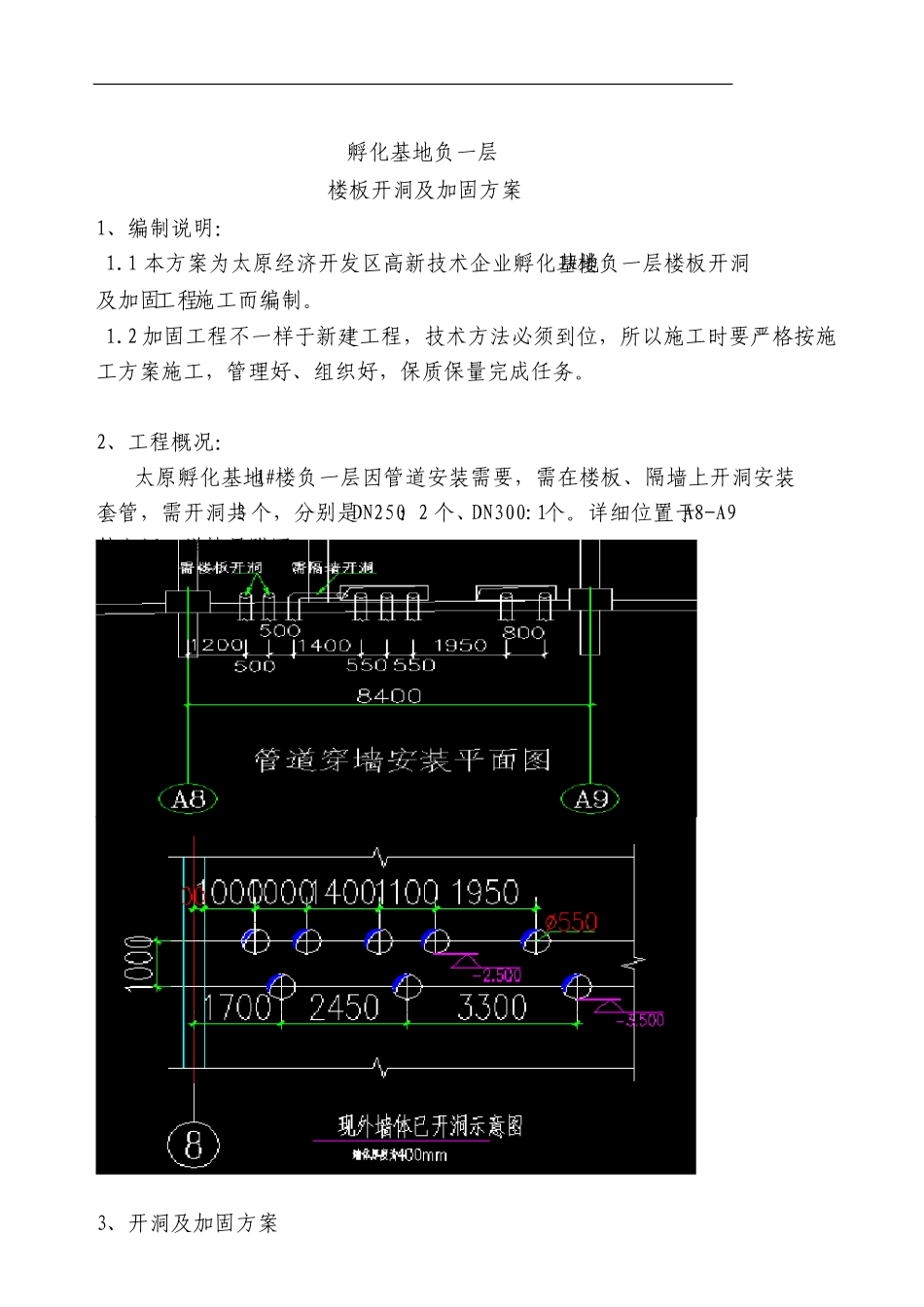

详细位置于A8-A9轴之间,详情见附图
3、开洞及加固方案 3
1、工艺流程: 施工准备→放线、验线→水钻定位→水钻开洞→套管安装固定→洞口加固
2、施工及加固方法 3
1、施工准备 1、主要机具:水钻 2、辅助工具:墨斗、墨水、水平尺、盒尺、红蓝铅笔等 3、作业条件 (1)、施工前,先清理施工区域障碍物,去除施工面浮土及灰皮; (2)、依照图纸放出开洞位置; (3)、熟悉图纸,做好技术交底
2、放线、验线:开洞直径比套筒外径大25-30mm ,依照要求放出水钻开洞位置线,复核切割洞口无误后,实行水钻切割
3、水钻定位:依照洞口位置线,在切割洞口位置线外侧用膨胀螺栓将钻机固定在楼板上
4、水钻开洞: 1、直径小于200mm 洞口直接用水钻一次成孔; 2、直径大于200mm 圆洞口及设备进口实行数次钻孔成洞,如下图: 3
5、套管安装固定: 套筒墙外一端焊接6mm 厚钢板,钢板与楼板实行粘钢技术粘接密封,套筒与楼板之间实行高强无收缩灌浆料灌实,套管高于楼面100mm
套管制作示 意图见下列图
6洞口加固方案: 1)、对于 DN250 直接用水钻开洞,不需加固; 2)、对于DN300 实行楼板两侧粘贴一层碳纤维进行加固补强
以下列图 3
3、碳纤维施工工艺 3
1、施工准备 1)、学习设计图
