楼梯改造拆除施工方案1
拆除工程概况根据建设单位下发最新建筑图,A 区楼梯需变更,14#楼梯及 59 部外铺楼梯取消(1#外铺除外),新增共 12 部楼梯,4 部楼梯减少一层(详见下表)
目前现场已根据原有结构图及建筑图完成楼梯及相关位置处结构及墙体砌筑抹灰,楼梯改造时需对原有楼梯和结构进行拆除,为保证施工安全及质量保证,特编制此施工方案
结构拆除结构拆除施工流程:临边防护搭设 T 定位放线 T 支撑脚手架搭设 T 原结构拆除 T 脚手架拆除-垃圾清运拆除原结构构件施工原则:自上向下,逐层进行;现拆除非承重构件再拆除承重构件;拆除施工前明确是否需要支撑卸荷,先卸荷再拆除
1 临边防护搭设将需破除的楼梯或结构周边 2m 范围设置安全防护栏杆,挂警示牌,非拆除作业人员严禁靠近、移动防护设施,设置防护栏杆一道,水平杆高度分别为 0
2m,并有足够的稳定性、安全性

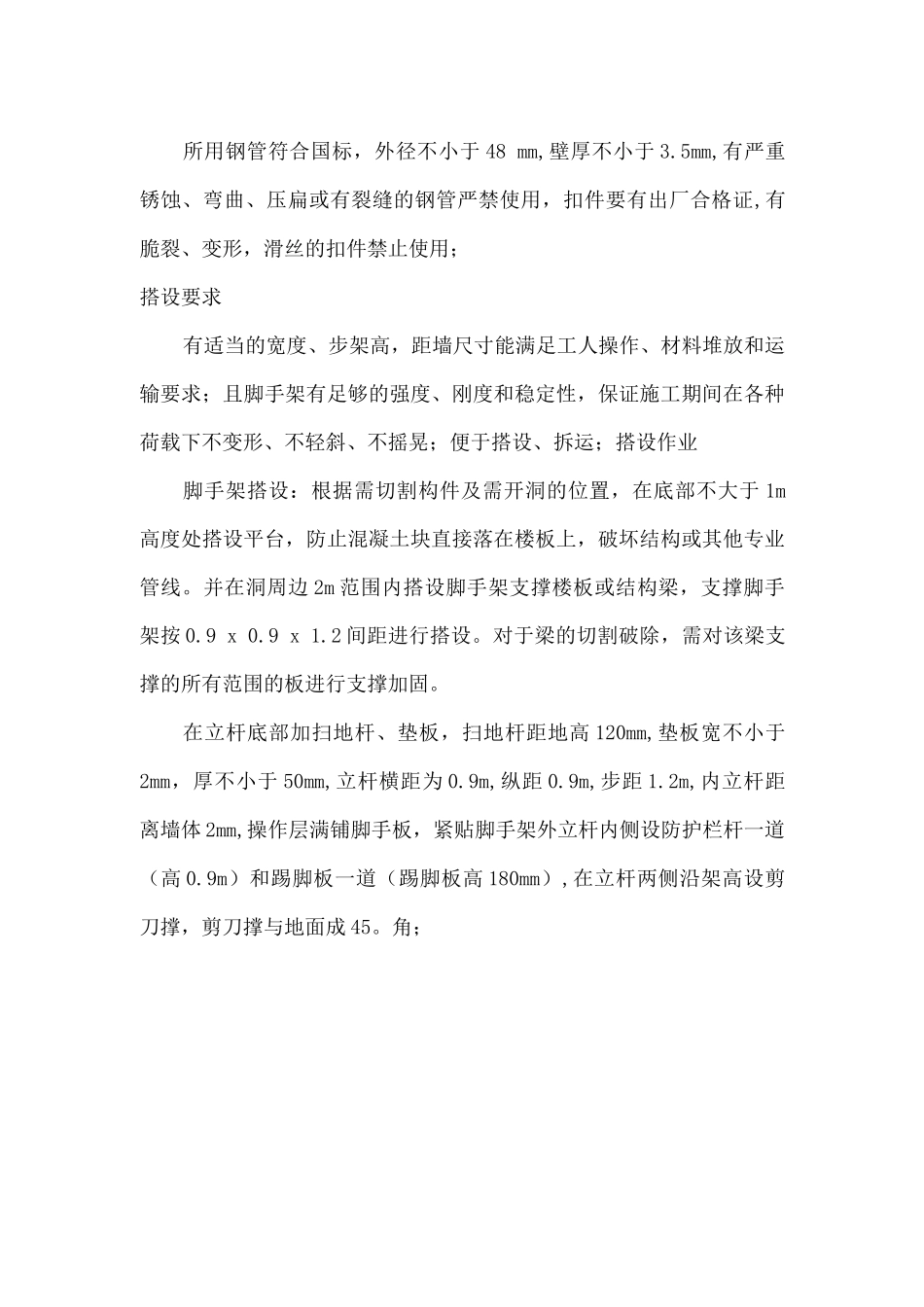

2 脚手架搭设材质要求所用钢管符合国标,外径不小于 48 mm,壁厚不小于 3
5mm,有严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用,扣件要有出厂合格证,有脆裂、变形,滑丝的扣件禁止使用;搭设要求有适当的宽度、步架高,距墙尺寸能满足工人操作、材料堆放和运输要求;且脚手架有足够的强度、刚度和稳定性,保证施工期间在各种荷载下不变形、不轻斜、不摇晃;便于搭设、拆运;搭设作业脚手架搭设:根据需切割构件及需开洞的位置,在底部不大于 1m高度处搭设平台,防止混凝土块直接落在楼板上,破坏结构或其他专业管线
并在洞周边 2m 范围内搭设脚手架支撑楼板或结构梁,支撑脚手架按 0
2 间距进行搭设
对于梁的切割破除,需对该梁支撑的所有范围的板进行支撑加固

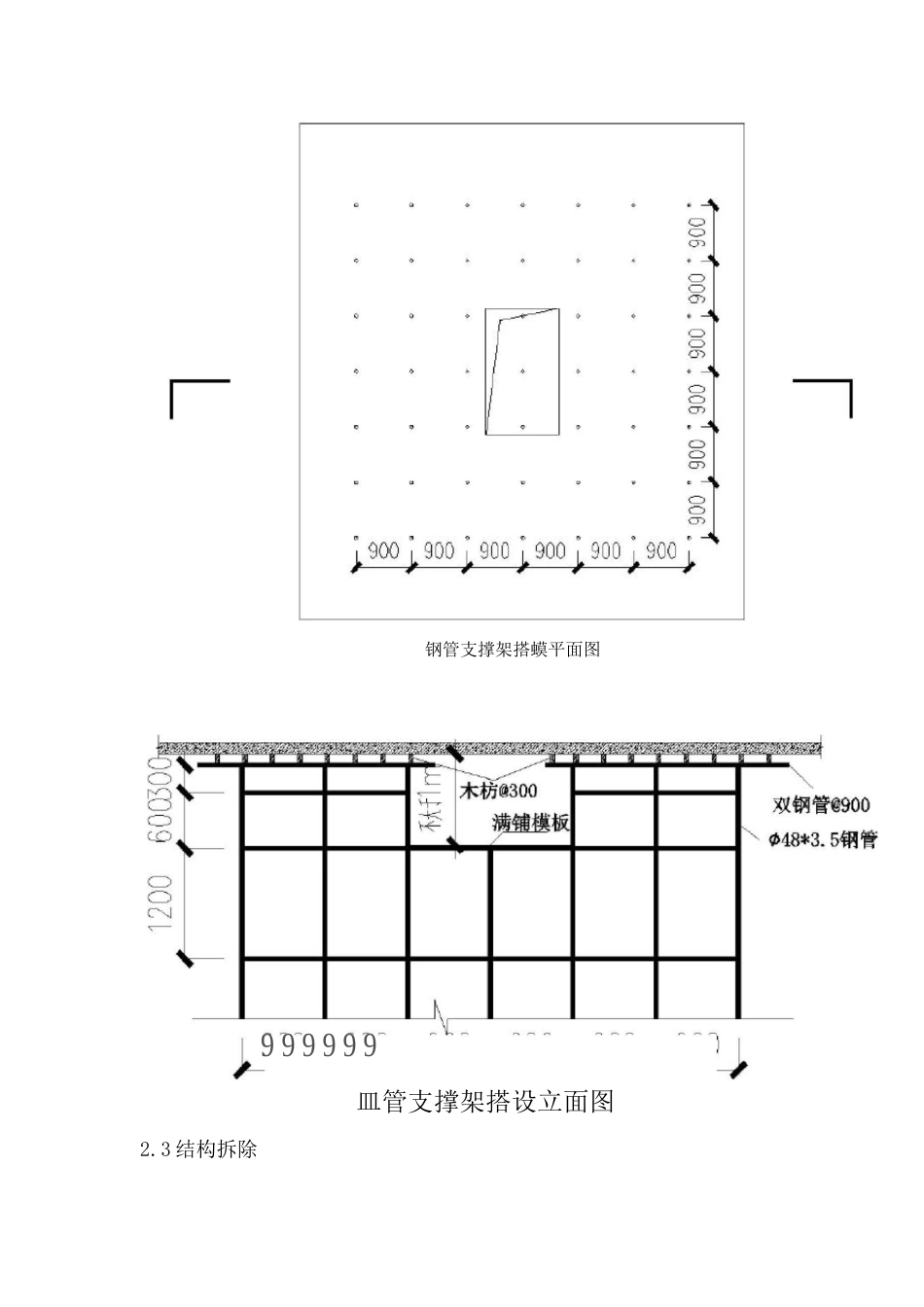

在立杆底部加扫地杆、垫板,扫地杆距地高 120mm,垫板宽不小于2mm,厚不小于 50mm,立杆横距为 0
9m,纵距 0
9m,步距 1
