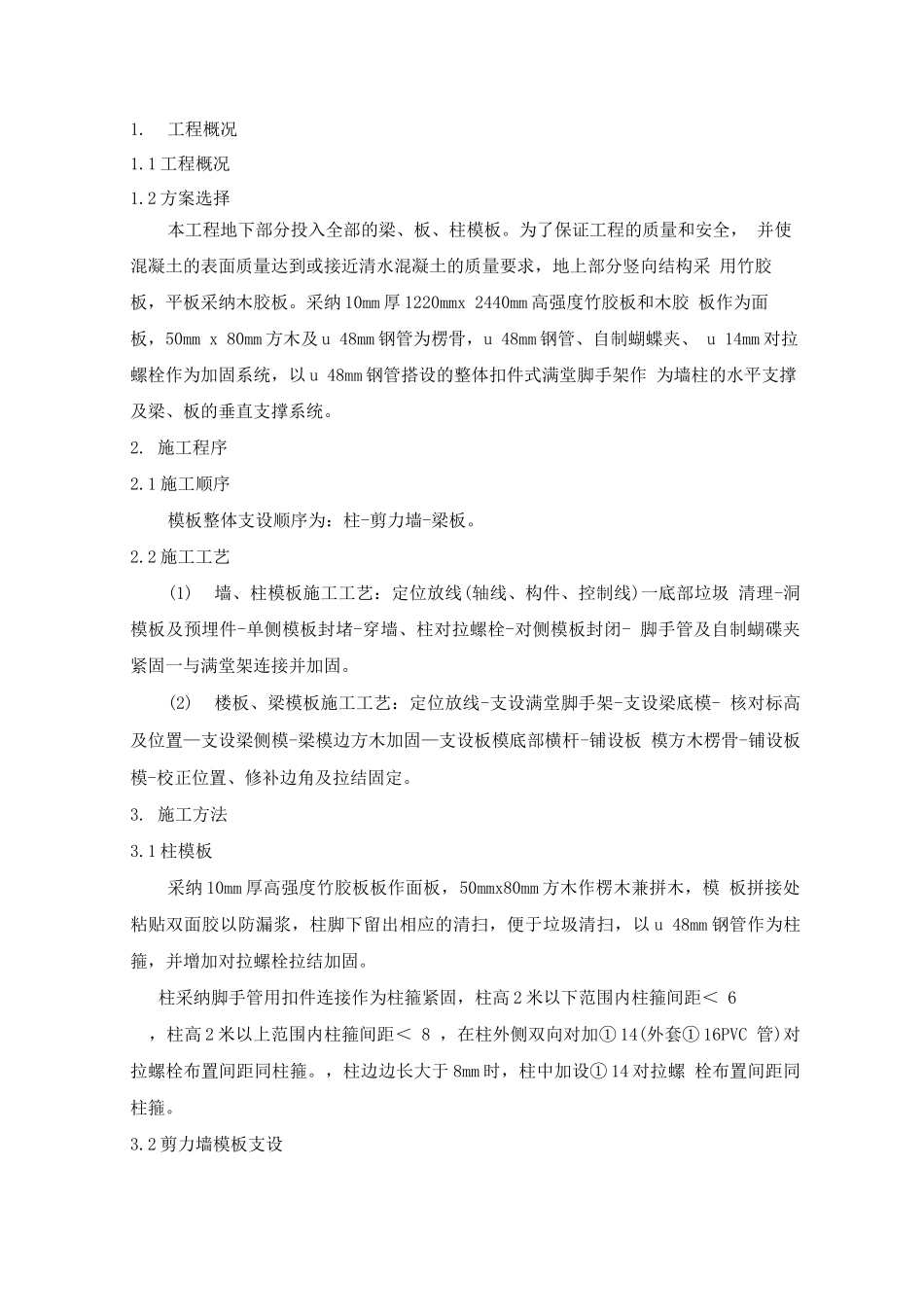

1 工程概况1
2 方案选择本工程地下部分投入全部的梁、板、柱模板
为了保证工程的质量和安全, 并使混凝土的表面质量达到或接近清水混凝土的质量要求,地上部分竖向结构采 用竹胶板,平板采纳木胶板
采纳 10mm 厚 1220mmx 2440mm 高强度竹胶板和木胶 板作为面板,50mm x 80mm 方木及 u 48mm 钢管为楞骨,u 48mm 钢管、自制蝴蝶夹、 u 14mm 对拉螺栓作为加固系统,以 u 48mm 钢管搭设的整体扣件式满堂脚手架作 为墙柱的水平支撑及梁、板的垂直支撑系统
1 施工顺序模板整体支设顺序为:柱-剪力墙-梁板
2 施工工艺(1)墙、柱模板施工工艺:定位放线(轴线、构件、控制线)一底部垃圾 清理-洞模板及预埋件-单侧模板封堵-穿墙、柱对拉螺栓-对侧模板封闭- 脚手管及自制蝴碟夹紧固一与满堂架连接并加固
(2)楼板、梁模板施工工艺:定位放线-支设满堂脚手架-支设梁底模- 核对标高及位置—支设梁侧模-梁模边方木加固—支设板模底部横杆-铺设板 模方木楞骨-铺设板模-校正位置、修补边角及拉结固定
1 柱模板采纳 10mm 厚高强度竹胶板板作面板,50mmx80mm 方木作楞木兼拼木,模 板拼接处粘贴双面胶以防漏浆,柱脚下留出相应的清扫,便于垃圾清扫,以 u 48mm 钢管作为柱箍,并增加对拉螺栓拉结加固
柱采纳脚手管用扣件连接作为柱箍紧固,柱高 2 米以下范围内柱箍间距< 6,柱高 2 米以上范围内柱箍间距< 8 ,在柱外侧双向对加① 14(外套① 16PVC 管)对拉螺栓布置间距同柱箍
,柱边边长大于 8mm 时,柱中加设① 14 对拉螺 栓布置间距同柱箍

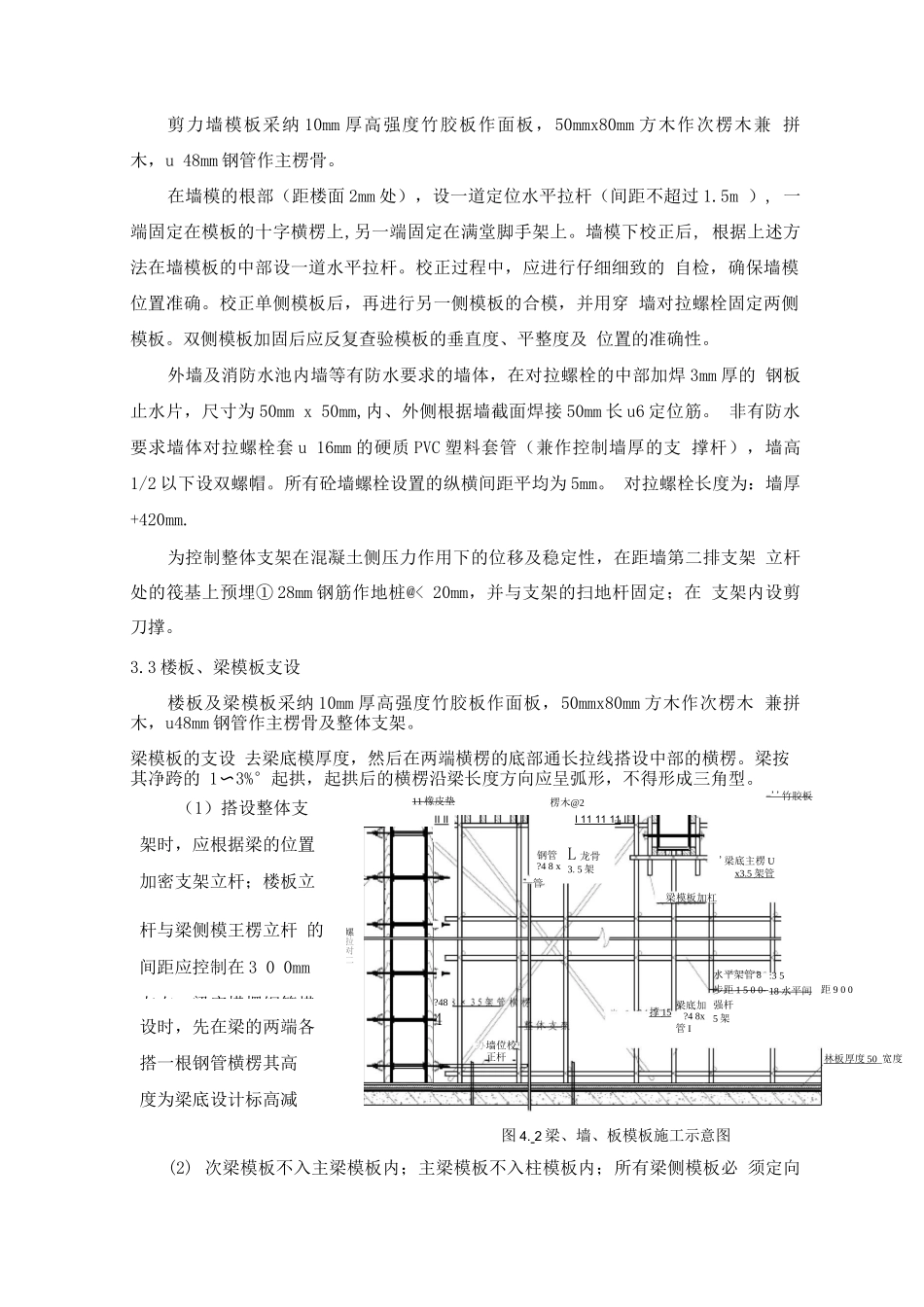

2 剪力墙模板支设(1)搭设整体支加密支架立杆;楼板立搭一根钢管横楞其高度为梁底设计标高减—管梁模板加杠撑 15 水平架管 8 步距 1
