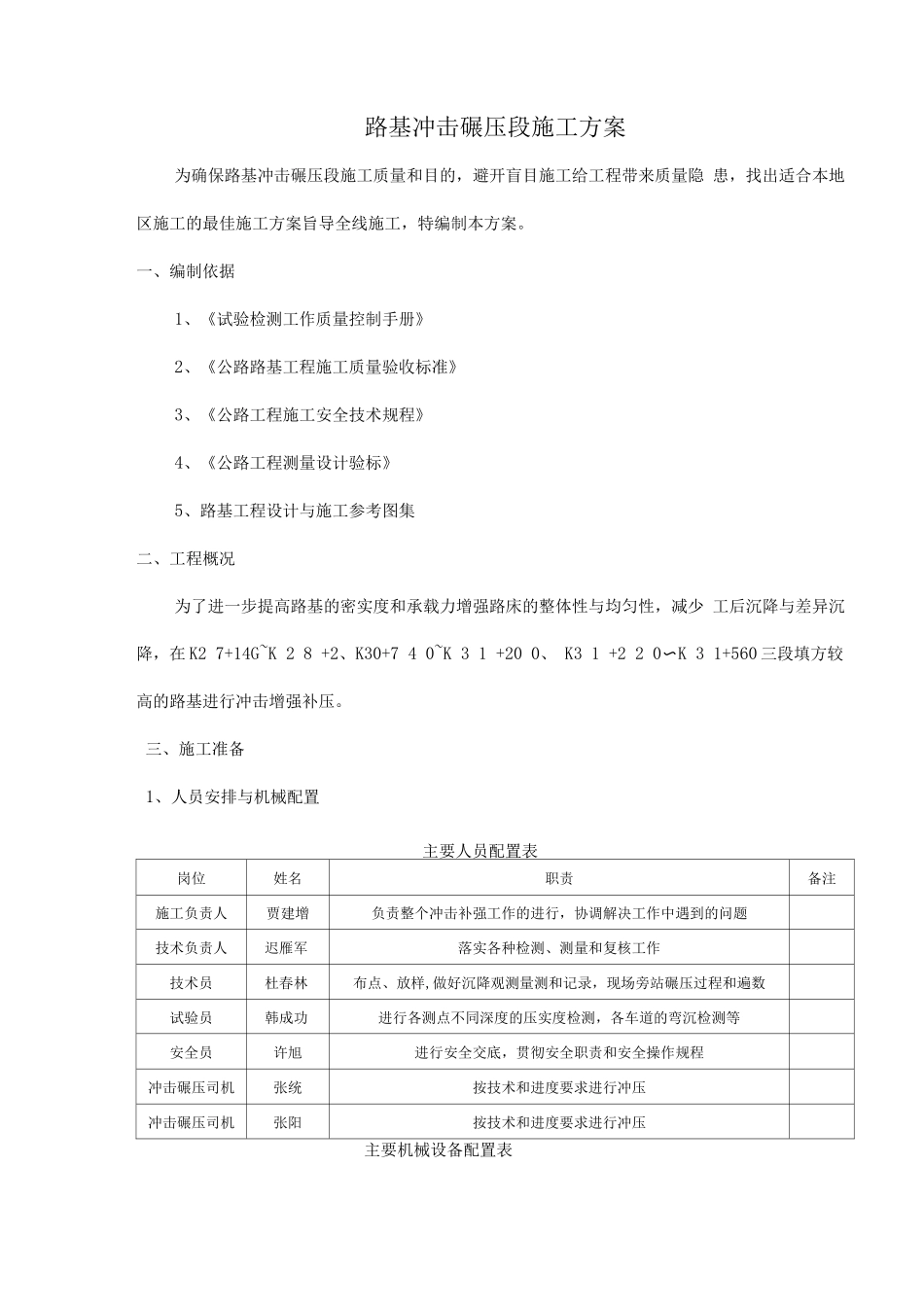

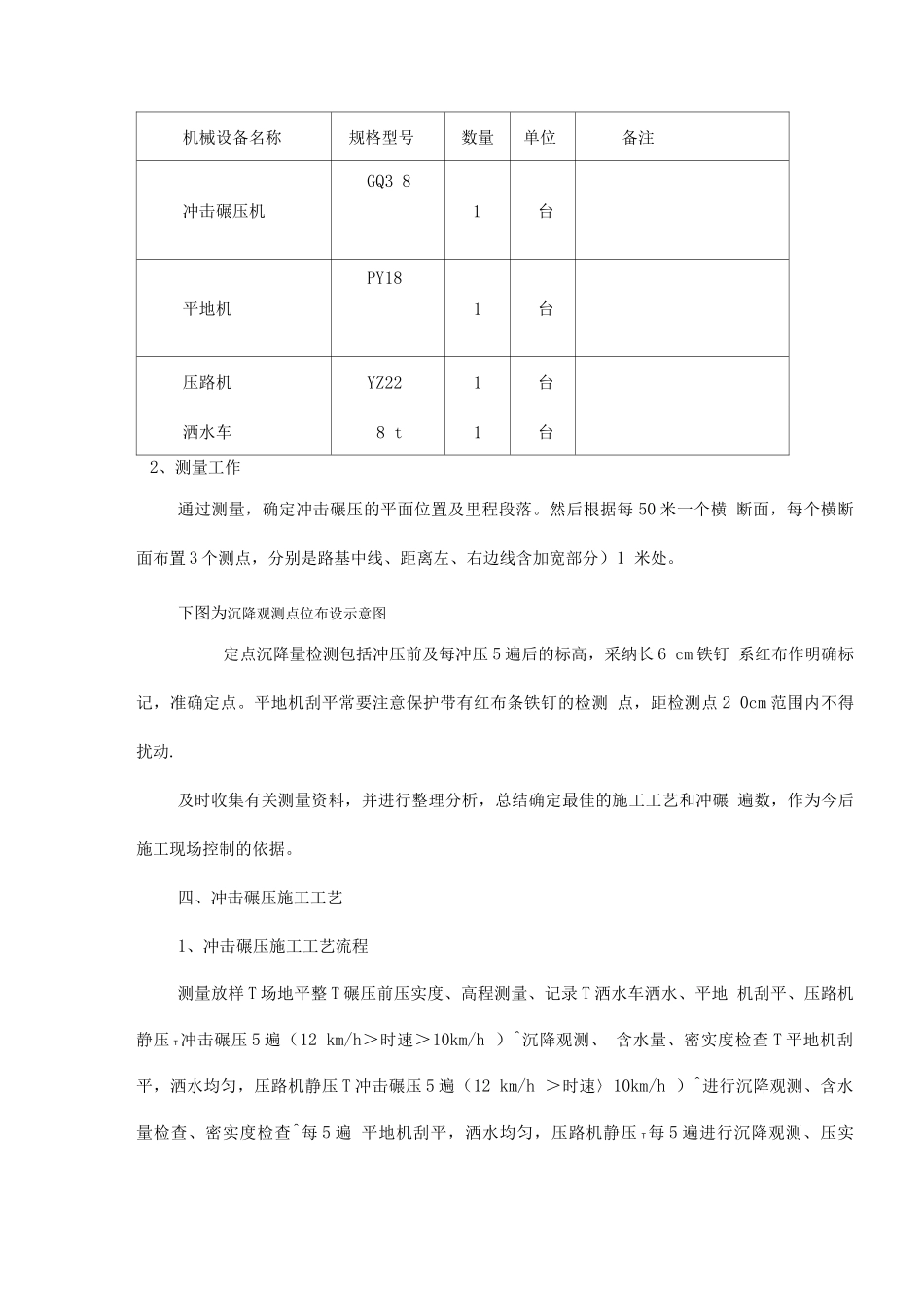

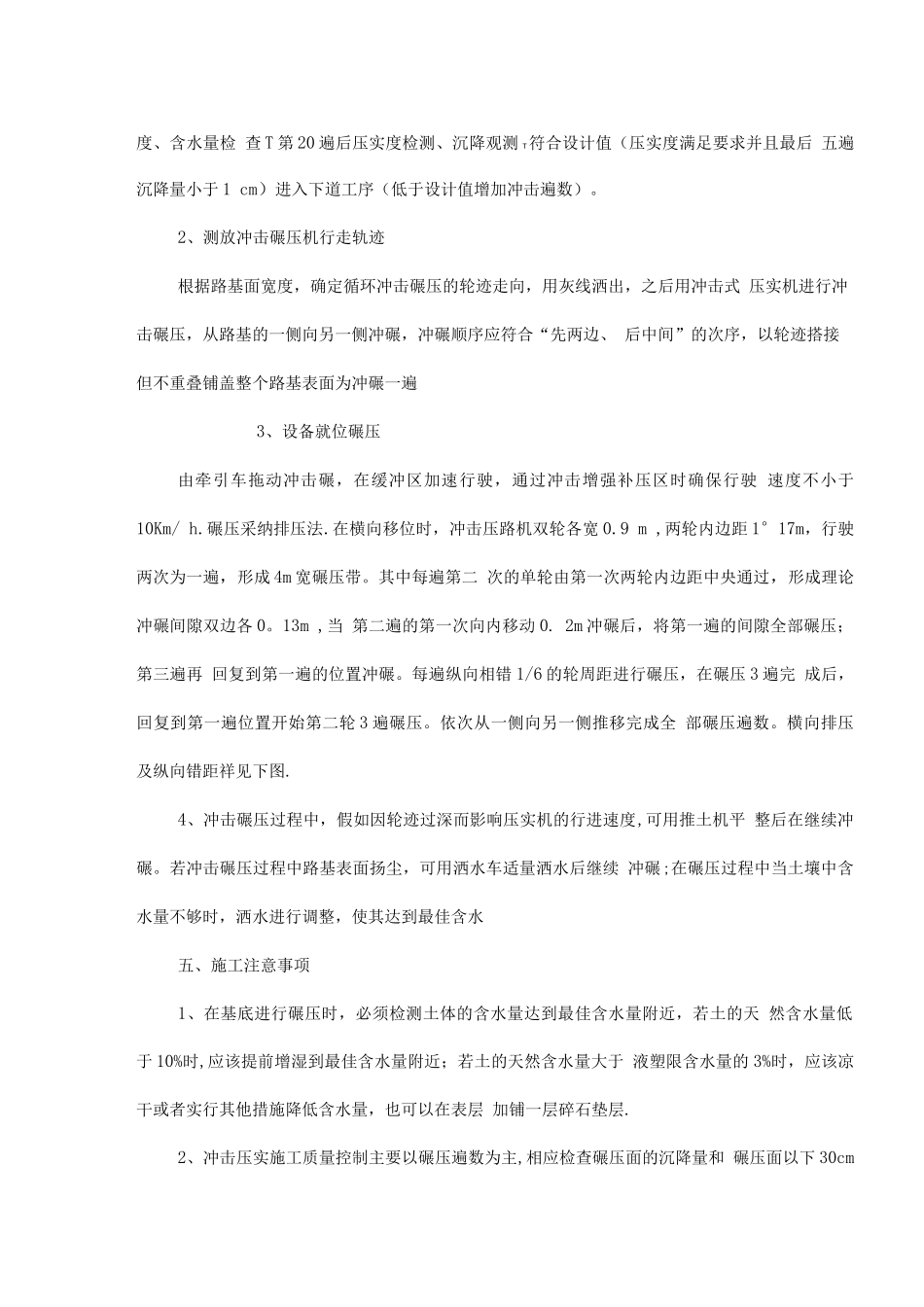

路基冲击碾压段施工方案为确保路基冲击碾压段施工质量和目的,避开盲目施工给工程带来质量隐 患,找出适合本地区施工的最佳施工方案旨导全线施工,特编制本方案。一、编制依据1、《试验检测工作质量控制手册》2、《公路路基工程施工质量验收标准》3、《公路工程施工安全技术规程》4、《公路工程测量设计验标》5、路基工程设计与施工参考图集二、工程概况为了进一步提高路基的密实度和承载力增强路床的整体性与均匀性,减少 工后沉降与差异沉降,在 K2 7+14G~K 2 8 +2、K30+7 4 0~K 3 1 +20 0、 K3 1 +2 2 0〜K 3 1+560 三段填方较高的路基进行冲击增强补压。三、施工准备1、人员安排与机械配置主要人员配置表岗位姓名职责备注施工负责人贾建增负责整个冲击补强工作的进行,协调解决工作中遇到的问题技术负责人迟雁军落实各种检测、测量和复核工作技术员杜春林布点、放样,做好沉降观测量测和记录,现场旁站碾压过程和遍数试验员韩成功进行各测点不同深度的压实度检测,各车道的弯沉检测等安全员许旭进行安全交底,贯彻安全职责和安全操作规程冲击碾压司机张统按技术和进度要求进行冲压冲击碾压司机张阳按技术和进度要求进行冲压主要机械设备配置表机械设备名称规格型号数量单位备注冲击碾压机GQ3 81台平地机PY181台压路机YZ221台洒水车8 t1台2、测量工作通过测量,确定冲击碾压的平面位置及里程段落。然后根据每 50 米一个横 断面,每个横断面布置 3 个测点,分别是路基中线、距离左、右边线含加宽部分)1 米处。下图为沉降观测点位布设示意图定点沉降量检测包括冲压前及每冲压 5 遍后的标高,采纳长 6 cm 铁钉 系红布作明确标记,准确定点。平地机刮平常要注意保护带有红布条铁钉的检测 点,距检测点 2 0cm 范围内不得扰动.及时收集有关测量资料,并进行整理分析,总结确定最佳的施工工艺和冲碾 遍数,作为今后施工现场控制的依据。四、冲击碾压施工工艺1、冲击碾压施工工艺流程测量放样 T 场地平整 T 碾压前压实度、高程测量、记录 T 洒水车洒水、平地 机刮平、压路机静压 T冲击碾压 5 遍(12 km/h>时速>10km/h )^沉降观测、 含水量、密实度检查 T 平地机刮平,洒水均匀,压路机静压 T 冲击碾压 5 遍(12 km/h >时速〉10km/h )^进行沉降观测、含水量检查、密实度检查^每 5 遍 平地机刮平,洒水均匀,压路机静压 T每 5 遍进行沉降观测、压实度、含水量检 查 T 第 20...
