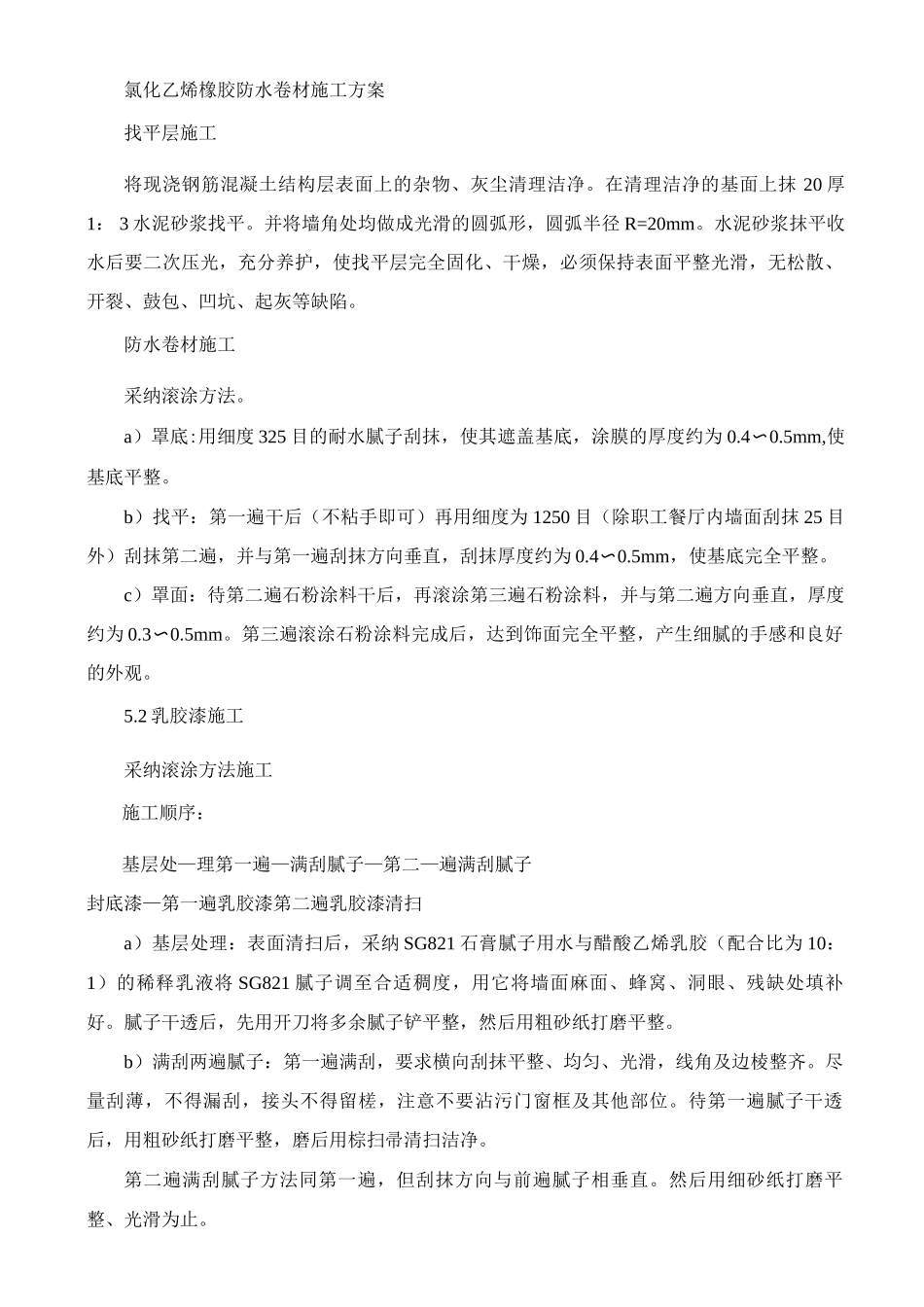

氯化乙烯橡胶防水卷材施工方案找平层施工将现浇钢筋混凝土结构层表面上的杂物、灰尘清理洁净。在清理洁净的基面上抹 20 厚1: 3 水泥砂浆找平。并将墙角处均做成光滑的圆弧形,圆弧半径 R=20mm。水泥砂浆抹平收水后要二次压光,充分养护,使找平层完全固化、干燥,必须保持表面平整光滑,无松散、开裂、鼓包、凹坑、起灰等缺陷。防水卷材施工采纳滚涂方法。a)罩底:用细度 325 目的耐水腻子刮抹,使其遮盖基底,涂膜的厚度约为 0.4〜0.5mm,使基底平整。b)找平:第一遍干后(不粘手即可)再用细度为 1250 目(除职工餐厅内墙面刮抹 25 目外)刮抹第二遍,并与第一遍刮抹方向垂直,刮抹厚度约为 0.4〜0.5mm,使基底完全平整。c)罩面:待第二遍石粉涂料干后,再滚涂第三遍石粉涂料,并与第二遍方向垂直,厚度约为 0.3〜0.5mm。第三遍滚涂石粉涂料完成后,达到饰面完全平整,产生细腻的手感和良好的外观。5.2 乳胶漆施工采纳滚涂方法施工施工顺序:基层处—理第一遍—满刮腻子—第二—遍满刮腻子封底漆—第一遍乳胶漆第二遍乳胶漆清扫a)基层处理:表面清扫后,采纳 SG821 石膏腻子用水与醋酸乙烯乳胶(配合比为 10: 1)的稀释乳液将 SG821 腻子调至合适稠度,用它将墙面麻面、蜂窝、洞眼、残缺处填补好。腻子干透后,先用开刀将多余腻子铲平整,然后用粗砂纸打磨平整。b)满刮两遍腻子:第一遍满刮,要求横向刮抹平整、均匀、光滑,线角及边棱整齐。尽量刮薄,不得漏刮,接头不得留槎,注意不要沾污门窗框及其他部位。待第一遍腻子干透后,用粗砂纸打磨平整,磨后用棕扫帚清扫洁净。第二遍满刮腻子方法同第一遍,但刮抹方向与前遍腻子相垂直。然后用细砂纸打磨平整、光滑为止。c)封底漆施工:封底漆必须在干燥、清洁牢固的表面上进行,采纳滚涂的方法施工,按 1: 1 混合使用。每层过氯乙烯漆(底漆除外)都要在前一层漆实干前涂覆。如漆膜已实干,在涂覆后一层前,先用 X-3 过氯乙烯稀释剂喷润一遍。喷涂施工按自上而下,先喷垂直后喷水平面的顺序进行。喷枪与基层表面要接近垂直,喷嘴与被喷面的距离为 3mm。喷枪沿一个方向来回移动,使雾流与前一次的喷涂面重合一半。喷枪移动要均匀,以保证喷涂层厚度一致,喷涂时要注意涂层不要过厚,以防止流淌或溶剂挥发不完全而产生气泡,同时要使空气压力均匀一致(压力为 0.3〜0. 6Mpa )。喷涂完毕后要及时用有机溶剂清洗喷涂用具,漆液要加盖封严,一切工具和容器禁止与...
