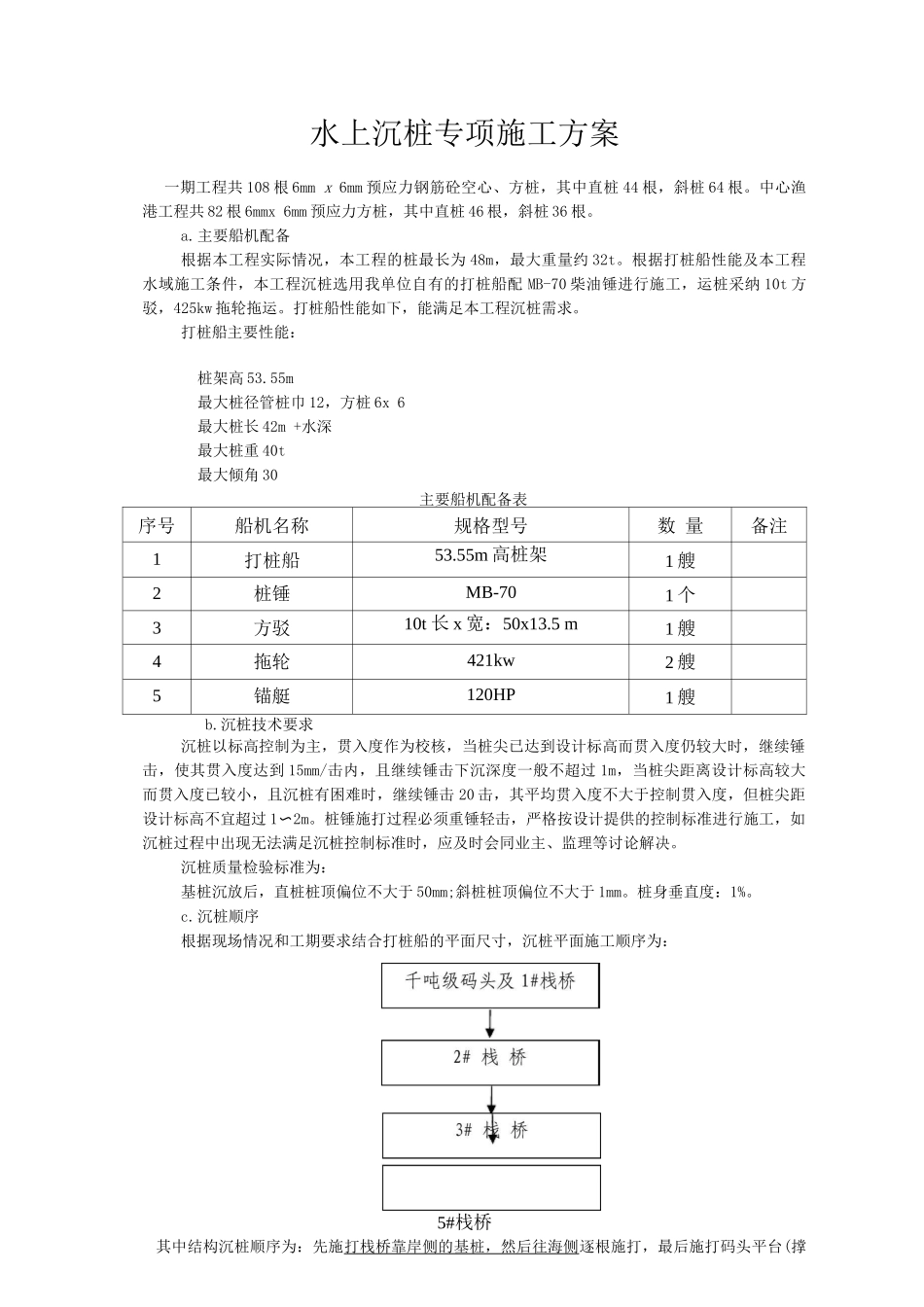

水上沉桩专项施工方案一期工程共 108 根 6mm x 6mm 预应力钢筋砼空心、方桩,其中直桩 44 根,斜桩 64 根
中心渔港工程共 82 根 6mmx 6mm 预应力方桩,其中直桩 46 根,斜桩 36 根
主要船机配备根据本工程实际情况,本工程的桩最长为 48m,最大重量约 32t
根据打桩船性能及本工程水域施工条件,本工程沉桩选用我单位自有的打桩船配 MB-70 柴油锤进行施工,运桩采纳 10t 方驳,425kw 拖轮拖运
打桩船性能如下,能满足本工程沉桩需求
打桩船主要性能:桩架高 53
55m最大桩径管桩巾 12,方桩 6x 6最大桩长 42m +水深最大桩重 40t最大倾角 30主要船机配备表序号船机名称规格型号数 量备注1打桩船53
55m 高桩架1 艘2桩锤MB-701 个3方驳10t 长 x 宽:50x13
5 m1 艘4拖轮421kw2 艘5锚艇120HP1 艘b
沉桩技术要求沉桩以标高控制为主,贯入度作为校核,当桩尖已达到设计标高而贯入度仍较大时,继续锤击,使其贯入度达到 15mm/击内,且继续锤击下沉深度一般不超过 1m,当桩尖距离设计标高较大而贯入度已较小,且沉桩有困难时,继续锤击 20 击,其平均贯入度不大于控制贯入度,但桩尖距设计标高不宜超过 1〜2m
桩锤施打过程必须重锤轻击,严格按设计提供的控制标准进行施工,如沉桩过程中出现无法满足沉桩控制标准时,应及时会同业主、监理等讨论解决
沉桩质量检验标准为:基桩沉放后,直桩桩顶偏位不大于 50mm;斜桩桩顶偏位不大于 1mm
桩身垂直度:1%
沉桩顺序根据现场情况和工期要求结合打桩船的平面尺寸,沉桩平面施工顺序为:5#栈桥其中结构沉桩顺序为:先施打栈桥靠岸侧的基桩,然后往海侧逐根施打,最后施打码头平台(撑4#栈桥墩)基桩
详见千顿级固定码头基桩沉栈顺桥图
2#〜6#栈桥及撑墩基桩沉放顺
