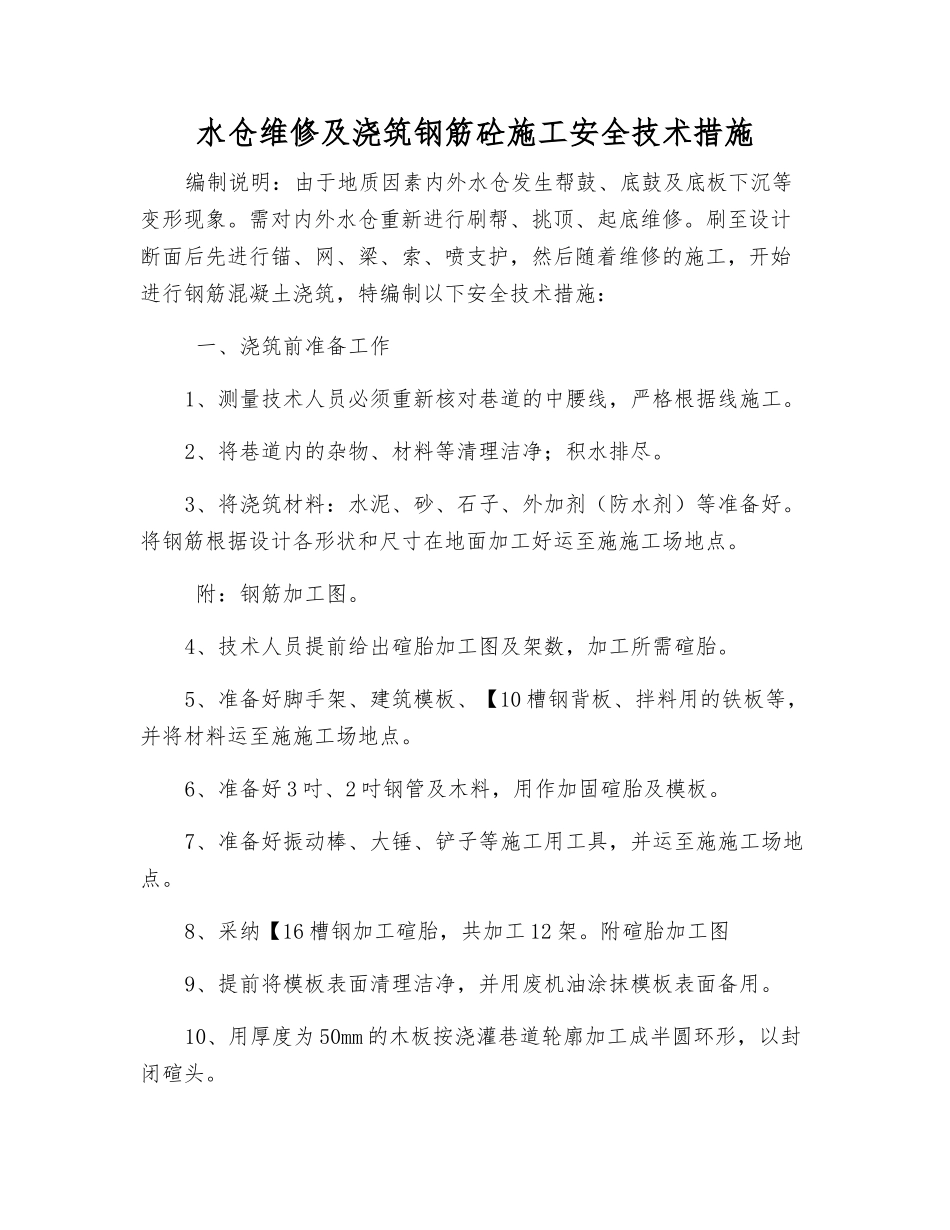

水仓维修及浇筑钢筋砼施工安全技术措施编制说明:由于地质因素内外水仓发生帮鼓、底鼓及底板下沉等变形现象
需对内外水仓重新进行刷帮、挑顶、起底维修
刷至设计断面后先进行锚、网、梁、索、喷支护,然后随着维修的施工,开始进行钢筋混凝土浇筑,特编制以下安全技术措施: 一、浇筑前准备工作1、测量技术人员必须重新核对巷道的中腰线,严格根据线施工
2、将巷道内的杂物、材料等清理洁净;积水排尽
3、将浇筑材料:水泥、砂、石子、外加剂(防水剂)等准备好
将钢筋根据设计各形状和尺寸在地面加工好运至施施工场地点
附:钢筋加工图
4、技术人员提前给出碹胎加工图及架数,加工所需碹胎
5、准备好脚手架、建筑模板、【10 槽钢背板、拌料用的铁板等,并将材料运至施施工场地点
6、准备好 3 吋、2 吋钢管及木料,用作加固碹胎及模板
7、准备好振动棒、大锤、铲子等施工用工具,并运至施施工场地点
8、采纳【16 槽钢加工碹胎,共加工 12 架
附碹胎加工图9、提前将模板表面清理洁净,并用废机油涂抹模板表面备用
10、用厚度为 50mm 的木板按浇灌巷道轮廓加工成半圆环形,以封闭碹头

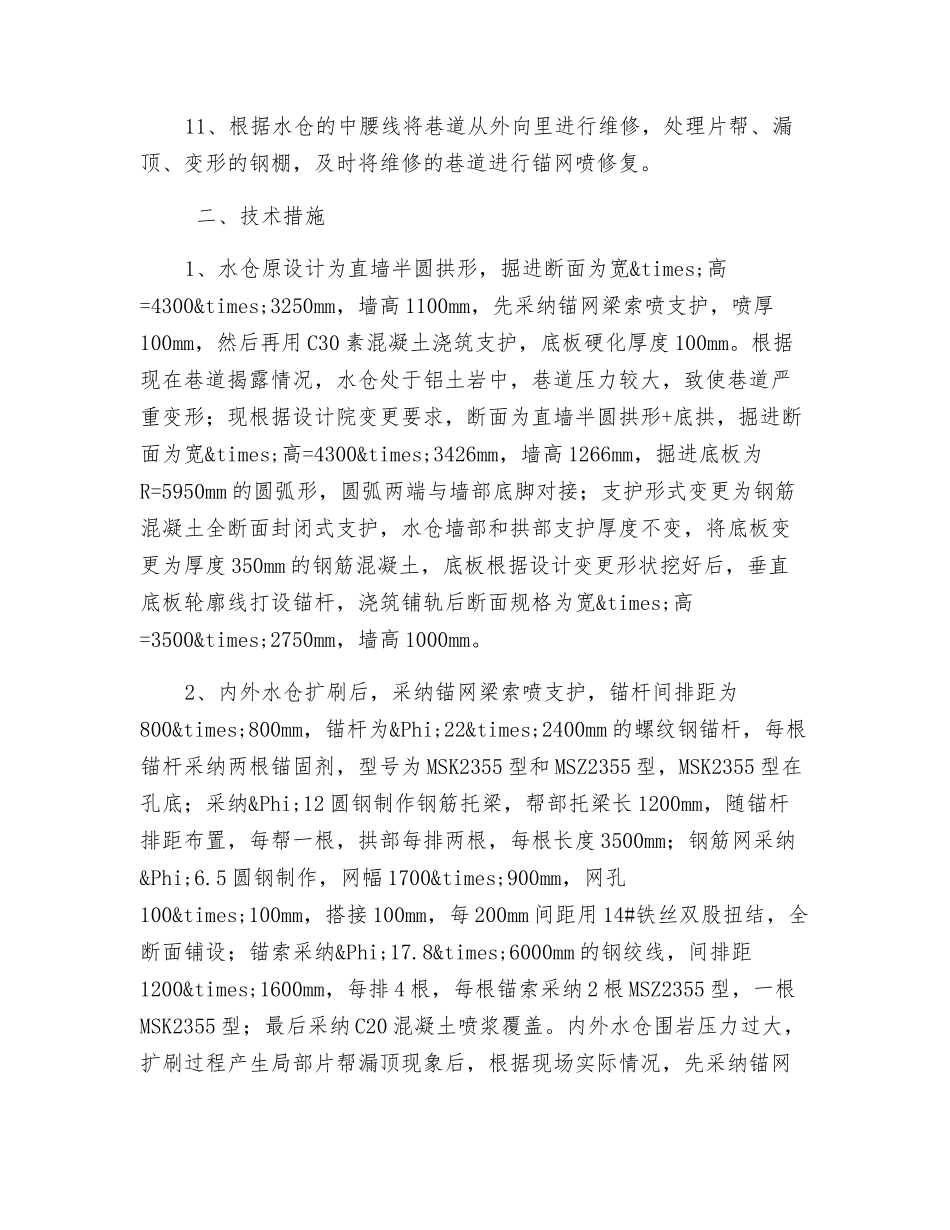

11、根据水仓的中腰线将巷道从外向里进行维修,处理片帮、漏顶、变形的钢棚,及时将维修的巷道进行锚网喷修复
二、技术措施1、水仓原设计为直墙半圆拱形,掘进断面为宽×高=4300×3250mm,墙高 1100mm,先采纳锚网梁索喷支护,喷厚100mm,然后再用 C30 素混凝土浇筑支护,底板硬化厚度 100mm

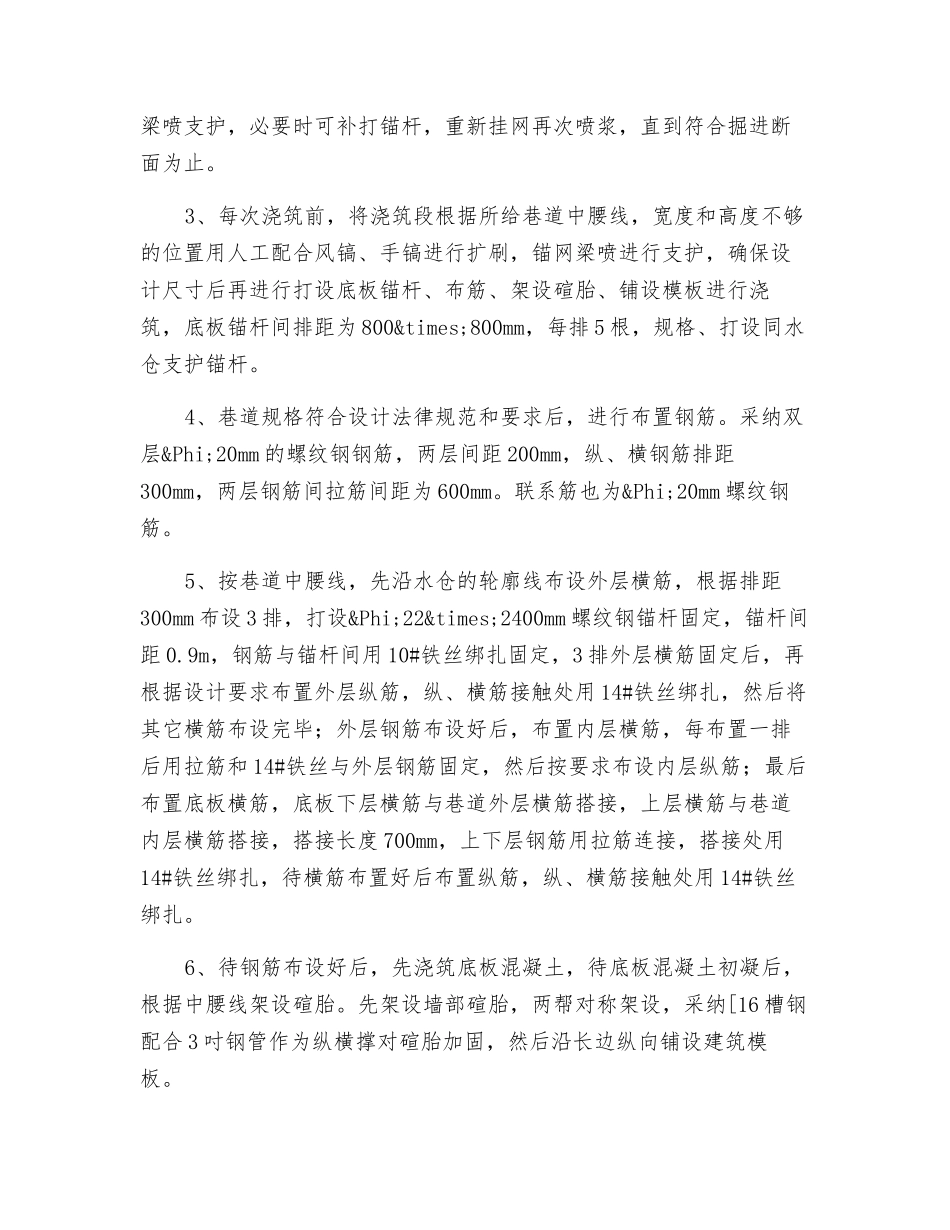

根据现在巷道揭露情况,水仓处于铝土岩中,巷道压力较大,致使巷道严重变形;现根据设计院变更要求,断面为直墙半圆拱形+底拱,掘进断面为宽×高=4300×3426mm,墙高 1266mm,掘进底板为R=5950mm 的圆弧形,圆弧两端与墙部底脚对接;支护形式变更为钢筋混凝土全断面封闭
