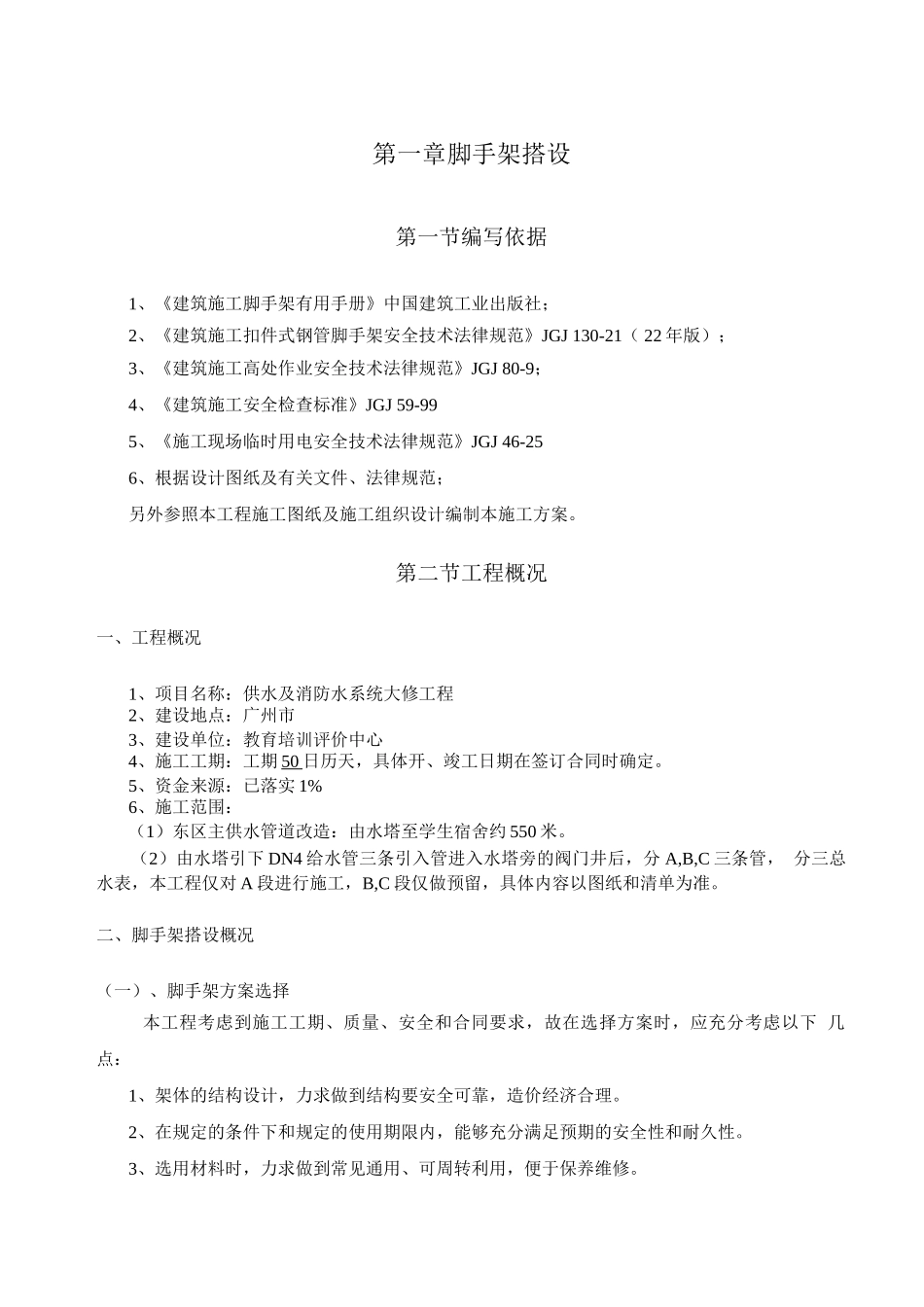

第一章脚手架搭设第一节编写依据1、《建筑施工脚手架有用手册》中国建筑工业出版社;2、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ 130-21 ( 22 年版);3、《建筑施工高处作业安全技术法律规范》JGJ 80-9;4、《建筑施工安全检查标准》JGJ 59-995、《施工现场临时用电安全技术法律规范》JGJ 46-256、根据设计图纸及有关文件、法律规范;另外参照本工程施工图纸及施工组织设计编制本施工方案
第二节工程概况一、工程概况1、项目名称:供水及消防水系统大修工程2、建设地点:广州市3、建设单位:教育培训评价中心4、施工工期:工期 50 日历天,具体开、竣工日期在签订合同时确定
5、资金来源:已落实 1%6、施工范围:(1)东区主供水管道改造:由水塔至学生宿舍约 550 米

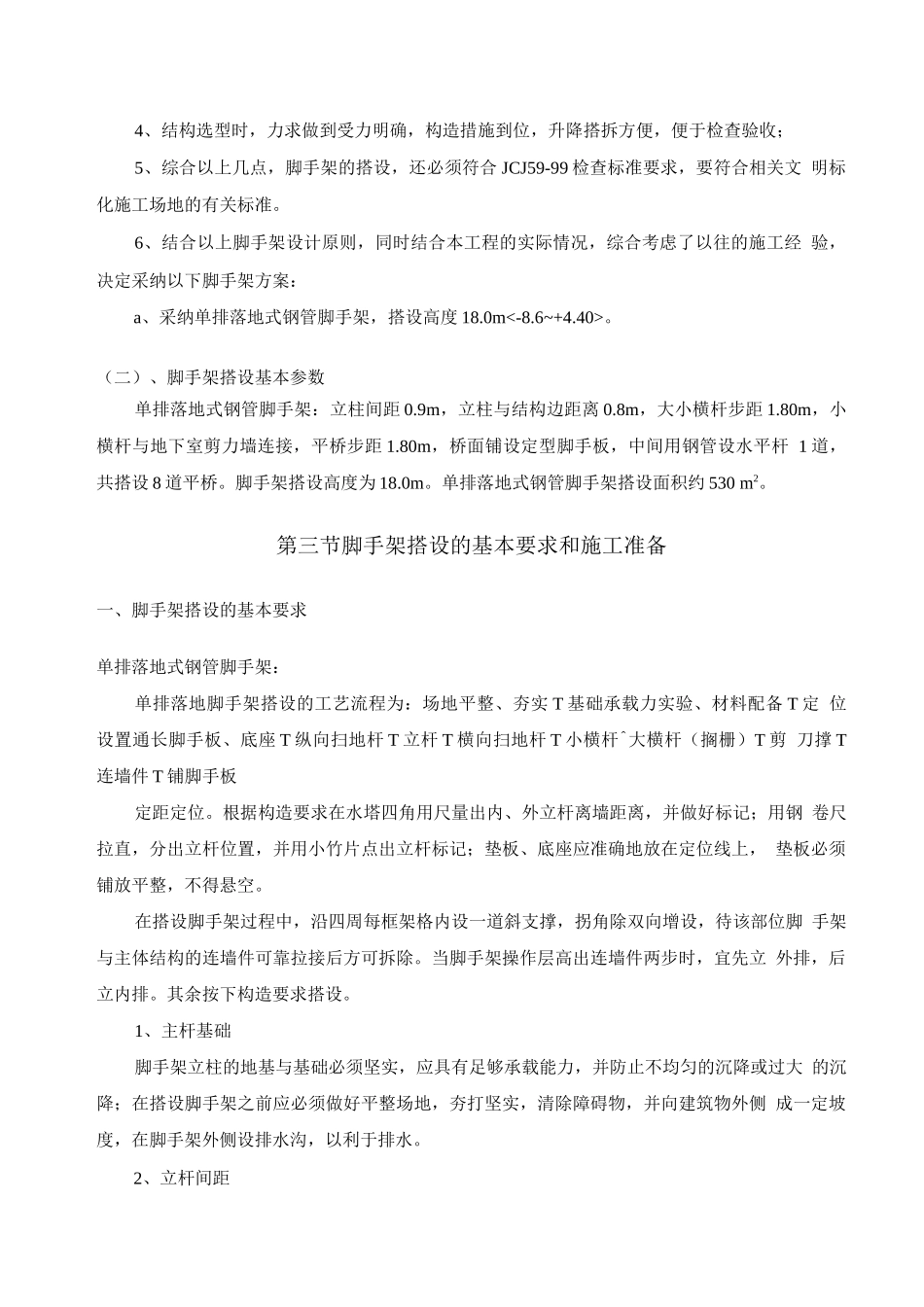

(2)由水塔引下 DN4 给水管三条引入管进入
