施工组织设计(方案)报审表工程项目名称:东北东部铁路白和段 施工合同段:DT1 编号:我单位根据施工合同的有关规定已编 301 水库大桥 钢筋混凝土 沉井围堰 工程的施工组织设计(方案),并经我单位技术负责人审查批准,请予以审查
附:施工组织设计(方案) 承包单位(章) 负 责 人 日 期 专业监理工程师意见:专业监理工程师 日 期 总监理工程师意见:项目监理机构(章) 总监理工程师 日 期 建设单位(章) 负责人 日 期 注:本表一式 4 份,承包单位 2 份,监理单位、建设单位各一份

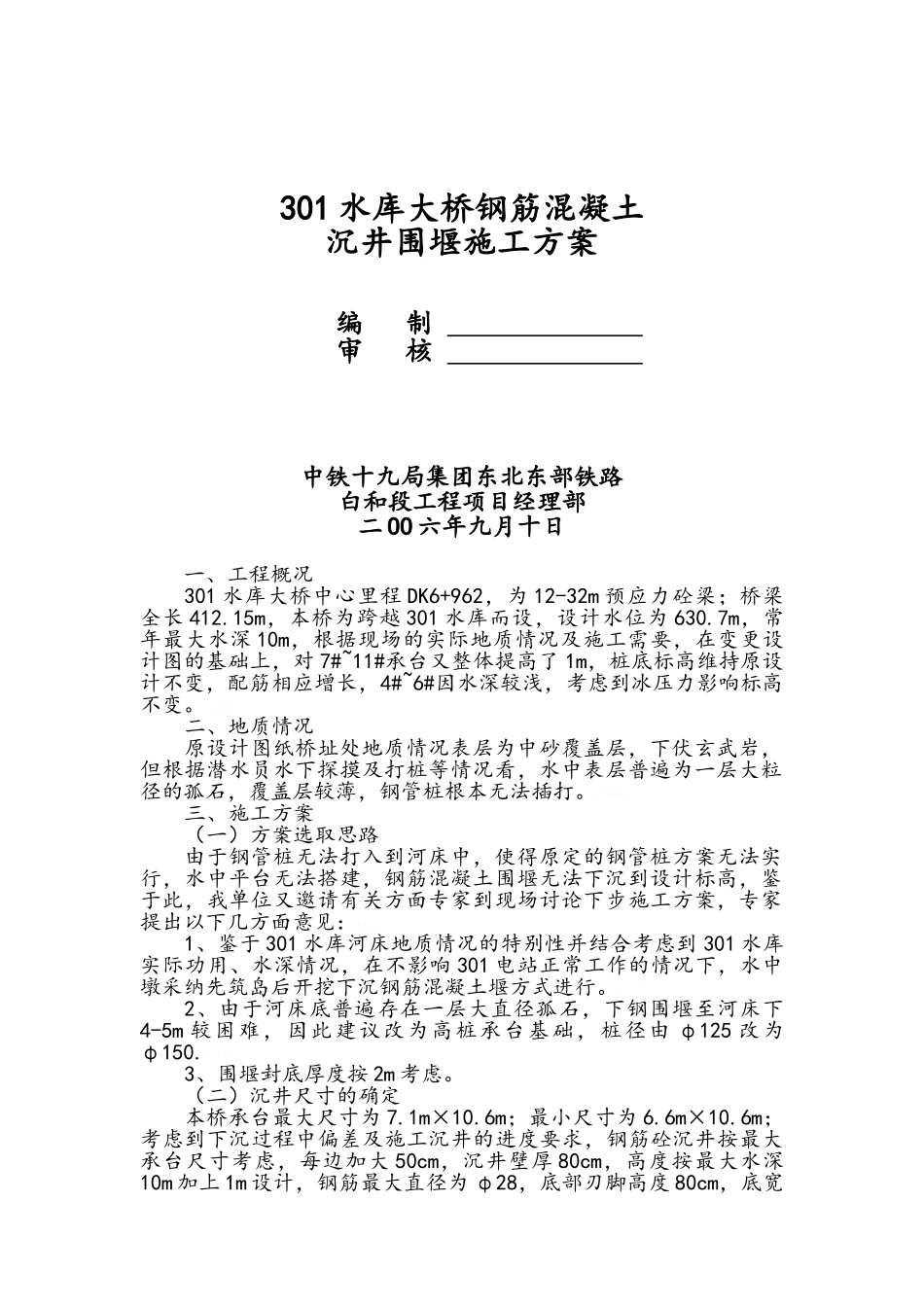

新建东北东部铁路通道工程白河至和龙段 DT1 标段301 水库大桥钢筋混凝土沉井围堰施工方案编 制 审 核 中铁十九局集团东北东部铁路白和段工程项目经理部二 OO 六年九月十日一、工程概况301 水库大桥中心里程 DK6+962,为 12-32m 预应力砼梁;桥梁全长 412
15m,本桥为跨越 301 水库而设,设计水位为 630
7m,常年最大水深 10m,根据现场的实际地质情况及施工需要,在变更设计图的基础上,对 7#~11#承台又整体提高了 1m,桩底标高维持原设计不变,配筋相应增长,4#~6#因水深较浅,考虑到冰压力影响标高不变
二、地质情况原设计图纸桥址处地质情况表层为中砂覆盖层,下伏玄武岩,但根据潜水员水下探摸及打桩等情况看,水中表层普遍为一层大粒径的孤石,覆盖层较薄,钢管桩根本无法插打
三、施工方案(一)方案选取思路由于钢管桩无法打入到河床中,使得原定的钢管桩方案无法实行,水中平台无法搭建,钢筋混凝土围堰无法下沉到设计标高,鉴于此,我单位又邀请有关方面专家到现场讨论下步施工方案,专家提出以下几方面意见:U6d1Z
1、鉴于 301 水库河床地质情况的特别性并结合考虑到 301 水库实际功用、水深情况,在不影响 301 电站正常工作的情况下,水中墩采纳
