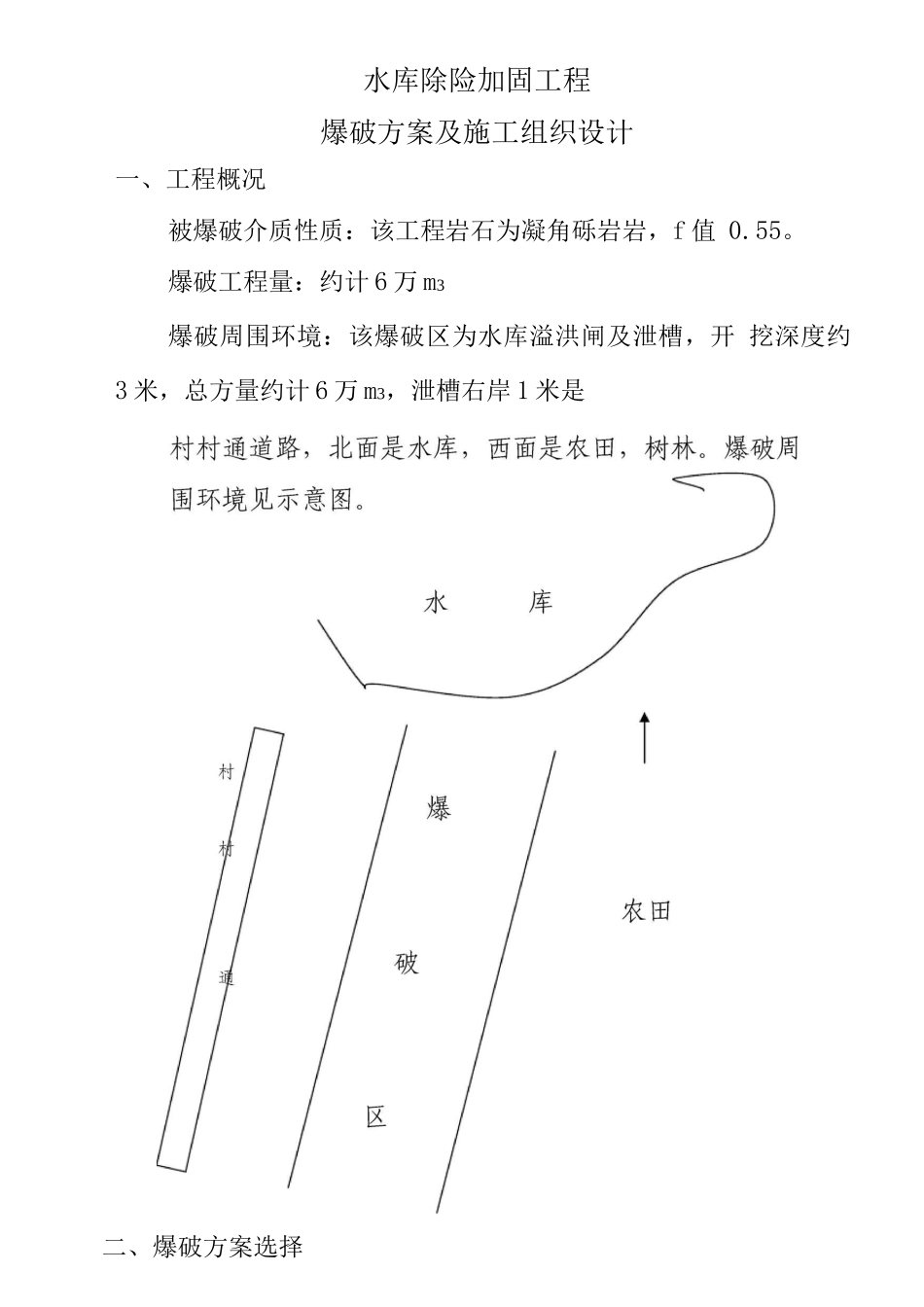

水库除险加固工程爆破方案及施工组织设计一、工程概况被爆破介质性质:该工程岩石为凝角砾岩岩,f 值 0
爆破工程量:约计 6 万 m3爆破周围环境:该爆破区为水库溢洪闸及泄槽,开 挖深度约3 米,总方量约计 6 万 m3,泄槽右岸 1 米是二、爆破方案选择1、爆破方案设计与技术经济综合比较一般情况下,石方爆破开挖可选用深孔在直径台阶 爆破和浅孔小直径台阶爆破
由于深孔直径台阶爆破用 量大,爆破方量大,爆破产生的危害对周围影响较大, 适用于爆破环境好的爆破工程
浅孔小直径台阶爆破用 药量小,爆破方量小,爆破产生的危害对周围影响较小, 适用于爆破环境差的爆破工程

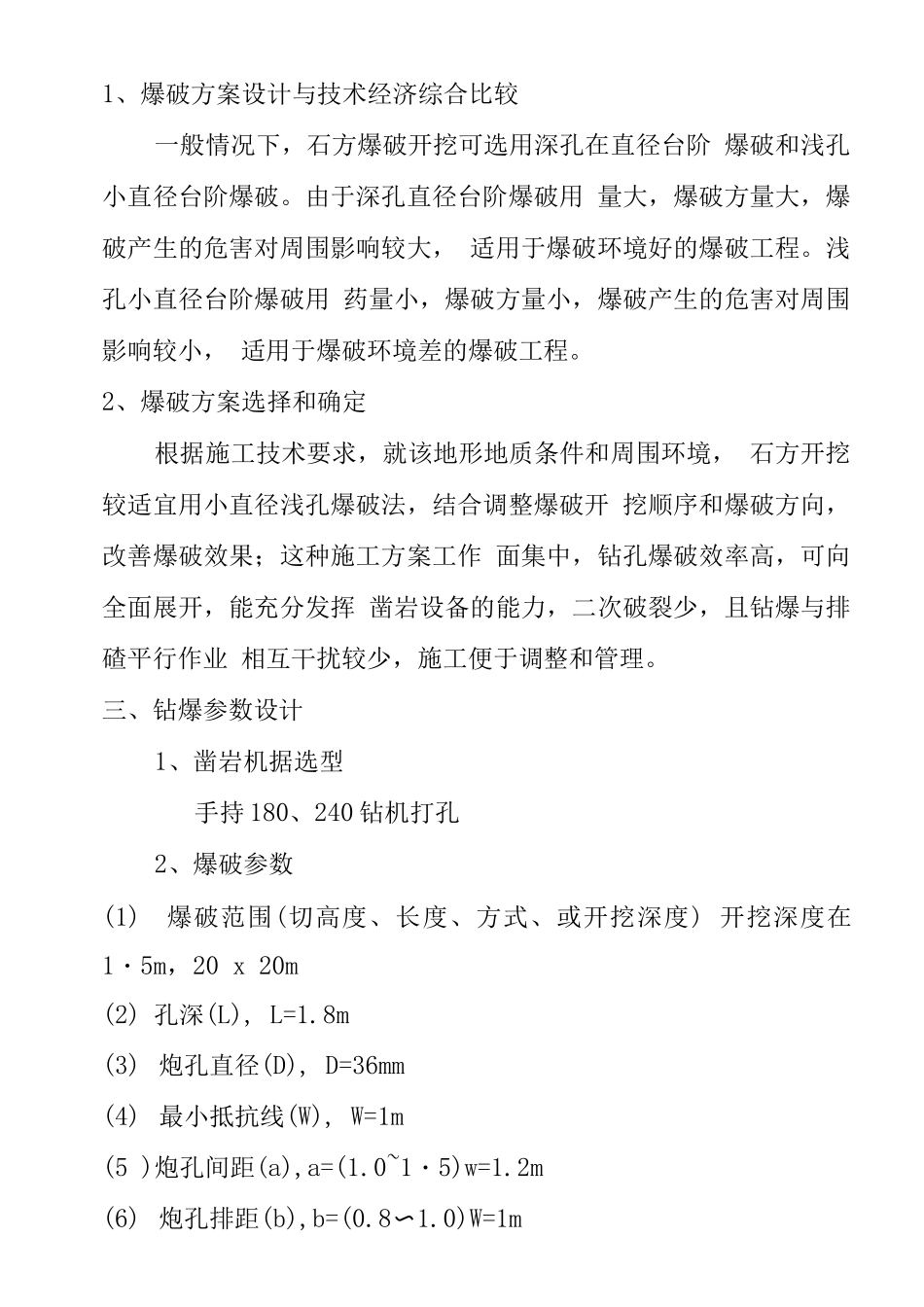

2、爆破方案选择和确定根据施工技术要求,就该地形地质条件和周围环境, 石方开挖较适宜用小直径浅孔爆破法,结合调整爆破开 挖顺序和爆破方向,改善爆破效果;这种施工方案工作 面集中,钻孔爆破效率高,可向全面展开,能充分发挥 凿岩设备的能力,二次破裂少,且钻爆与排碴平行作业 相互干扰较少,施工便于调整和管理
三、钻爆参数设计1、凿岩机据选型手持 180、240 钻机打孔2、爆破参数(1)爆破范围(切高度、长度、方式、或开挖深度) 开挖深度在1・5m,20 x 20m(2) 孔深(L), L=1
8m(3) 炮孔直径(D), D=36mm(4) 最小抵抗线(W), W=1m(5 )炮孔间距(a),a=(1
0~1・5)w=1
2m(6) 炮孔排距(b),b=(0
0)W=1m(7)单孔装药量(Q), Q=qabL=0

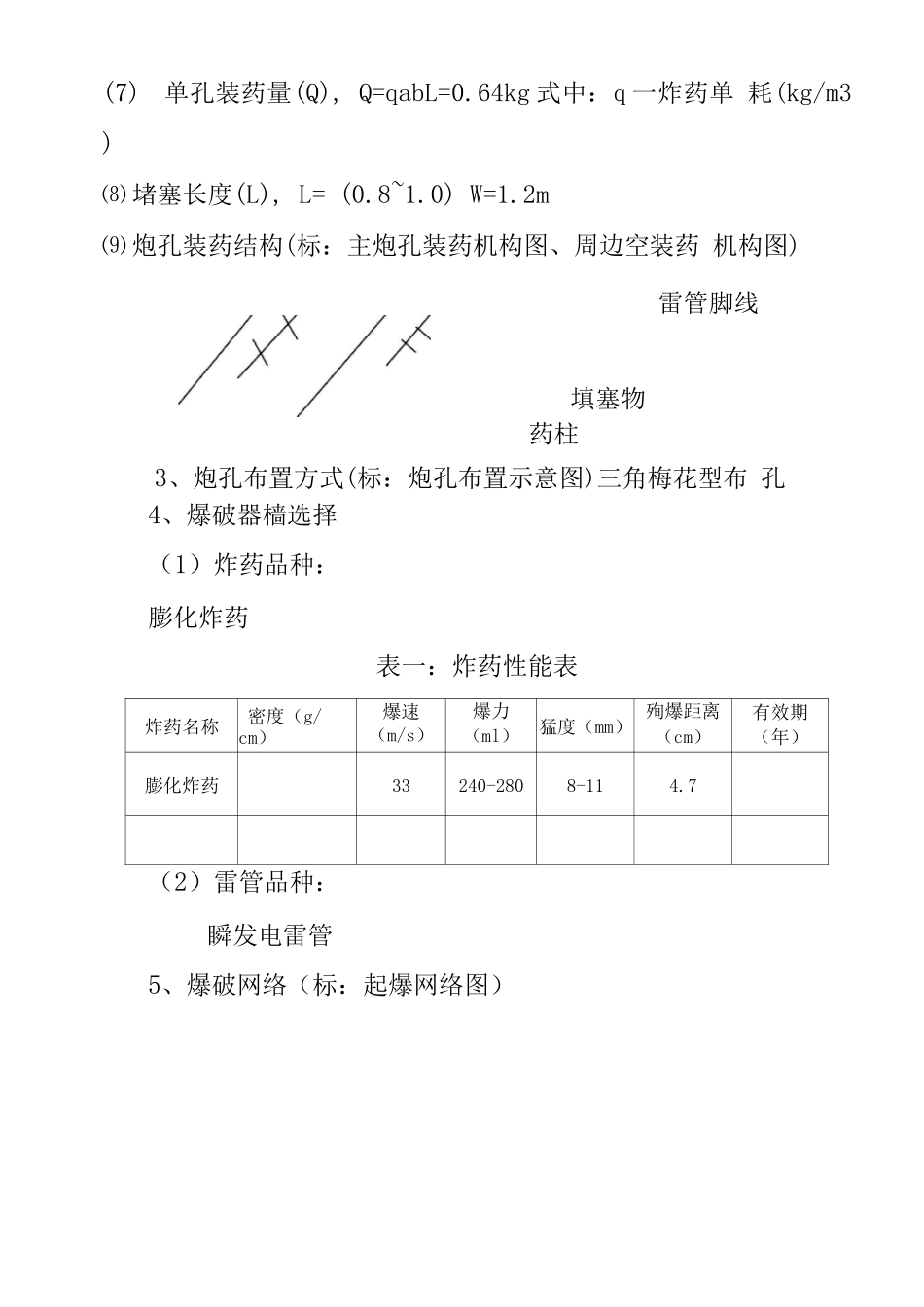

64kg 式中:q 一炸药单 耗(kg/m3 )⑻ 堵塞长度(L), L= (0
0) W=1
2m⑼ 炮孔装药结构(标:主炮孔装药机构图、周边空装药 机构图)雷管脚线药柱3、炮孔布置方式(标:炮孔布置示意图)三角梅花型布 孔4、爆破器樯选择(1)炸药品种:膨化炸药表一:炸药性能表炸药名称密度
