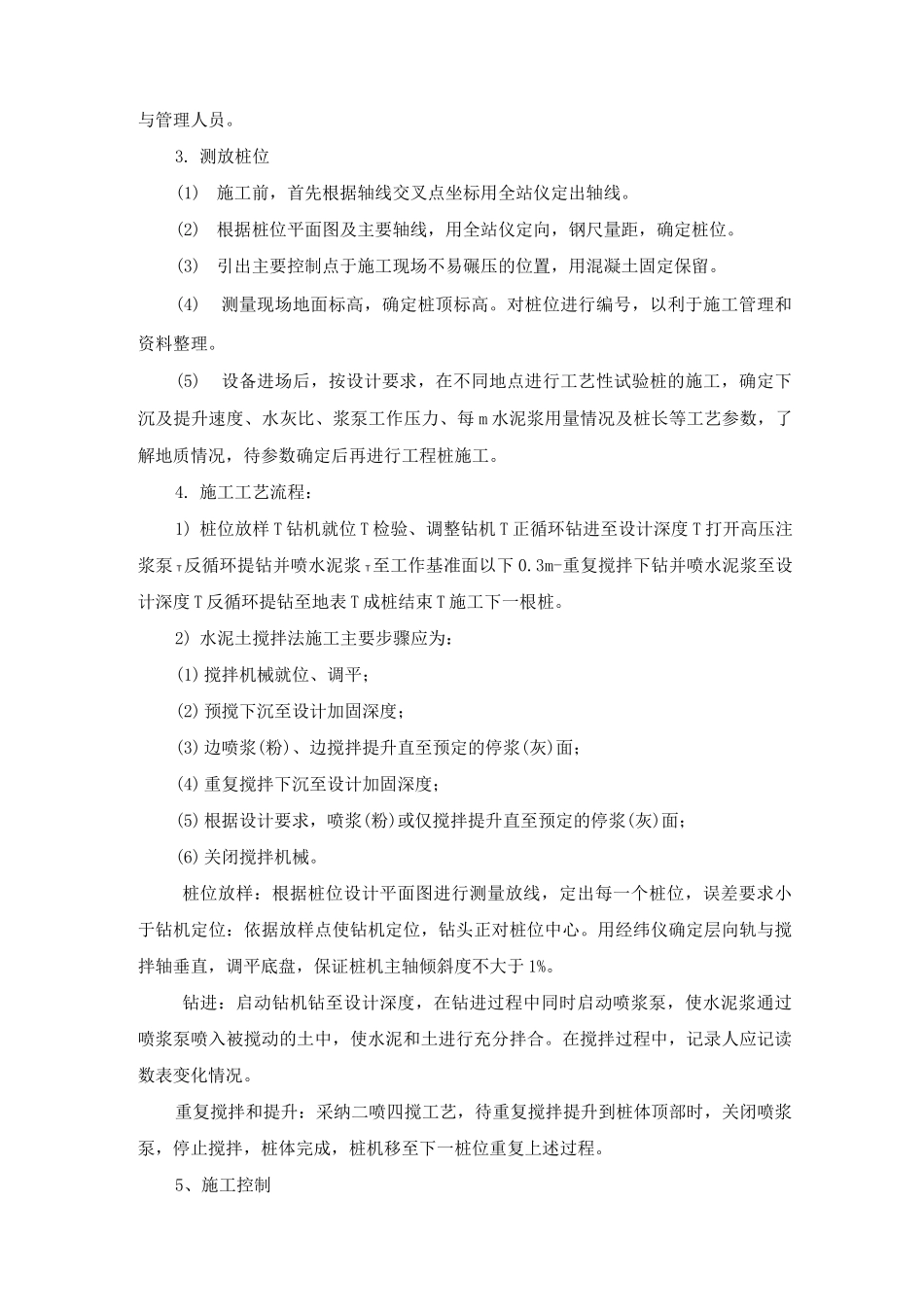

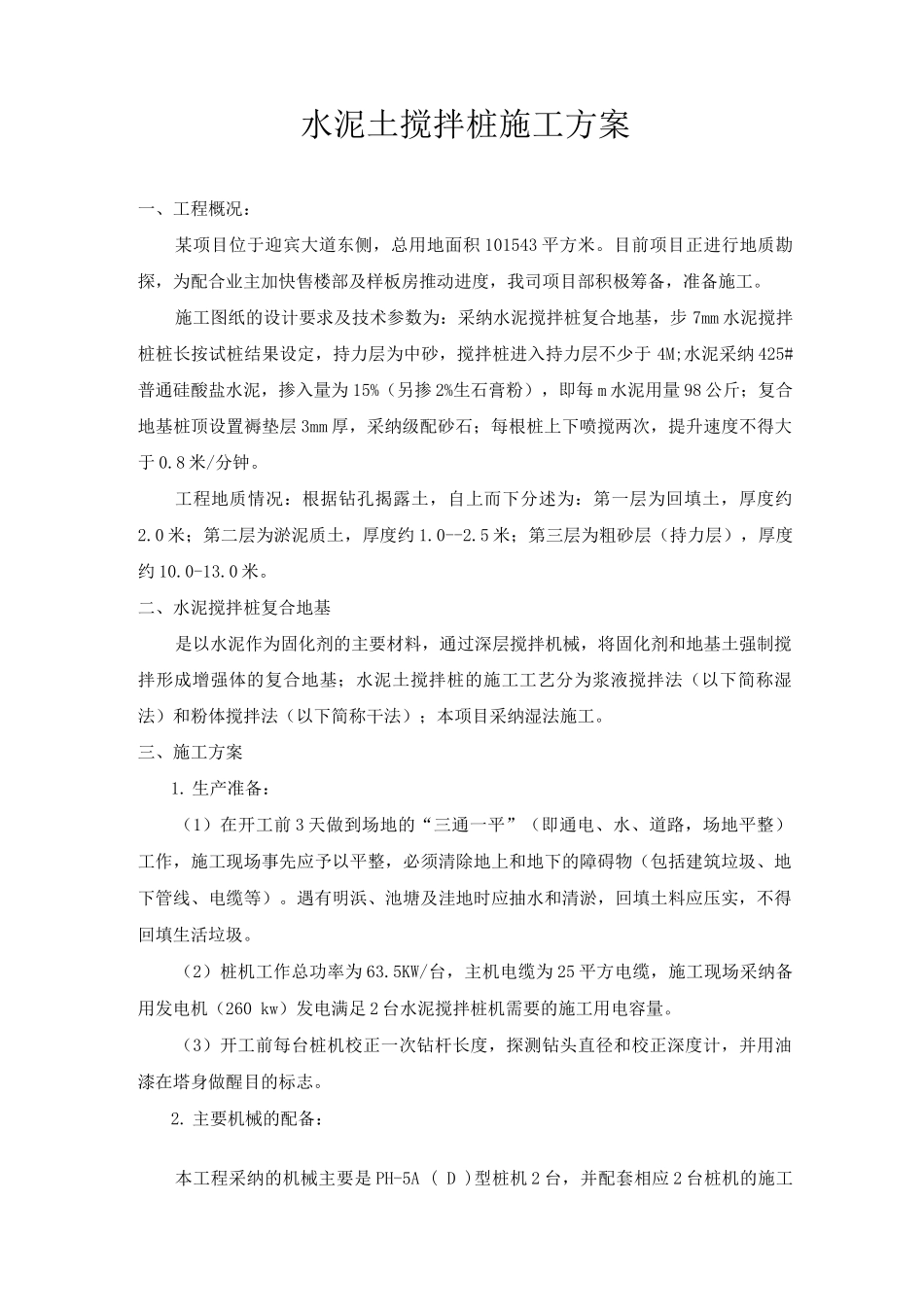

水泥土搅拌桩施工方案一、工程概况:某项目位于迎宾大道东侧,总用地面积 101543 平方米。目前项目正进行地质勘探,为配合业主加快售楼部及样板房推动进度,我司项目部积极筹备,准备施工。施工图纸的设计要求及技术参数为:采纳水泥搅拌桩复合地基,步 7mm 水泥搅拌桩桩长按试桩结果设定,持力层为中砂,搅拌桩进入持力层不少于 4M;水泥采纳 425#普通硅酸盐水泥,掺入量为 15%(另掺 2%生石膏粉),即每 m 水泥用量 98 公斤;复合地基桩顶设置褥垫层 3mm 厚,采纳级配砂石;每根桩上下喷搅两次,提升速度不得大于 0.8 米/分钟。工程地质情况:根据钻孔揭露土,自上而下分述为:第一层为回填土,厚度约2.0 米;第二层为淤泥质土,厚度约 1.0--2.5 米;第三层为粗砂层(持力层),厚度约 10.0-13.0 米。二、水泥搅拌桩复合地基是以水泥作为固化剂的主要材料,通过深层搅拌机械,将固化剂和地基土强制搅拌形成增强体的复合地基;水泥土搅拌桩的施工工艺分为浆液搅拌法(以下简称湿法)和粉体搅拌法(以下简称干法);本项目采纳湿法施工。三、施工方案1. 生产准备:(1)在开工前 3 天做到场地的“三通一平”(即通电、水、道路,场地平整)工作,施工现场事先应予以平整,必须清除地上和地下的障碍物(包括建筑垃圾、地下管线、电缆等)。遇有明浜、池塘及洼地时应抽水和清淤,回填土料应压实,不得回填生活垃圾。(2)桩机工作总功率为 63.5KW/台,主机电缆为 25 平方电缆,施工现场采纳备用发电机(260 kw)发电满足 2 台水泥搅拌桩机需要的施工用电容量。(3)开工前每台桩机校正一次钻杆长度,探测钻头直径和校正深度计,并用油漆在塔身做醒目的标志。2. 主要机械的配备:本工程采纳的机械主要是 PH-5A ( D )型桩机 2 台,并配套相应 2 台桩机的施工与管理人员。3. 测放桩位(1)施工前,首先根据轴线交叉点坐标用全站仪定出轴线。(2)根据桩位平面图及主要轴线,用全站仪定向,钢尺量距,确定桩位。(3)引出主要控制点于施工现场不易碾压的位置,用混凝土固定保留。(4)测量现场地面标高,确定桩顶标高。对桩位进行编号,以利于施工管理和资料整理。(5)设备进场后,按设计要求,在不同地点进行工艺性试验桩的施工,确定下沉及提升速度、水灰比、浆泵工作压力、每 m 水泥浆用量情况及桩长等工艺参数,了解地质情况,待参数确定后再进行工程桩施工。4. 施工工艺流程:1) 桩位放样 T 钻机就位 T 检验...
