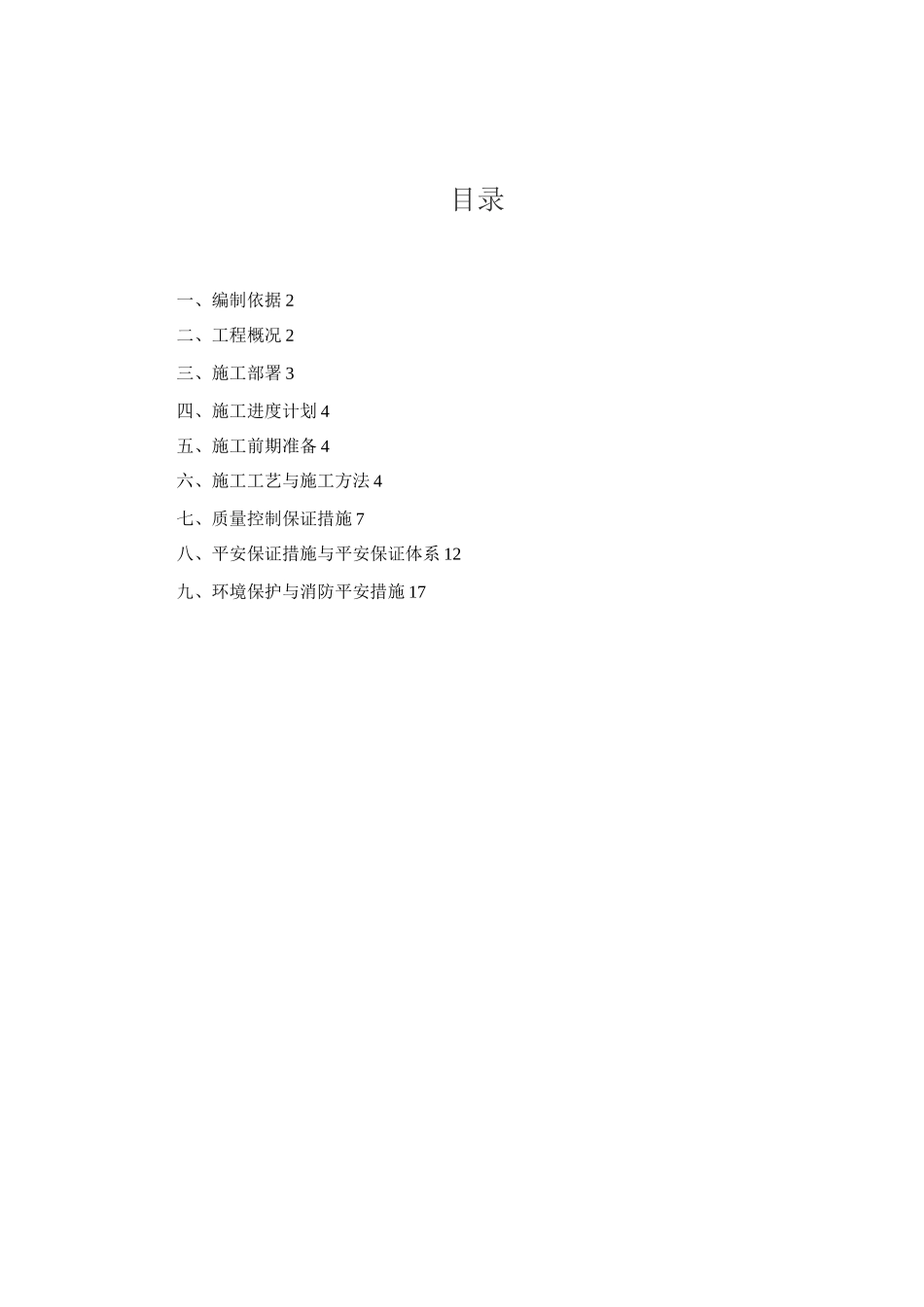

目录一、编制依据 2二、工程概况 2三、施工部署 3四、施工进度计划 4五、施工前期准备 4六、施工工艺与施工方法 4七、质量控制保证措施 7八、平安保证措施与平安保证体系 12九、环境保护与消防平安措施 17一、编制依据1、国家现行的有关法律、法规、施工与验收规、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;5、本工程地质情况详见《岩土工程勘察报告》
二、工程概况,本水泥搅拌桩项目系在设计的实 4 股道检查坑位置上,根据要求, 在检查坑长度 95 米围打三排桩,桩径 6mm,桩长 20 米,间距 12mm
水泥搅拌桩为 239 根
4'—0
5m;2、桩位水平允许偏差< 50mm,桩身垂直允许偏差<5%
3、设计深层搅拌桩长为 20m ,桩与桩间距 12mm
4、超灌长度皆为 5mm
三、施工部署搅拌桩由我公司的专业施工队负责施工
根据本工程特点与工程 量,本队安排 1 个工班作业施工,同时工班配备相应的人员
1、施工组织机构框架2、进场机械设备一览表序号设备名称规格型号数量进场日期技术状况备注1深层水泥搅拌机S-2 37KW1 台良好2灰浆搅拌机Y112M-61 台良好3泵浆机UB-34KW、33L/min1 台良好5电焊机30KW1 台新进6发电机1 KW1 台新进7起重机12T1 台良好3、施工人员一览表序号人员名称人数备注1队长12副队长23现场负责人14技术员15质检员16平安员17电工28机械操作员59其他人员10四、施工进度计划考虑现场施工条件和工期要求,并根据实际情况与总体进度安排, 工期计划 2025 年 1 月 8 日开工,2025 年 1 月 28 日完成搅拌桩施工
五、施 工 前 期 准 备1、去除施工场地的地上、地下障碍
