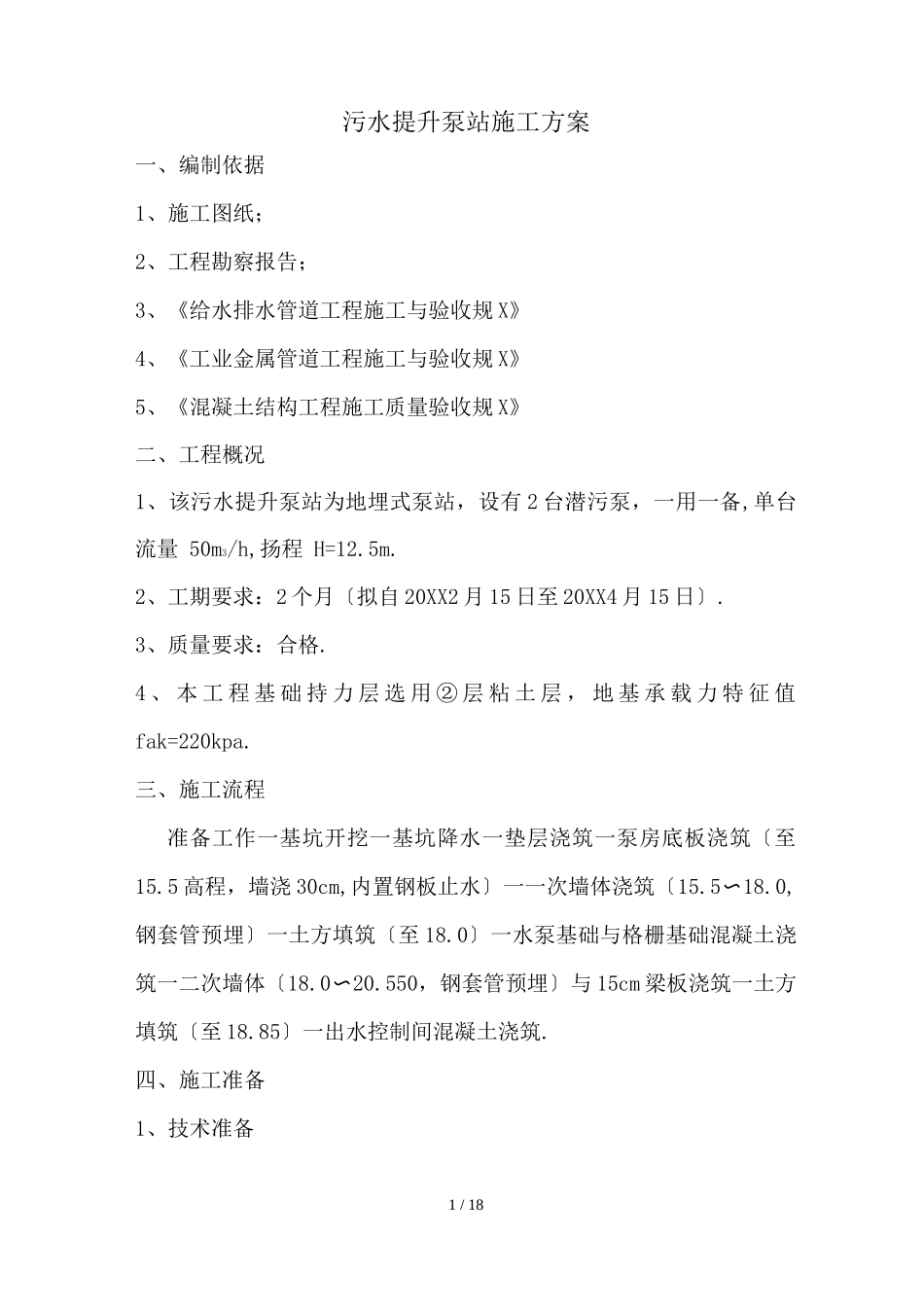

污水提升泵站施工方案一、编制依据1、施工图纸;2、工程勘察报告;3、《给水排水管道工程施工与验收规 X》4、《工业金属管道工程施工与验收规 X》5、《混凝土结构工程施工质量验收规 X》二、工程概况1、该污水提升泵站为地埋式泵站,设有 2 台潜污泵,一用一备,单台流量 50m3/h,扬程 H=12
2、工期要求:2 个月〔拟自 20XX2 月 15 日至 20XX4 月 15 日〕
3、质量要求:合格
4 、 本 工 程 基 础 持 力 层 选 用 ② 层 粘 土 层 , 地 基 承 载 力 特 征 值fak=220kpa
三、施工流程准备工作一基坑开挖一基坑降水一垫层浇筑一泵房底板浇筑〔至15
5 高程,墙浇 30cm,内置钢板止水〕一一次墙体浇筑〔15
0,钢套管预埋〕一土方填筑〔至 18
0〕一水泵基础与格栅基础混凝土浇筑一二次墙体〔18
550,钢套管预埋〕与 15cm 梁板浇筑一土方填筑〔至 18
85〕一出水控制间混凝土浇筑

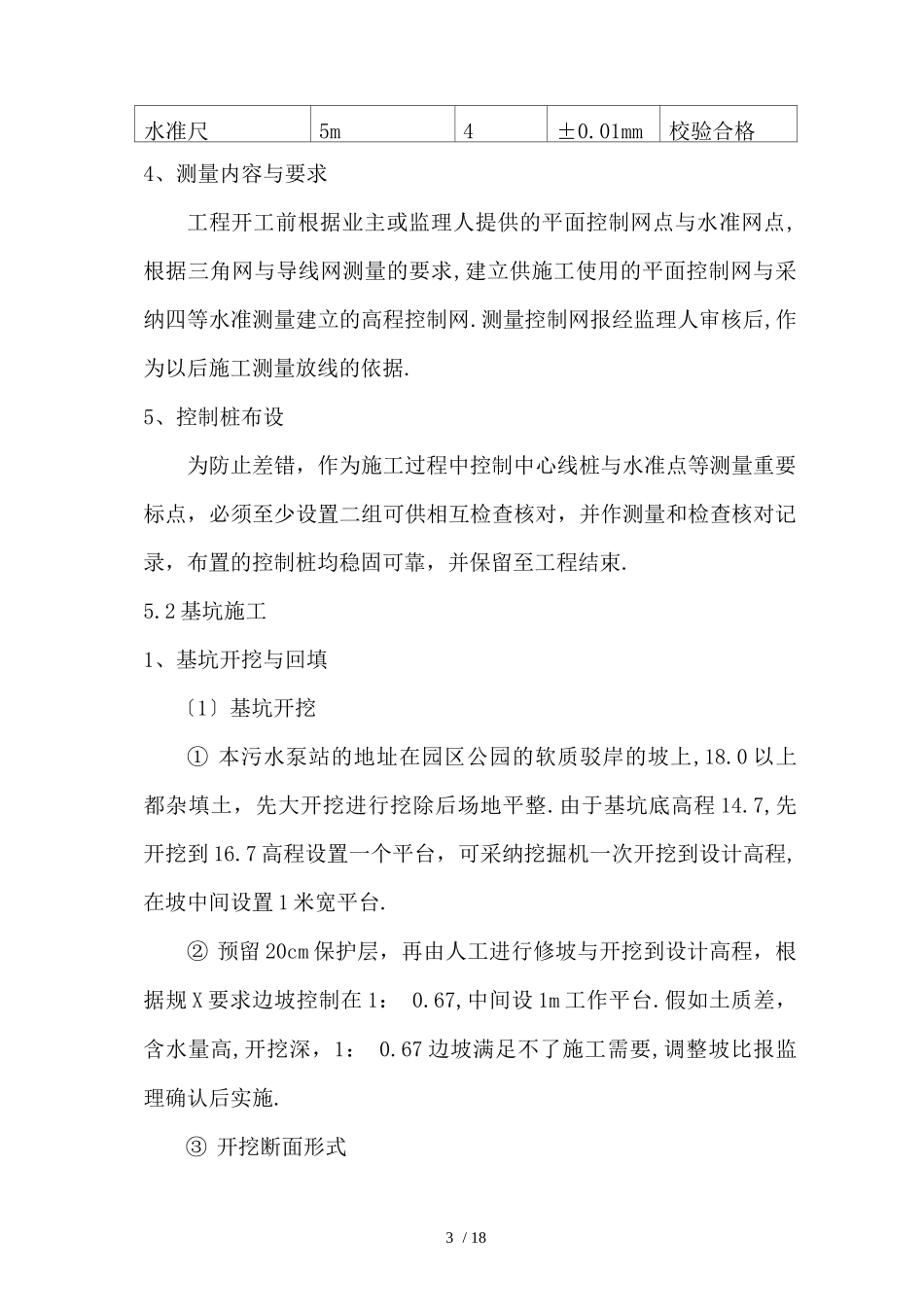

四、施工准备1、技术准备1 / 181
1、熟悉和审查施工图纸;1
2、准备与本工程有关的规 X、图集;1
3、测量人员根据建设单位提供的水准高程与坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护
2、现场准备按设计 X 围与泵站外地面高程进行场地平整
施工用水、用电参见胜利东路施工组织设计
五、主要项目施工方法5
1 测量方案1、编制依据〔1〕施工图纸与招标文件
〔2〕《工程测量规 X》GB526-27
2、人员组织测量放样控制是贯穿工程施工全过程的关键的工作,为此项目部成立专门测量小组,根据工程各部位特点由专职测量队员实施,并与时做好有关工程记录
人员配备:测量员 2 人

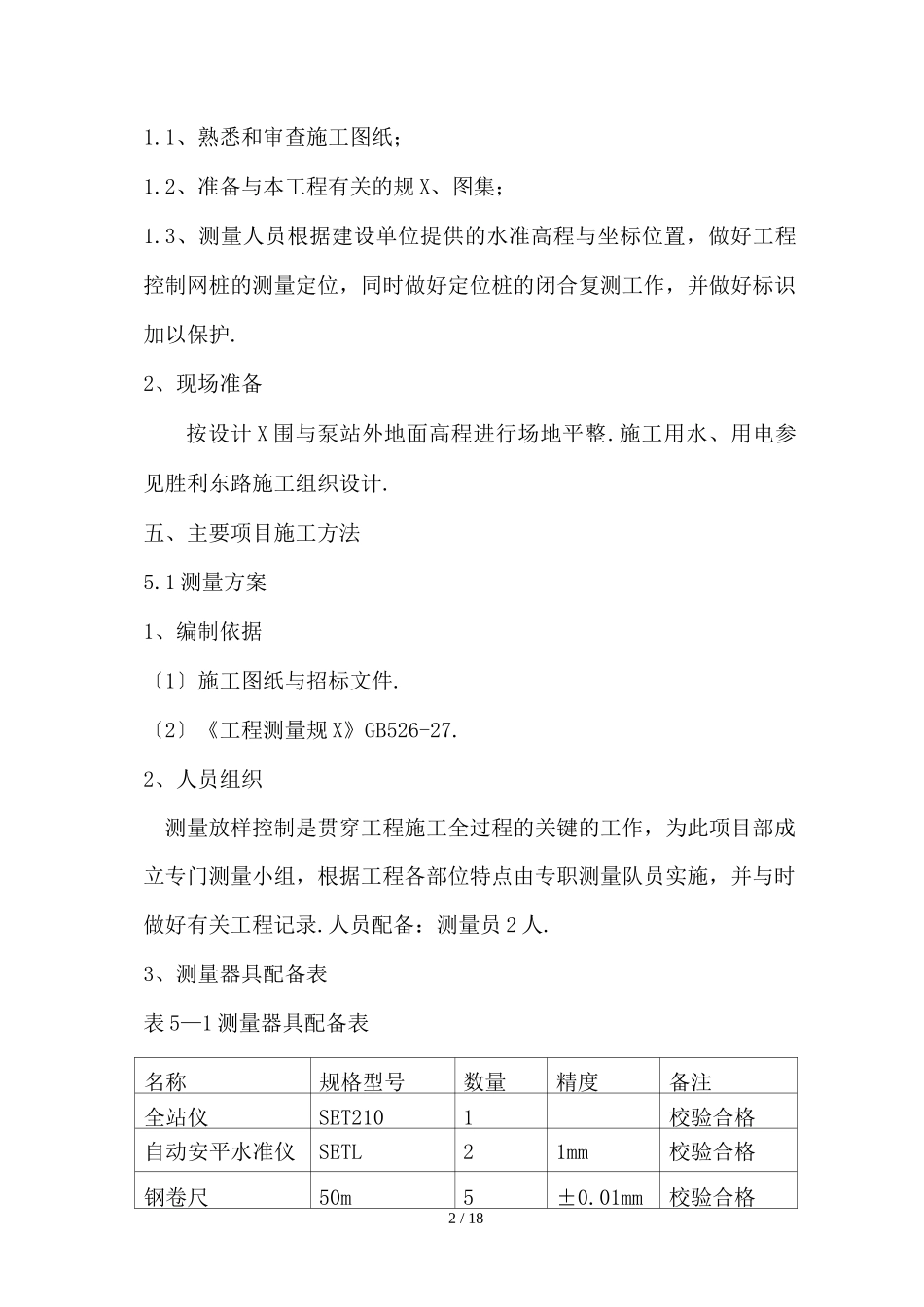

3、测量器具配备表表 5—1 测量器具配备表名称规格型号数量精度备注全站仪SET2101校验合格自动安平
