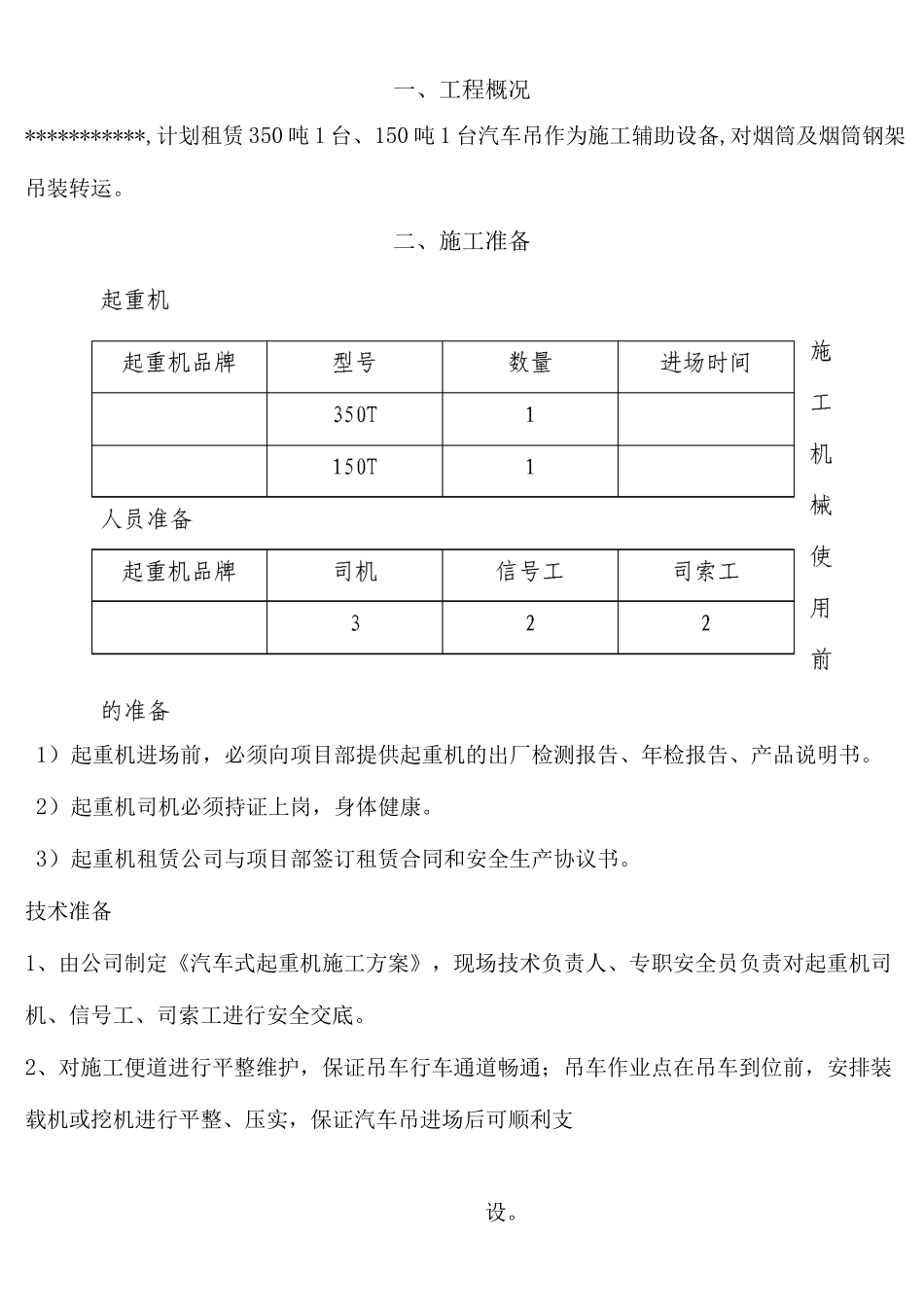

一、工程概况***********,计划租赁 350 吨 1 台、150 吨 1 台汽车吊作为施工辅助设备,对烟筒及烟筒钢架吊装转运
二、施工准备1)起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品说明书
2)起重机司机必须持证上岗,身体健康
3)起重机租赁公司与项目部签订租赁合同和安全生产协议书
技术准备1、由公司制定《汽车式起重机施工方案》,现场技术负责人、专职安全员负责对起重机司机、信号工、司索工进行安全交底
2、对施工便道进行平整维护,保证吊车行车通道畅通;吊车作业点在吊车到位前,安排装载机或挖机进行平整、压实,保证汽车吊进场后可顺利支设

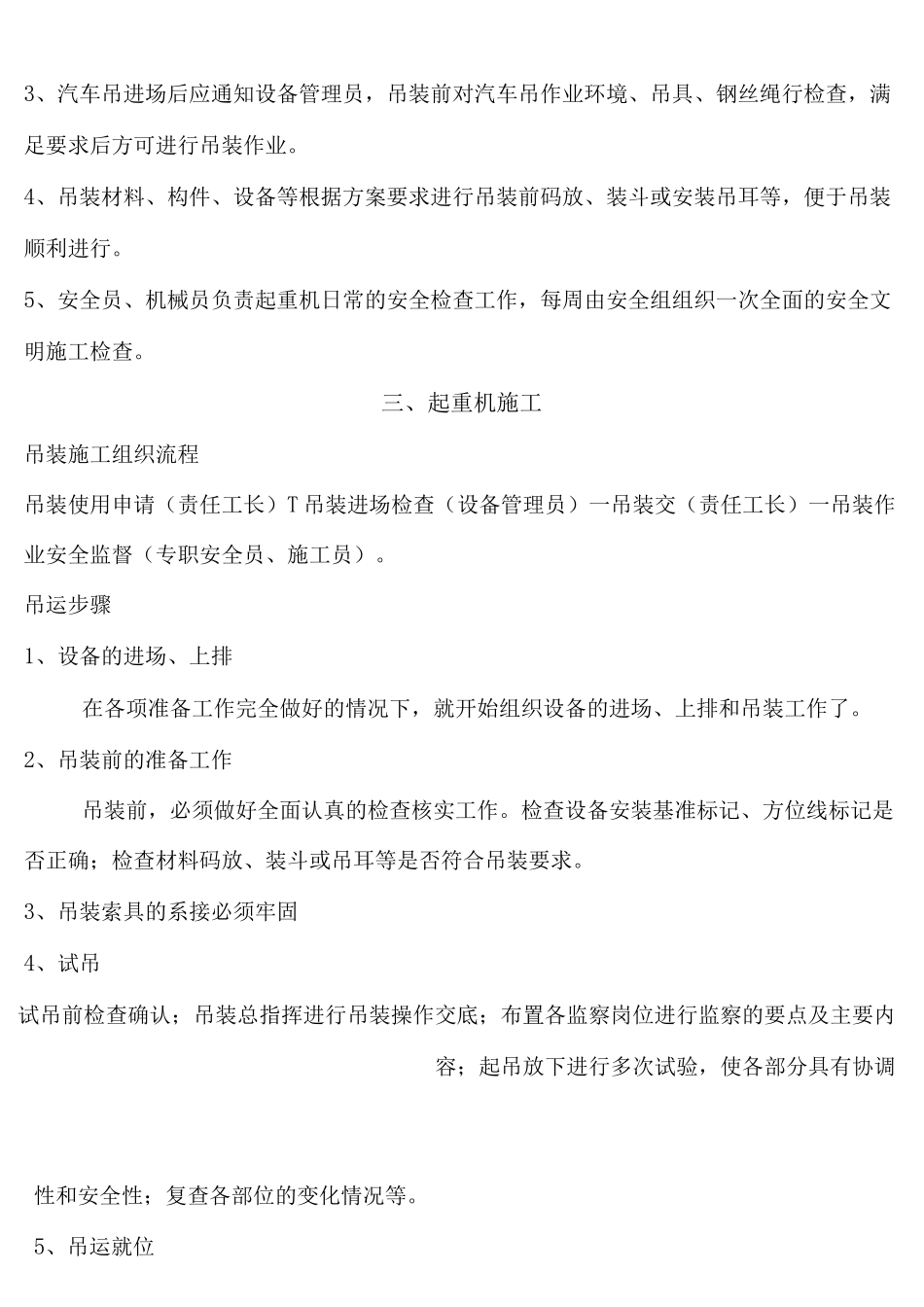

3、汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳行检查,满足要求后方可进行吊装作业
4、吊装材料、构件、设备等根据方案要求进行吊装前码放、装斗或安装吊耳等,便于吊装顺利进行
5、安全员、机械员负责起重机日常的安全检查工作,每周由安全组组织一次全面的安全文明施工检查
三、起重机施工吊装施工组织流程吊装使用申请(责任工长)T 吊装进场检查(设备管理员)一吊装交(责任工长)一吊装作业安全监督(专职安全员、施工员)
吊运步骤1、设备的进场、上排在各项准备工作完全做好的情况下,就开始组织设备的进场、上排和吊装工作了
2、吊装前的准备工作吊装前,必须做好全面认真的检查核实工作
检查设备安装基准标记、方位线标记是否正确;检查材料码放、装斗或吊耳等是否符合吊装要求
3、吊装索具的系接必须牢固4、试吊试吊前检查确认;吊装总指挥进行吊装操作交底;布置各监察岗位进行监察的要点及主要内容;起吊放下进行多次试验,使各部分具有协调性和安全性;复查各部位的变化情况等
5、吊运就位由总指挥正式下令各副指挥,检查各岗位到岗待命情况,并检查各指挥信号系统是否正常;各岗位汇报准备情况,并用信号及时通知指挥台;正式起吊,使吊物离开
