沥青混凝土路面工程施工方案1
石灰、粉煤灰稳定砂砾底基层施工方法1
1材料准备1

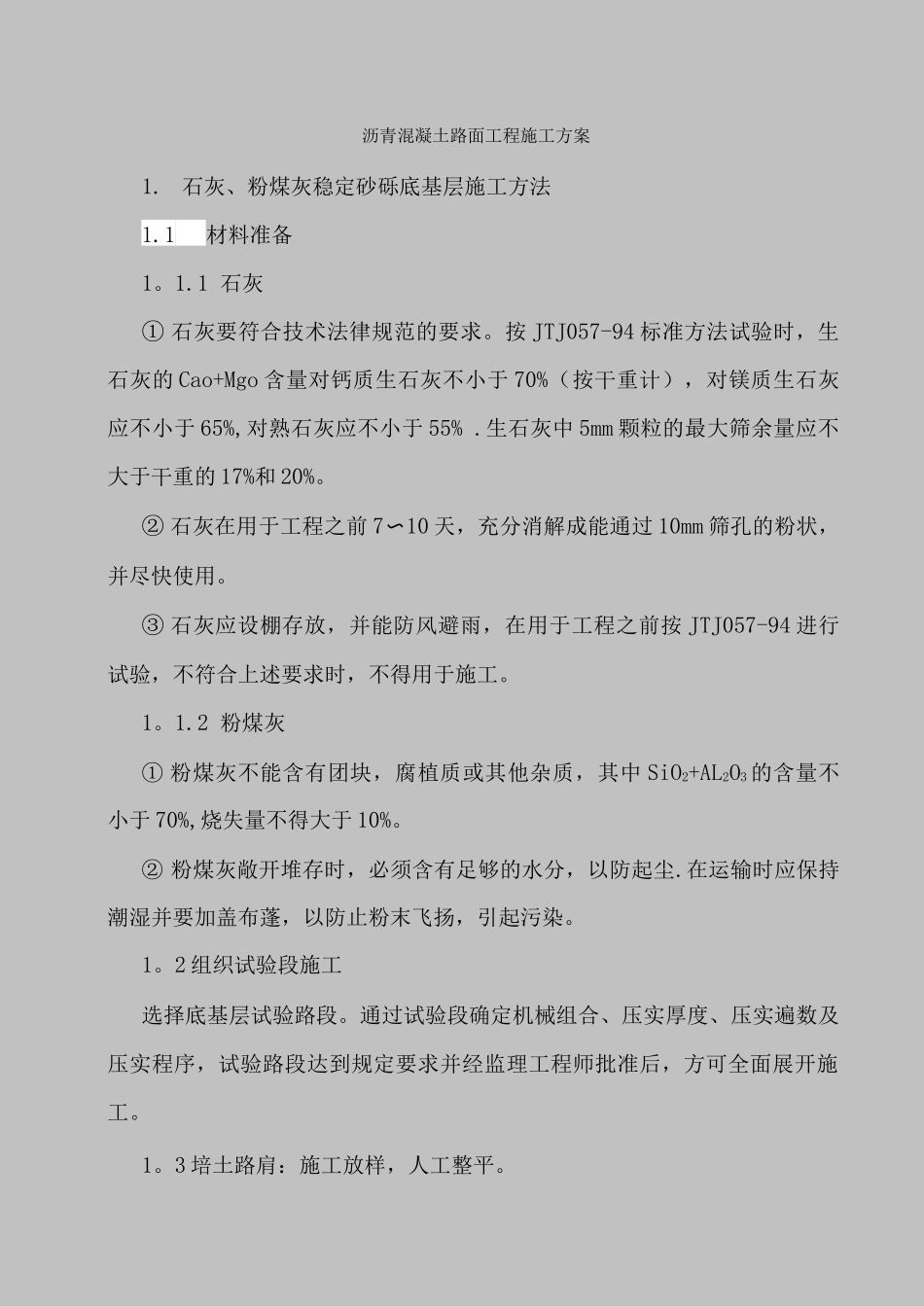

1 石灰① 石灰要符合技术法律规范的要求
按 JTJ057-94 标准方法试验时,生石灰的 Cao+Mgo 含量对钙质生石灰不小于 70%(按干重计),对镁质生石灰应不小于 65%,对熟石灰应不小于 55%
生石灰中 5mm 颗粒的最大筛余量应不大于干重的 17%和 20%
② 石灰在用于工程之前 7〜10 天,充分消解成能通过 10mm 筛孔的粉状,并尽快使用
③ 石灰应设棚存放,并能防风避雨,在用于工程之前按 JTJ057-94 进行试验,不符合上述要求时,不得用于施工
2 粉煤灰① 粉煤灰不能含有团块,腐植质或其他杂质,其中 SiO2+AL2O3 的含量不小于 70%,烧失量不得大于 10%
② 粉煤灰敞开堆存时,必须含有足够的水分,以防起尘
在运输时应保持潮湿并要加盖布蓬,以防止粉末飞扬,引起污染
2 组织试验段施工选择底基层试验路段
通过试验段确定机械组合、压实厚度、压实遍数及压实程序,试验路段达到规定要求并经监理工程师批准后,方可全面展开施工
3 培土路肩:施工放样,人工整平
1 采纳厂拌,以减少石灰和粉煤灰的损失和对环境的污染

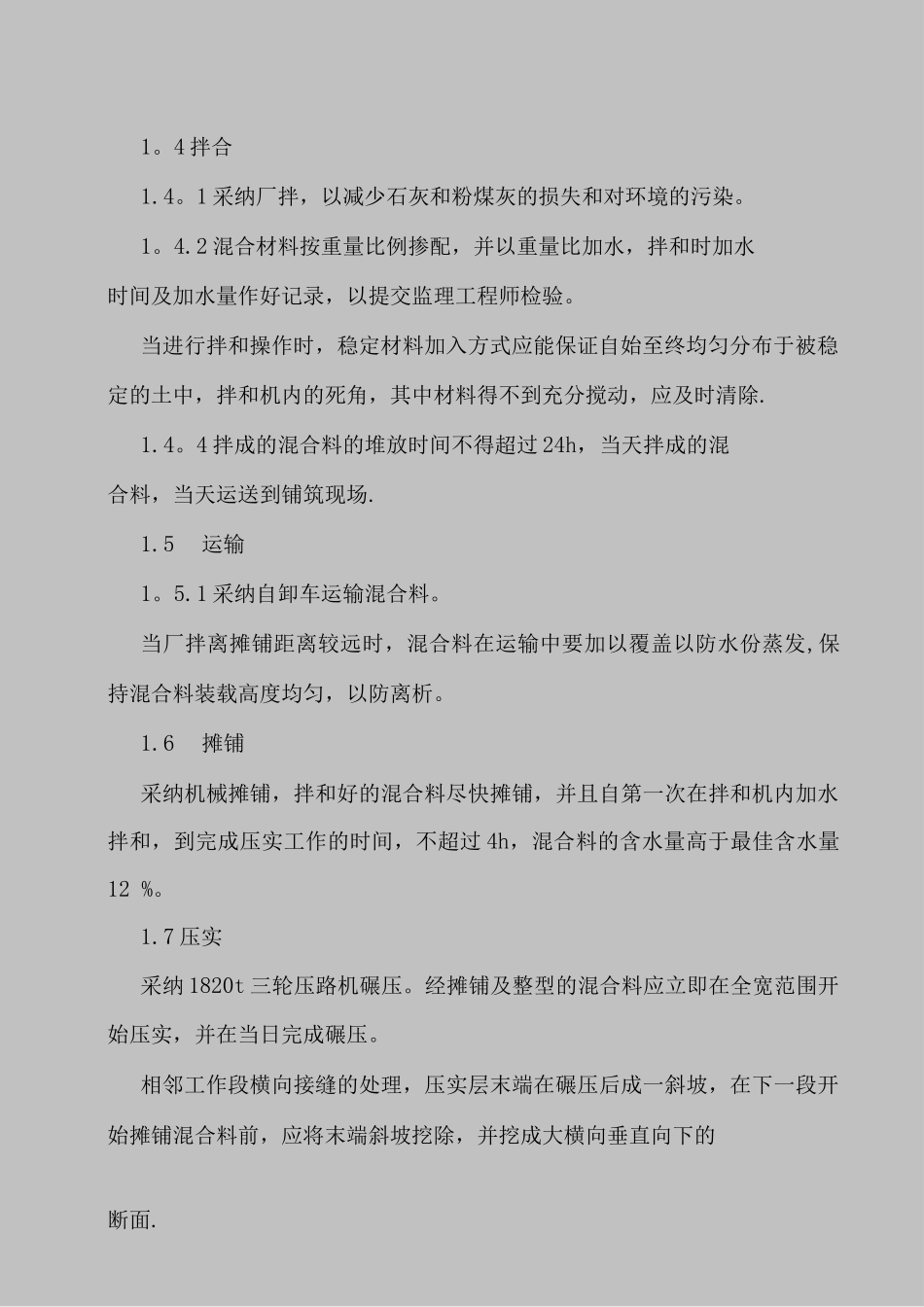

2 混合材料按重量比例掺配,并以重量比加水,拌和时加水时间及加水量作好记录,以提交监理工程师检验
当进行拌和操作时,稳定材料加入方式应能保证自始至终均匀分布于被稳定的土中,拌和机内的死角,其中材料得不到充分搅动,应及时清除
4 拌成的混合料的堆放时间不得超过 24h,当天拌成的混合料,当天运送到铺筑现场
1 采纳自卸车运输混合料
当厂拌离摊铺距离较远时,混合料在运输中要加以覆盖以防水份蒸发,保持混合料装载高度均匀,以防离析
6摊铺采纳机械摊铺,拌和好的混合料尽快摊铺,并且自第一
