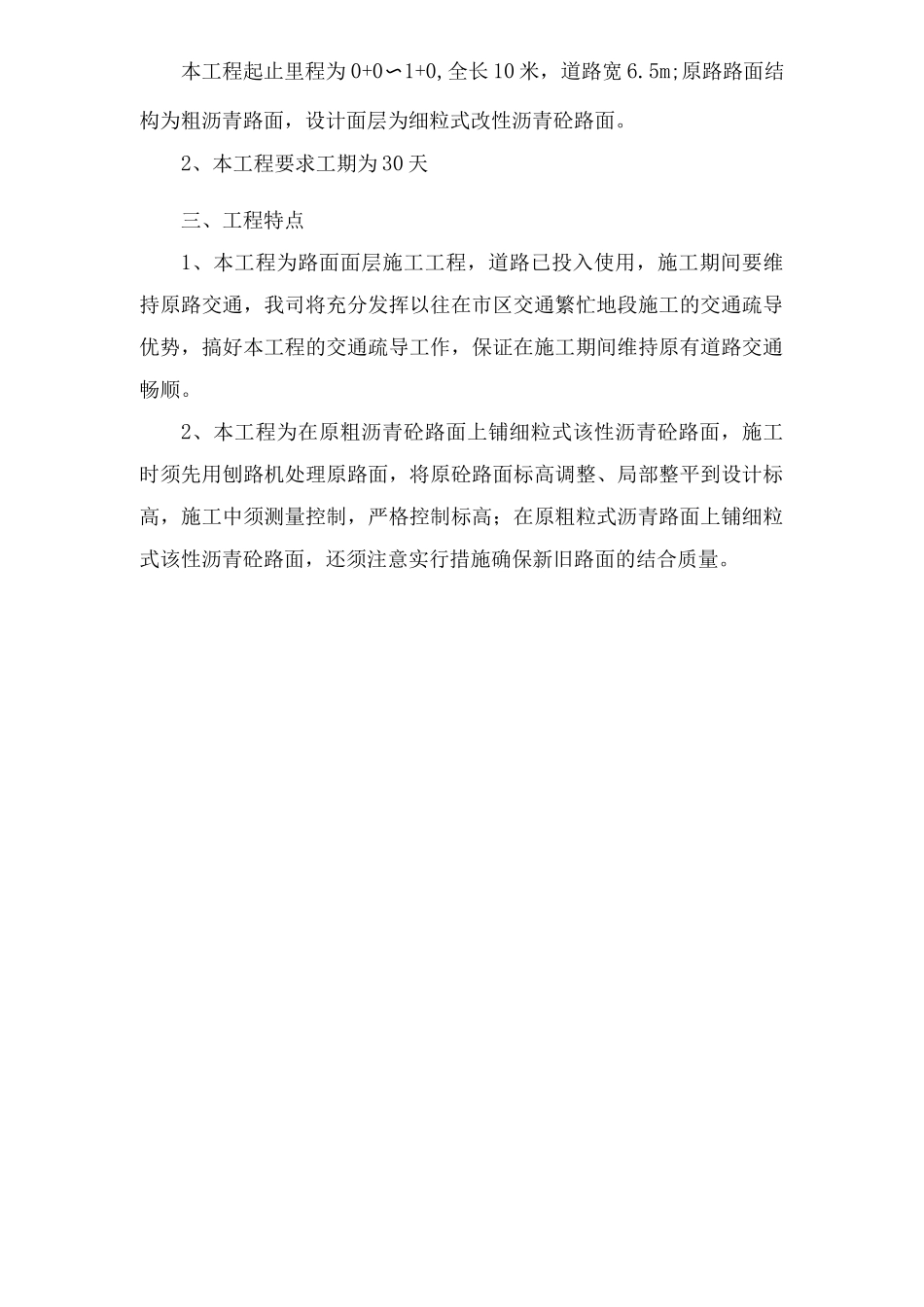

施工组织设计单项工程名称:工程编号:建设单位:施工单位:司计划开工日期:日计划竣工日期:编制:审核:批准:日期:第一章 工程概况一、工程概况1、本工程起止里程为 0+0〜1+0,全长 10 米,道路宽 6
5m;原路路面结构为粗沥青路面,设计面层为细粒式改性沥青砼路面
2、本工程要求工期为 30 天三、工程特点1、本工程为路面面层施工工程,道路已投入使用,施工期间要维持原路交通,我司将充分发挥以往在市区交通繁忙地段施工的交通疏导优势,搞好本工程的交通疏导工作,保证在施工期间维持原有道路交通畅顺
2、本工程为在原粗沥青砼路面上铺细粒式该性沥青砼路面,施工时须先用刨路机处理原路面,将原砼路面标高调整、局部整平到设计标高,施工中须测量控制,严格控制标高;在原粗粒式沥青路面上铺细粒式该性沥青砼路面,还须注意实行措施确保新旧路面的结合质量

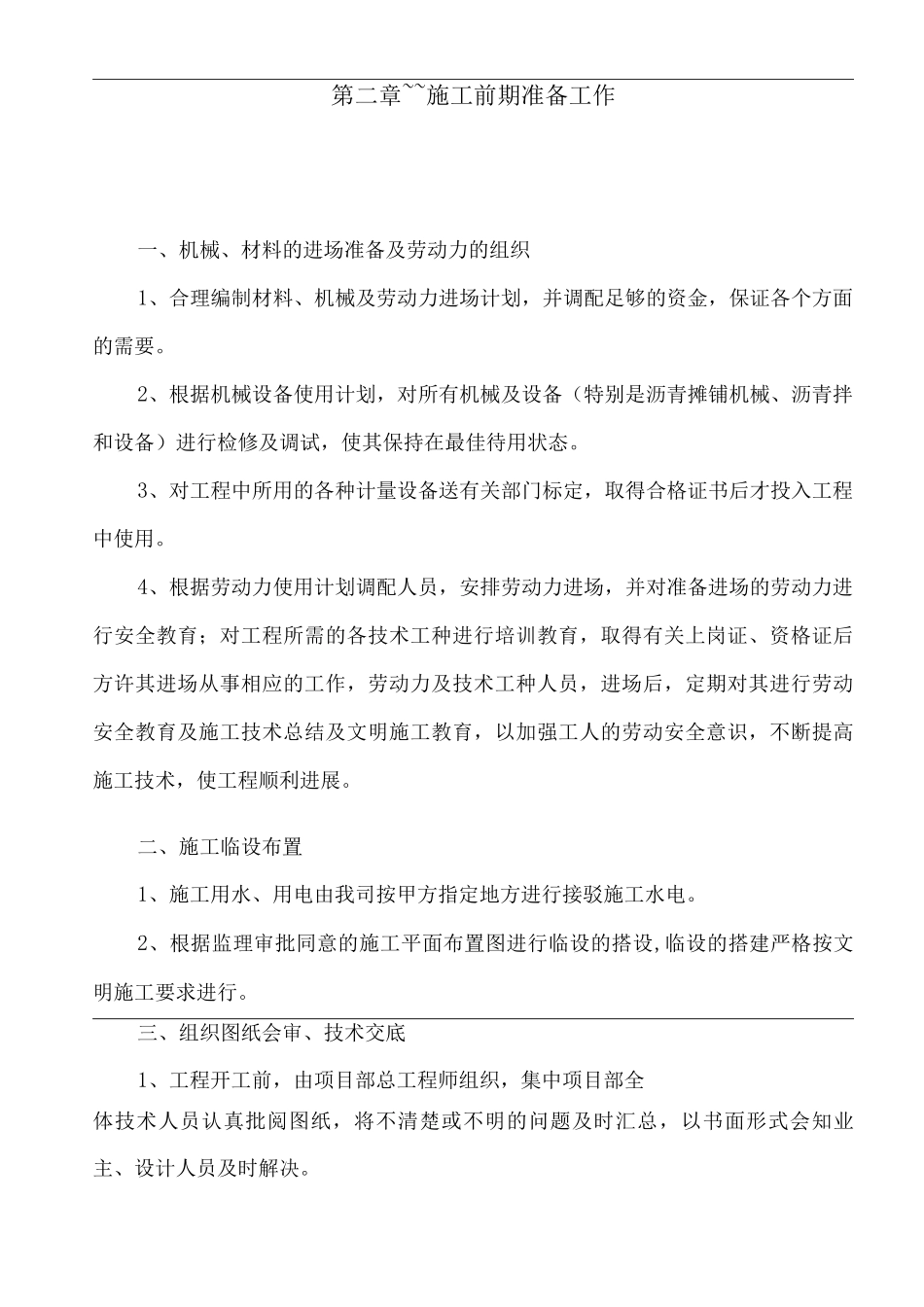

第二章~~施工前期准备工作一、机械、材料的进场准备及劳动力的组织1、合理编制材料、机械及劳动力进场计划,并调配足够的资金,保证各个方面的需要
2、根据机械设备使用计划,对所有机械及设备(特别是沥青摊铺机械、沥青拌和设备)进行检修及调试,使其保持在最佳待用状态
3、对工程中所用的各种计量设备送有关部门标定,取得合格证书后才投入工程中使用
4、根据劳动力使用计划调配人员,安排劳动力进场,并对准备进场的劳动力进行安全教育;对工程所需的各技术工种进行培训教育,取得有关上岗证、资格证后方许其进场从事相应的工作,劳动力及技术工种人员,进场后,定期对其进行劳动安全教育及施工技术总结及文明施工教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展
二、施工临设布置1、施工用水、用电由我司按甲方指定地方进行接驳施工水电
2、根据监理审批同意的施工平面布置图进行临设的搭设,临设的搭建严格按文明施工要求进行
三、组织图纸会审、技术交底1、工程开工前,由项目部总
