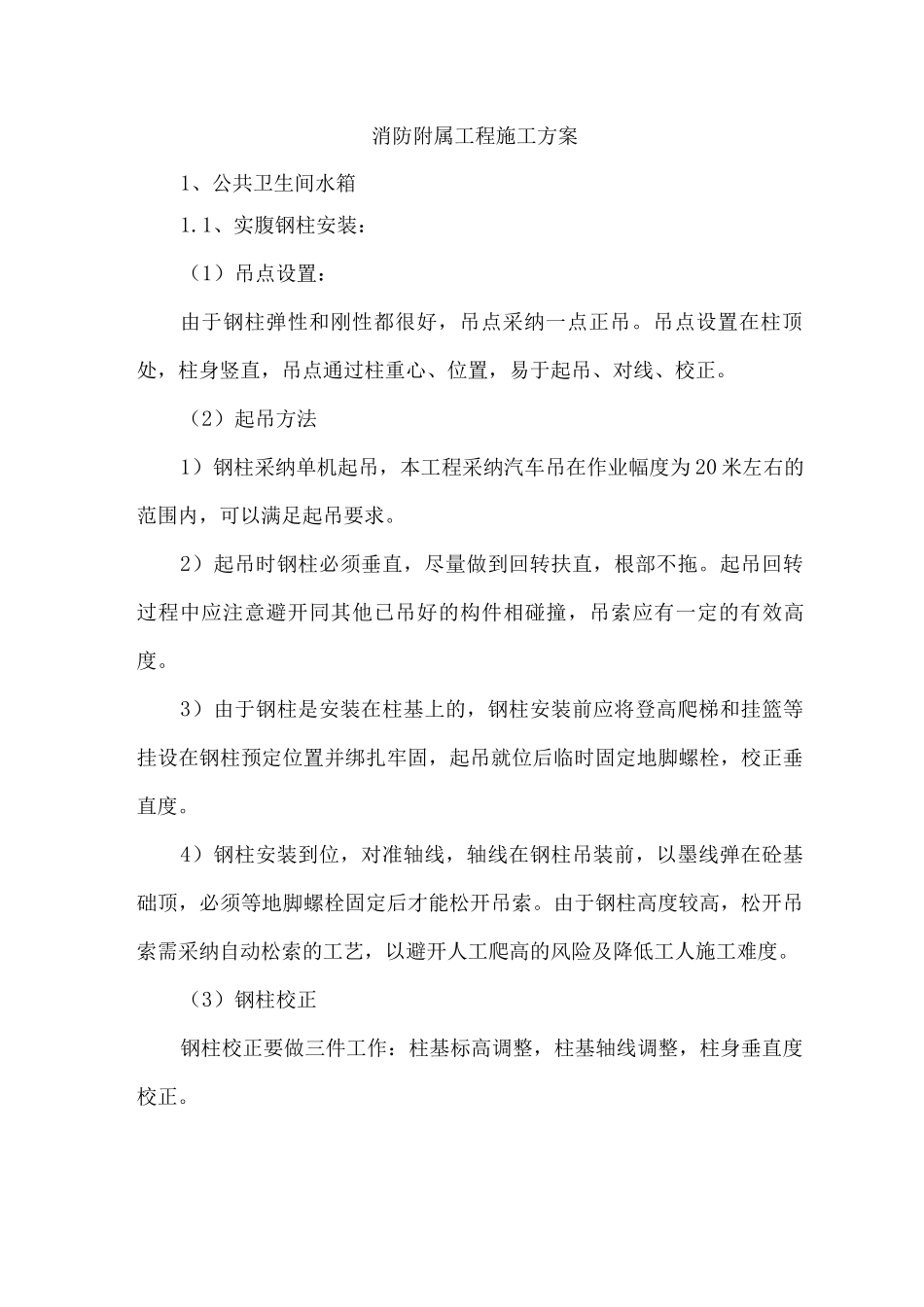

消防附属工程施工方案1、公共卫生间水箱1
1、实腹钢柱安装:(1)吊点设置:由于钢柱弹性和刚性都很好,吊点采纳一点正吊
吊点设置在柱顶处,柱身竖直,吊点通过柱重心、位置,易于起吊、对线、校正
(2)起吊方法1)钢柱采纳单机起吊,本工程采纳汽车吊在作业幅度为 20 米左右的范围内,可以满足起吊要求
2)起吊时钢柱必须垂直,尽量做到回转扶直,根部不拖
起吊回转过程中应注意避开同其他已吊好的构件相碰撞,吊索应有一定的有效高度
3)由于钢柱是安装在柱基上的,钢柱安装前应将登高爬梯和挂篮等挂设在钢柱预定位置并绑扎牢固,起吊就位后临时固定地脚螺栓,校正垂直度
4)钢柱安装到位,对准轴线,轴线在钢柱吊装前,以墨线弹在砼基础顶,必须等地脚螺栓固定后才能松开吊索
由于钢柱高度较高,松开吊索需采纳自动松索的工艺,以避开人工爬高的风险及降低工人施工难度
(3)钢柱校正钢柱校正要做三件工作:柱基标高调整,柱基轴线调整,柱身垂直度校正

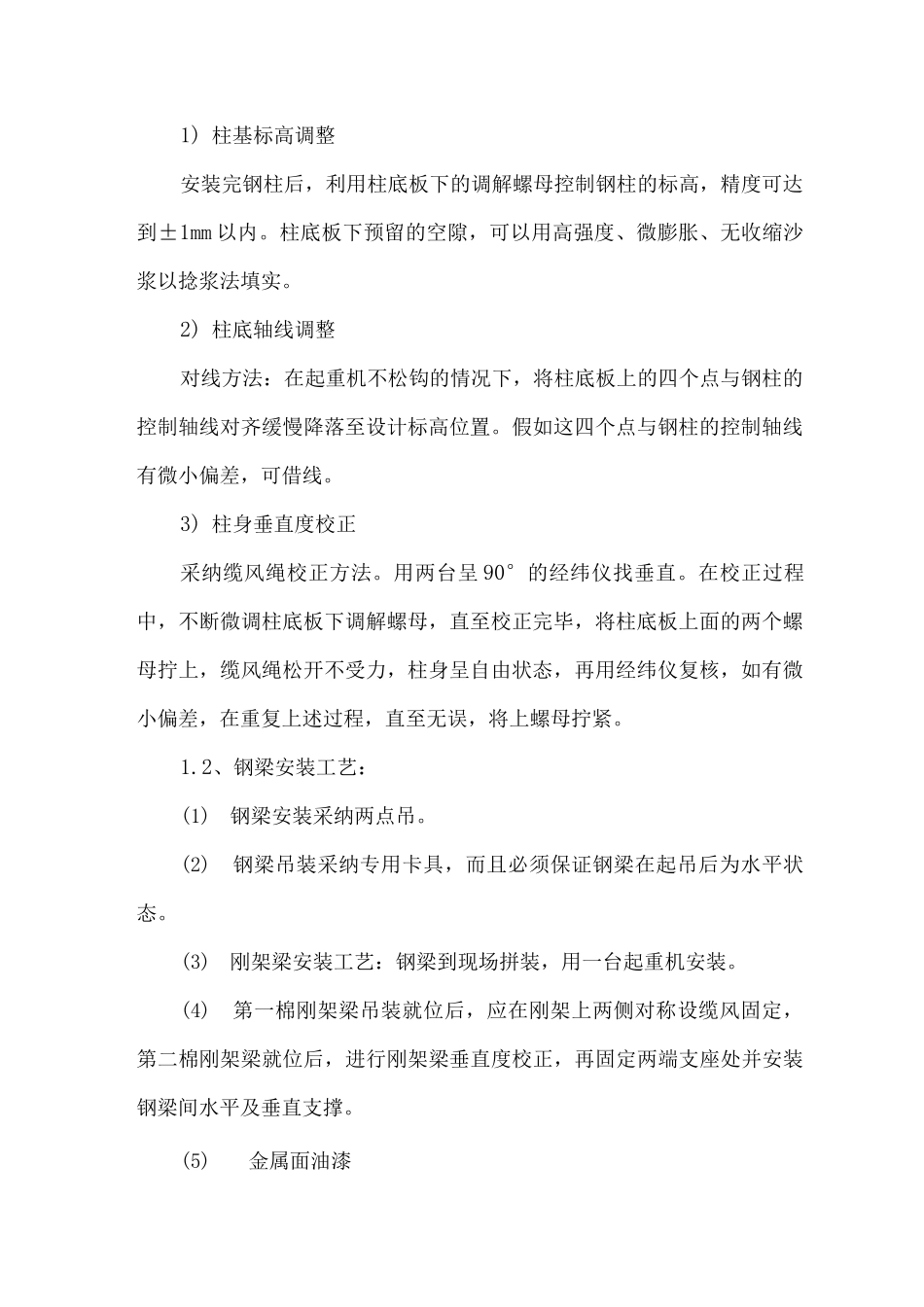

1) 柱基标高调整安装完钢柱后,利用柱底板下的调解螺母控制钢柱的标高,精度可达到±1mm 以内
柱底板下预留的空隙,可以用高强度、微膨胀、无收缩沙浆以捻浆法填实
2) 柱底轴线调整对线方法:在起重机不松钩的情况下,将柱底板上的四个点与钢柱的控制轴线对齐缓慢降落至设计标高位置
假如这四个点与钢柱的控制轴线有微小偏差,可借线
3) 柱身垂直度校正采纳缆风绳校正方法
用两台呈 90°的经纬仪找垂直
在校正过程中,不断微调柱底板下调解螺母,直至校正完毕,将柱底板上面的两个螺母拧上,缆风绳松开不受力,柱身呈自由状态,再用经纬仪复核,如有微小偏差,在重复上述过程,直至无误,将上螺母拧紧
2、钢梁安装工艺:(1)钢梁安装采纳两点吊
(2)钢梁吊装采纳专用卡具,而且必须保证钢梁在起吊后为水平状态
(3)刚架梁安装工艺:钢梁到现场拼装,用一台起重机安装

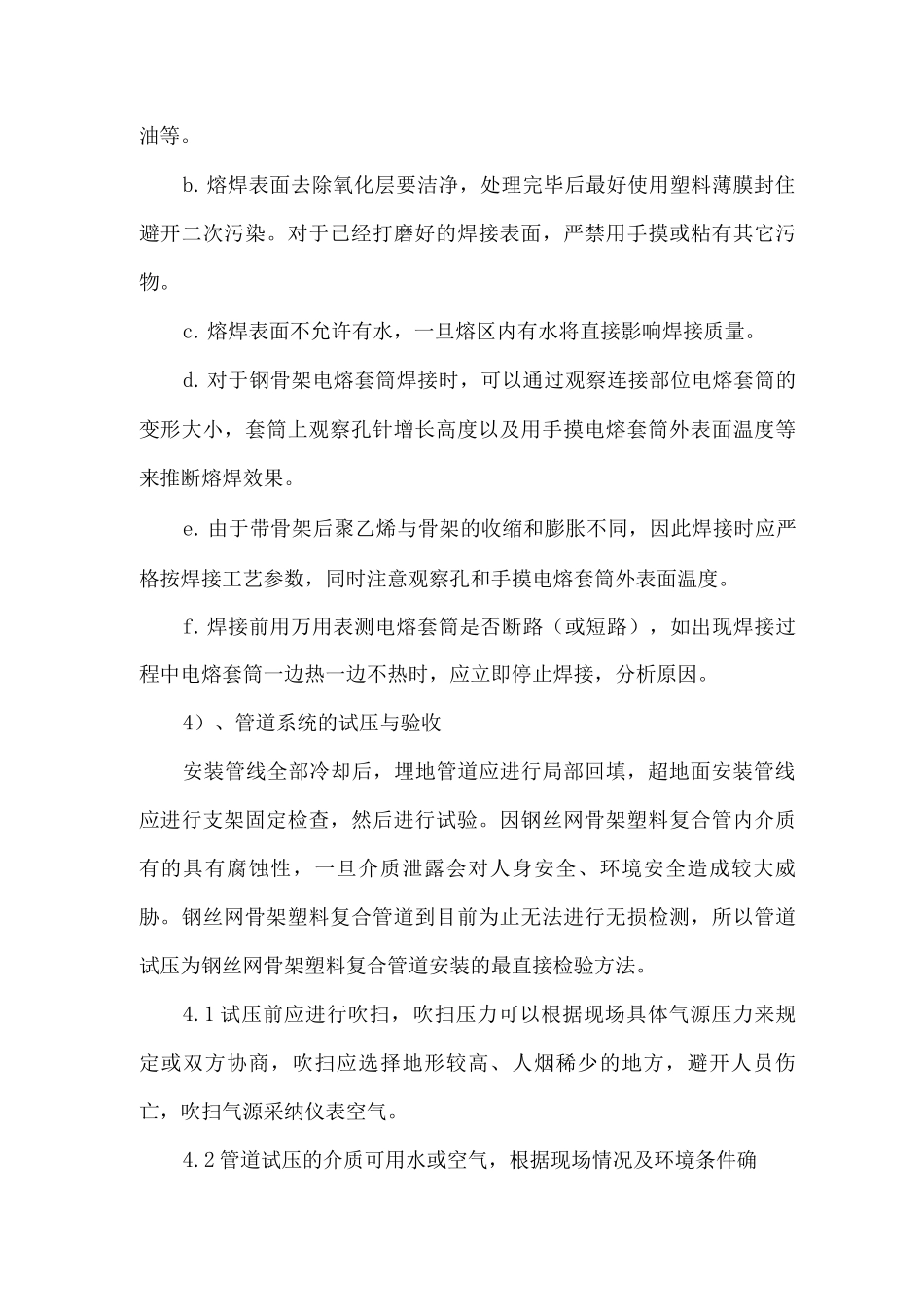

(4)第一棉刚架梁吊装就位后
